Contrato 22-2025

Reposición de Puente Vehicular – Caserío Zarzalito

Caserío Zarzalito, Aldea El Zarzal, San Raymundo, Guatemala

CONSTRUCTORA OCHOA LOPEZ Q.4,607,600.00 10 meses calendario
16 Reportes
121 Fotografías
304 Días transcurridos
100% Tiempo del proyecto
88d Última actualización

Línea de Tiempo del Proyecto

Visualización del progreso y publicaciones realizadas

Inicio: 17/10/2025
12/06/2026
7 fotos
22/05/2026
9 fotos
15/05/2026
10 fotos
11/05/2026
8 fotos
24/04/2026
6 fotos
17/04/2026
5 fotos

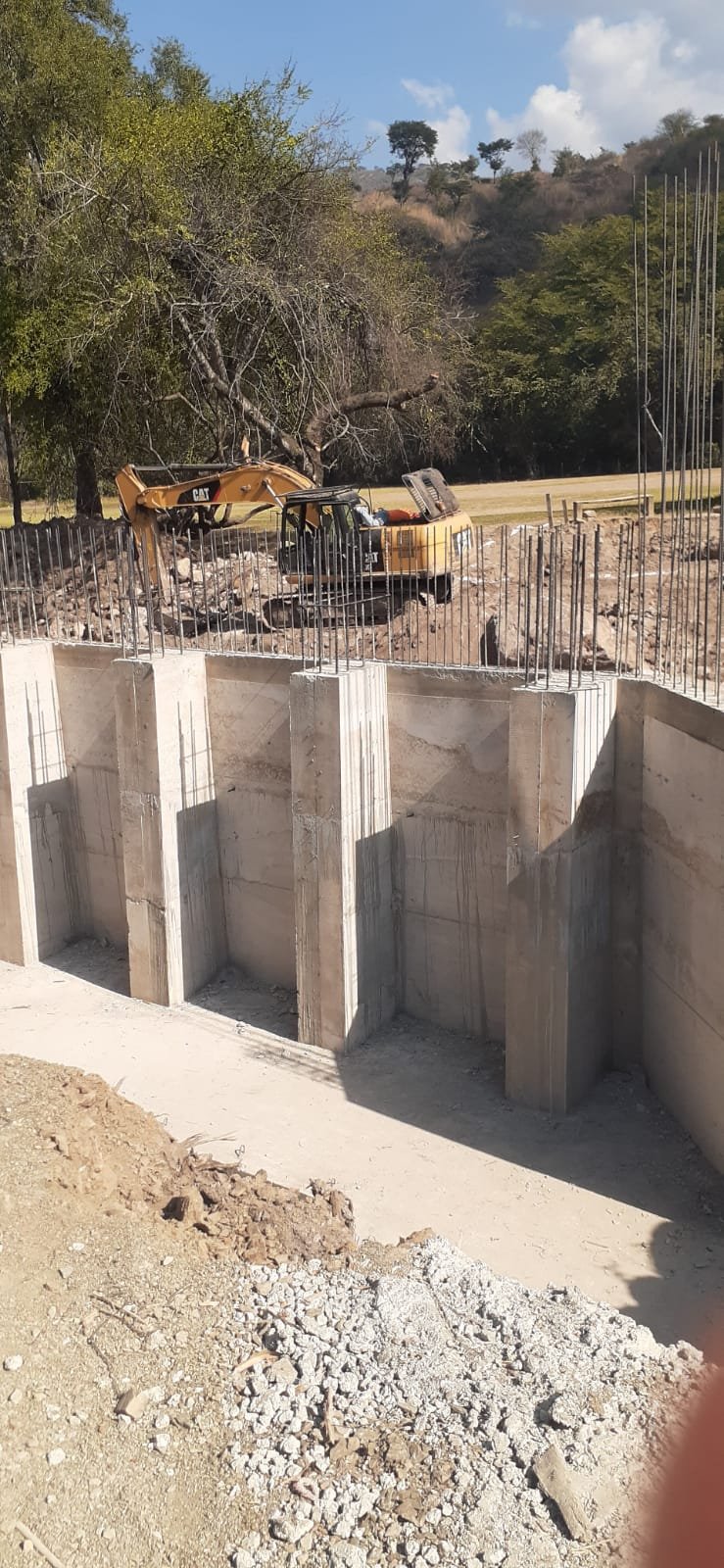

20/02/2026
6 fotos

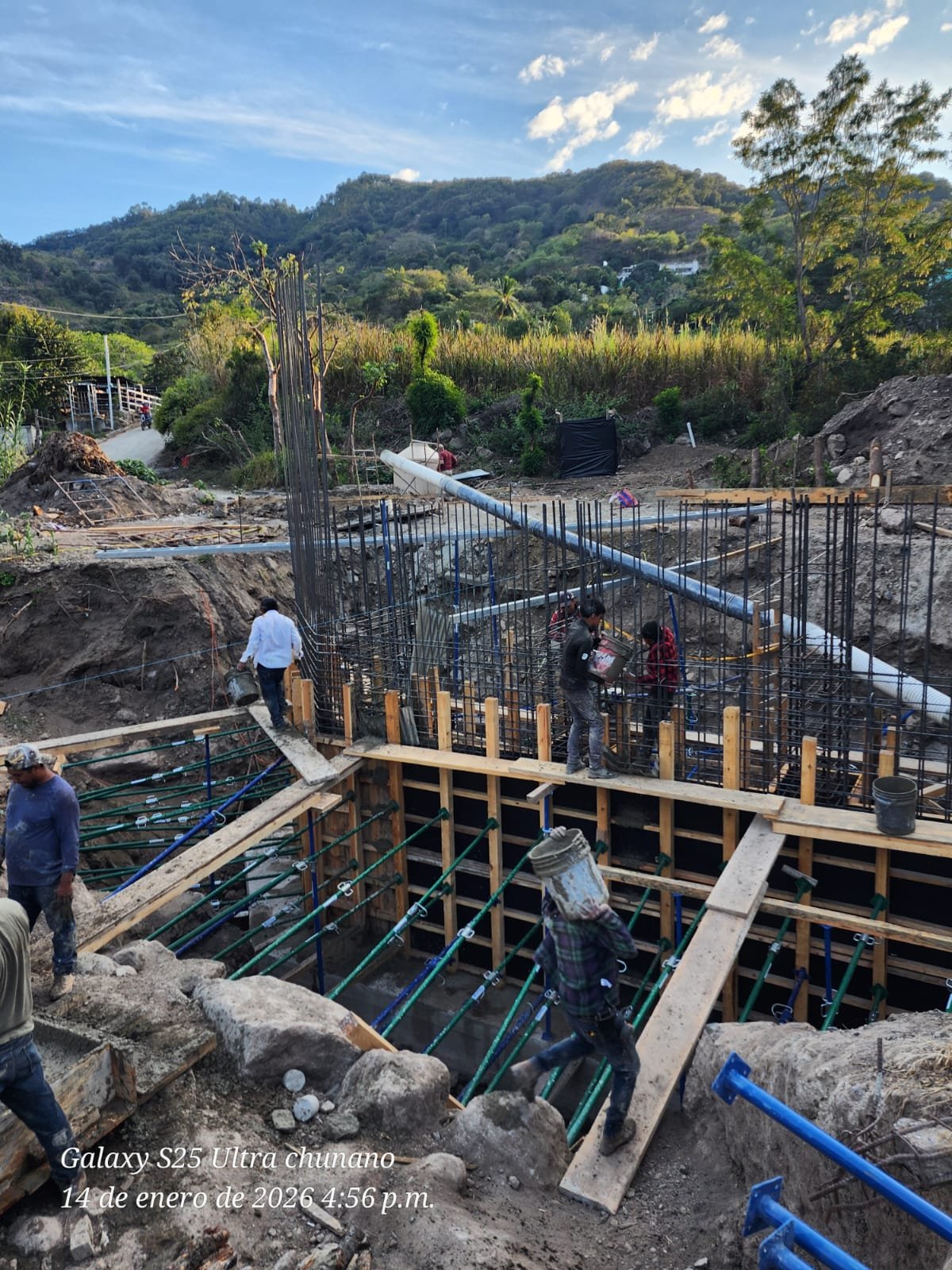

30/01/2026
7 fotos

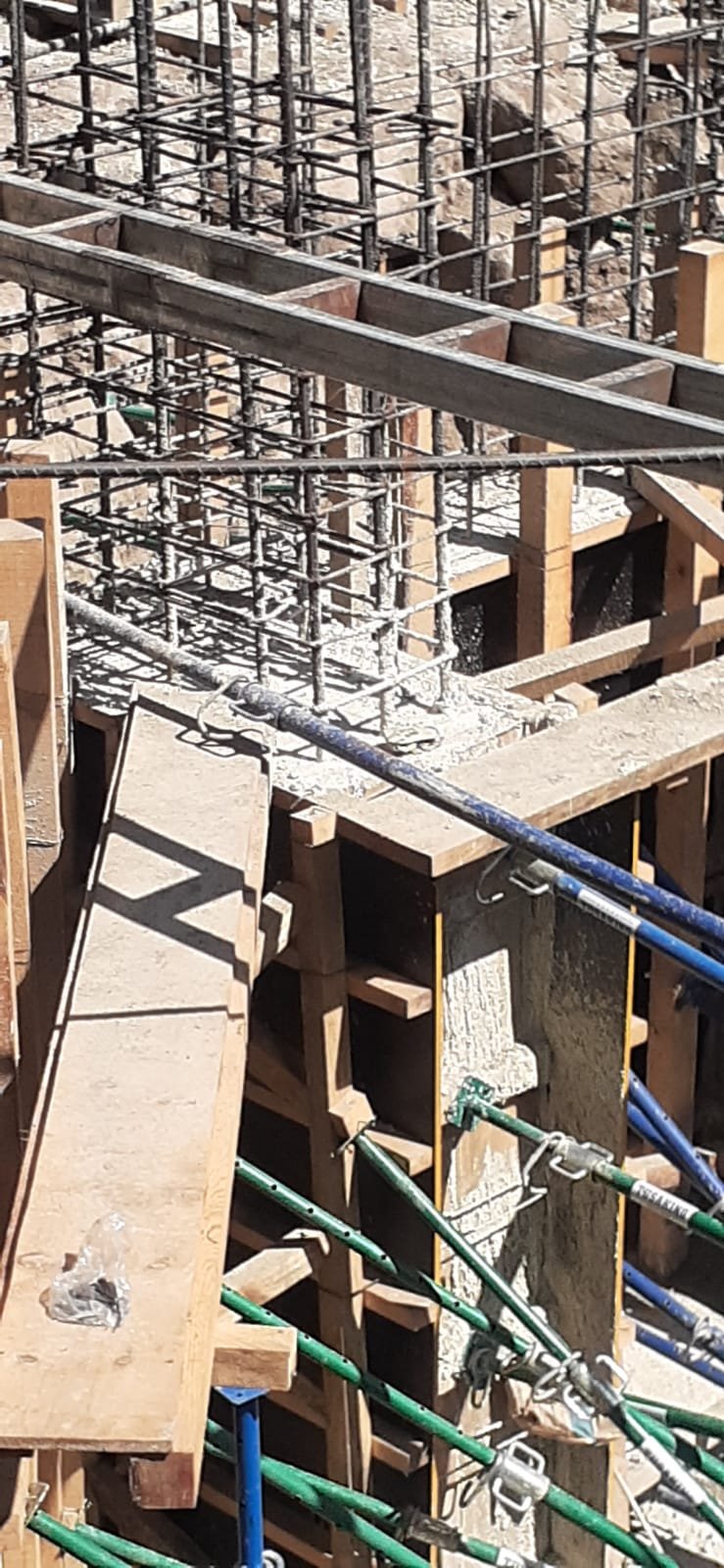

23/01/2026
6 fotos

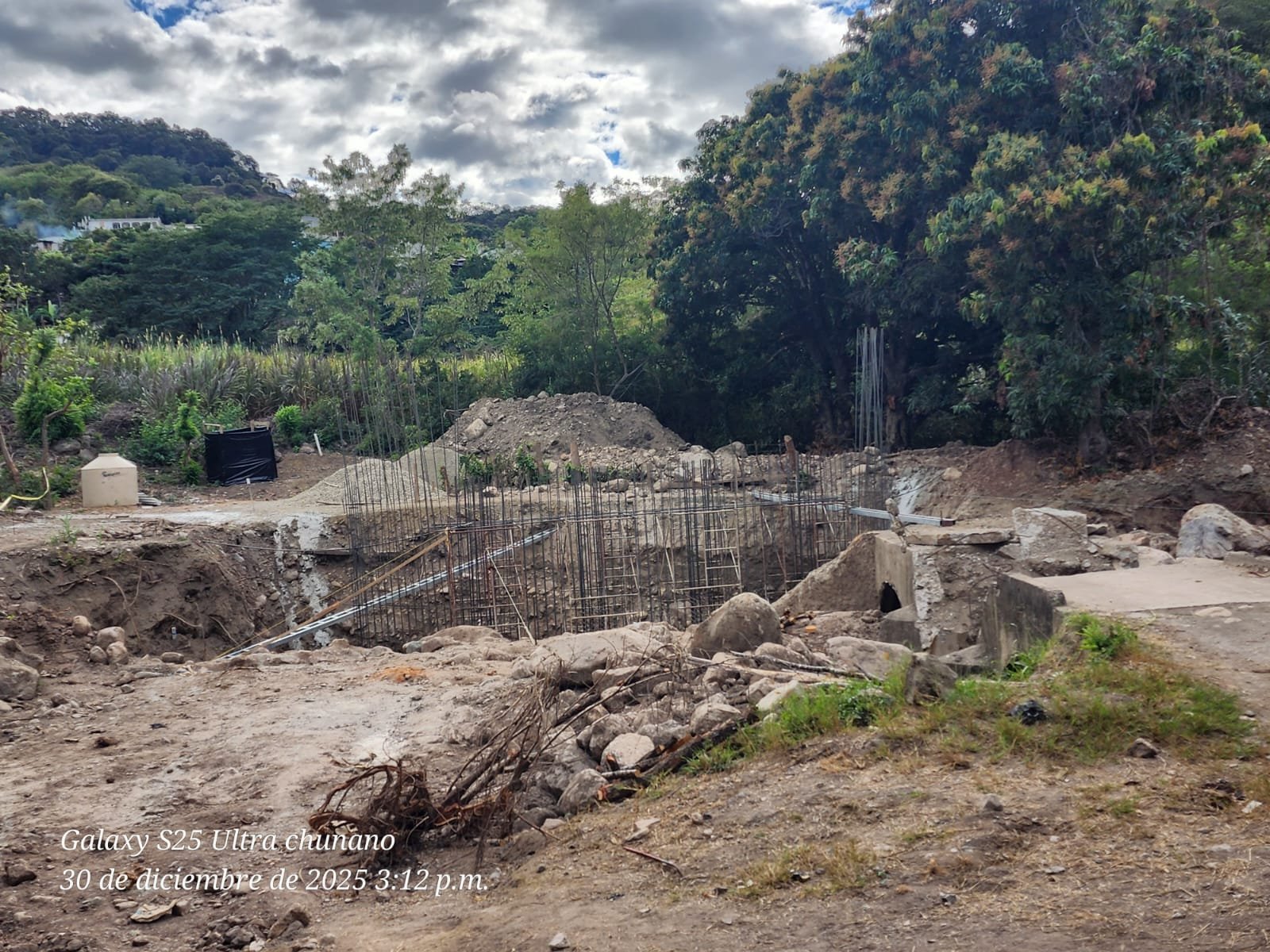

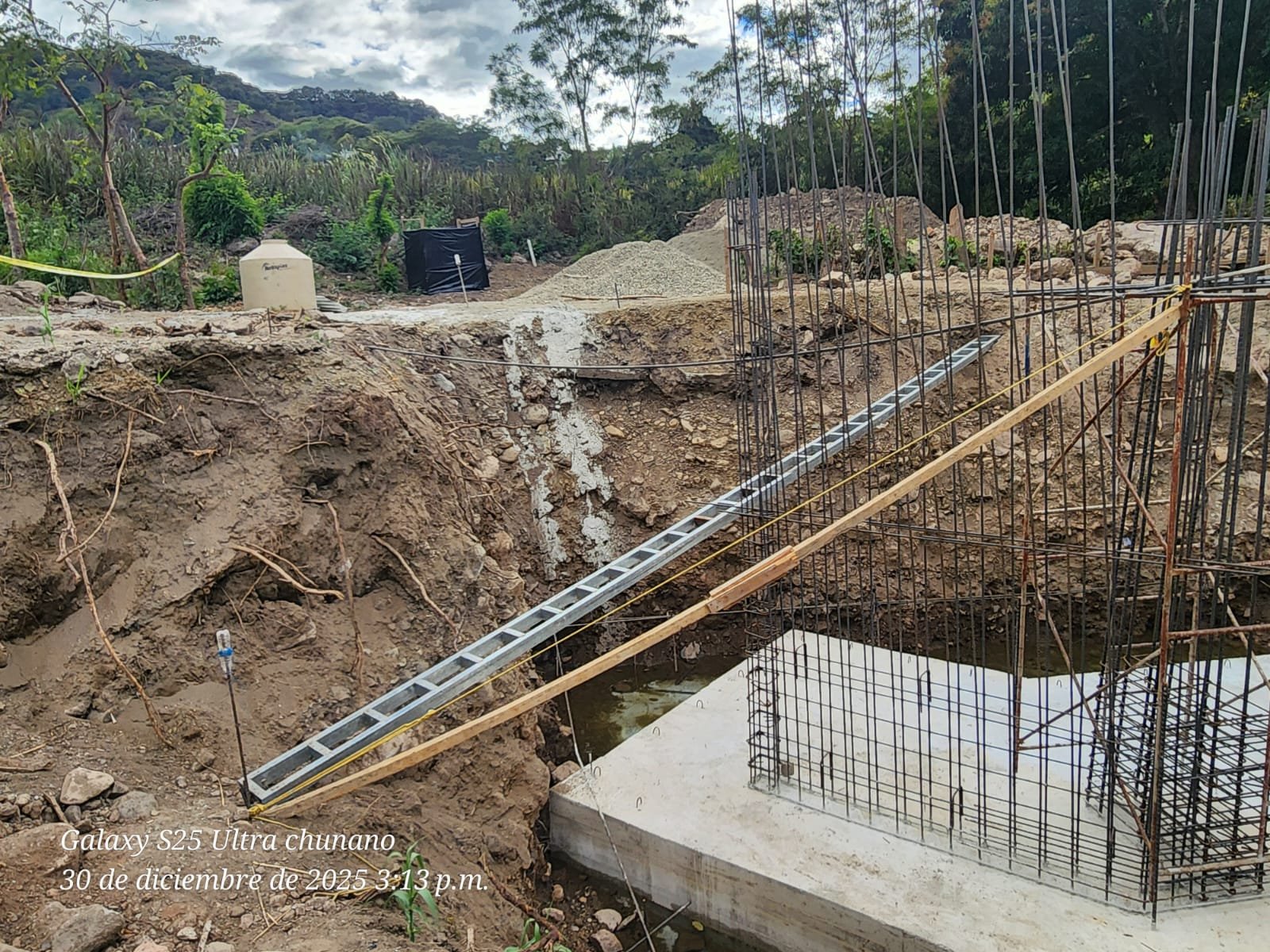

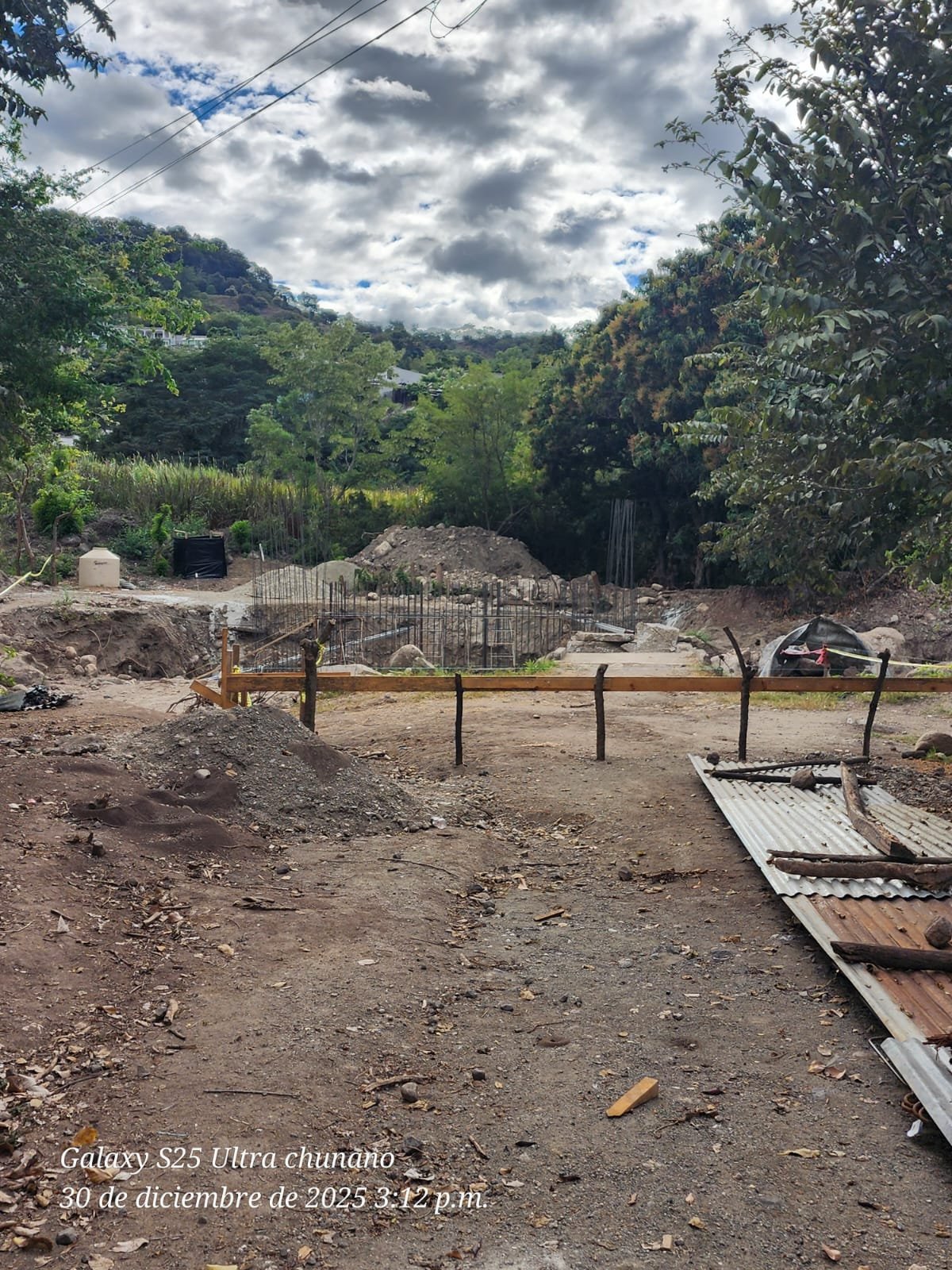

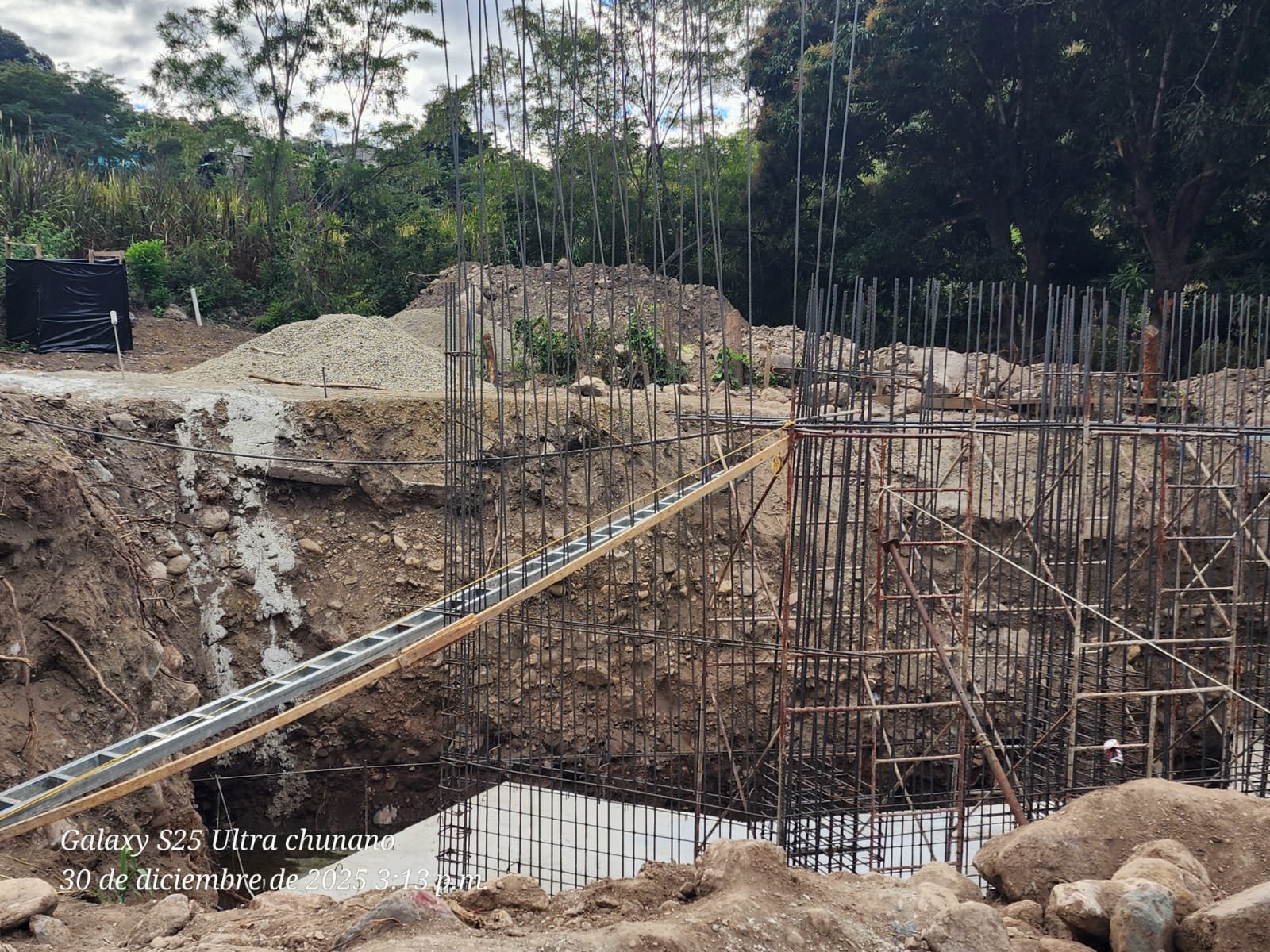

09/01/2026
7 fotos

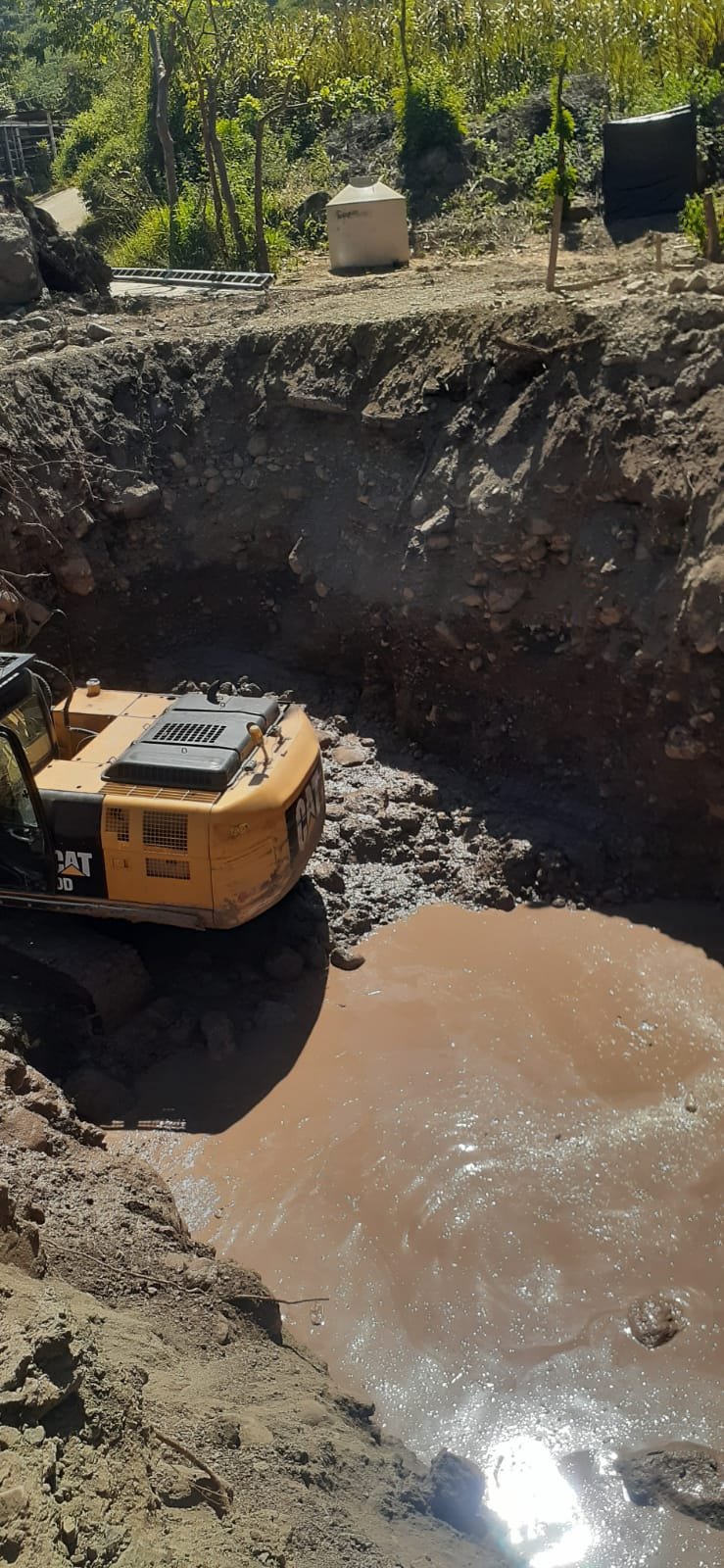

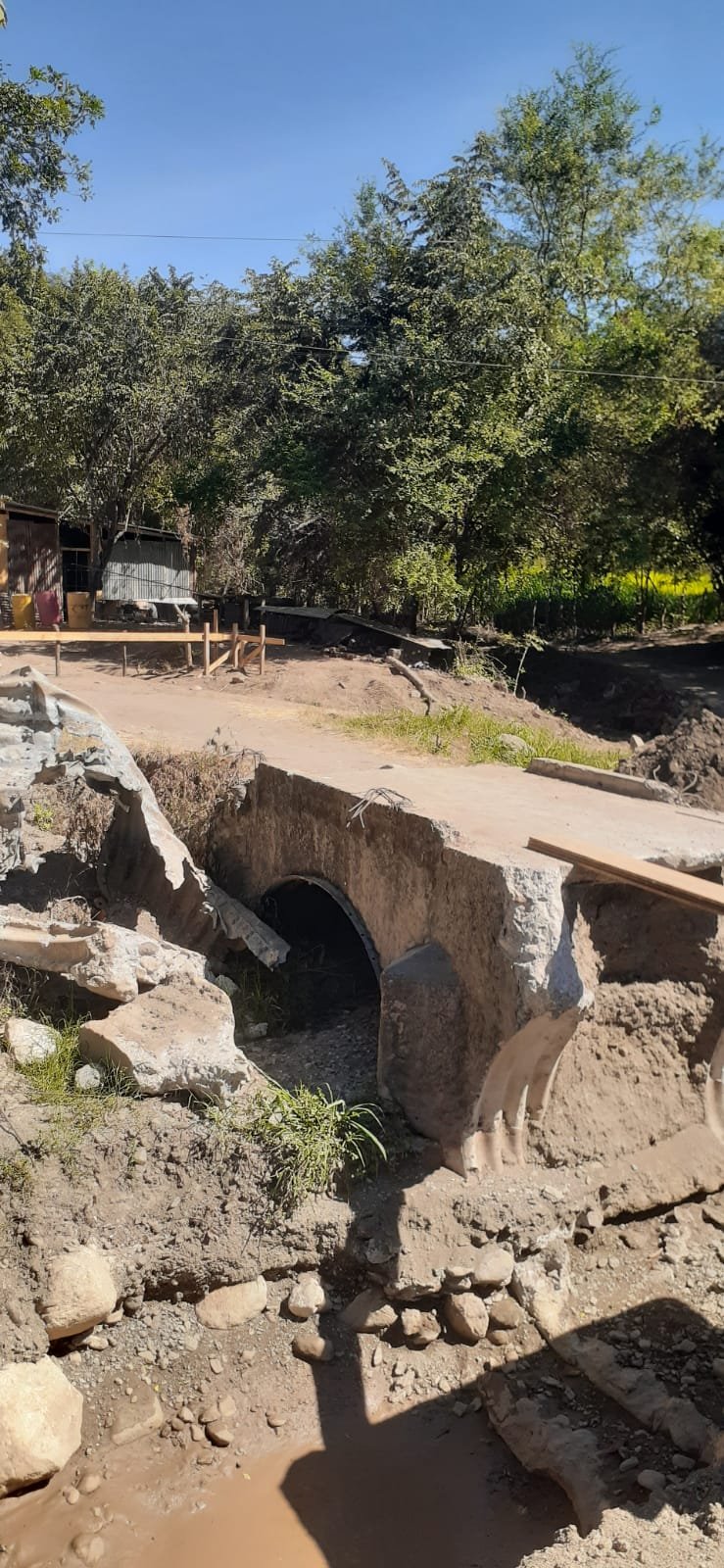

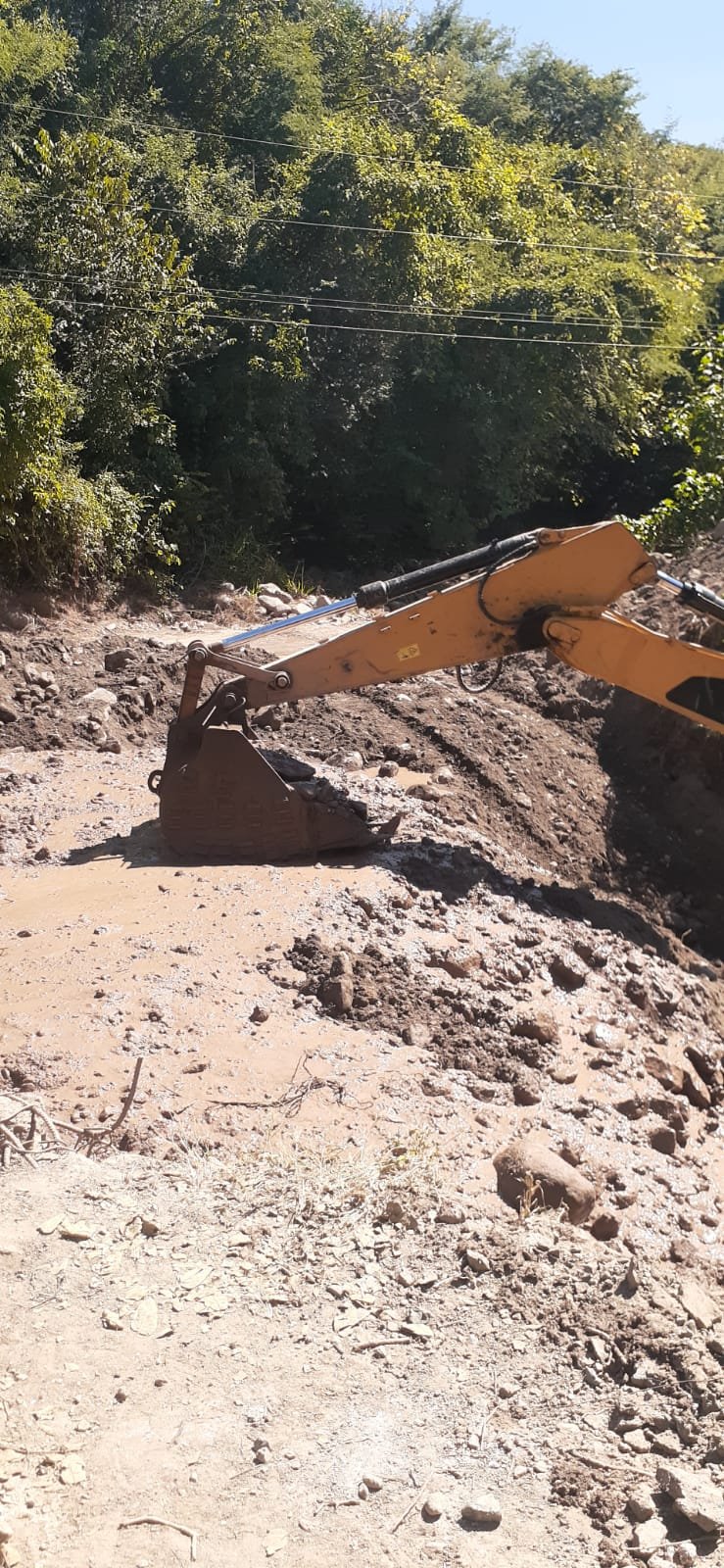

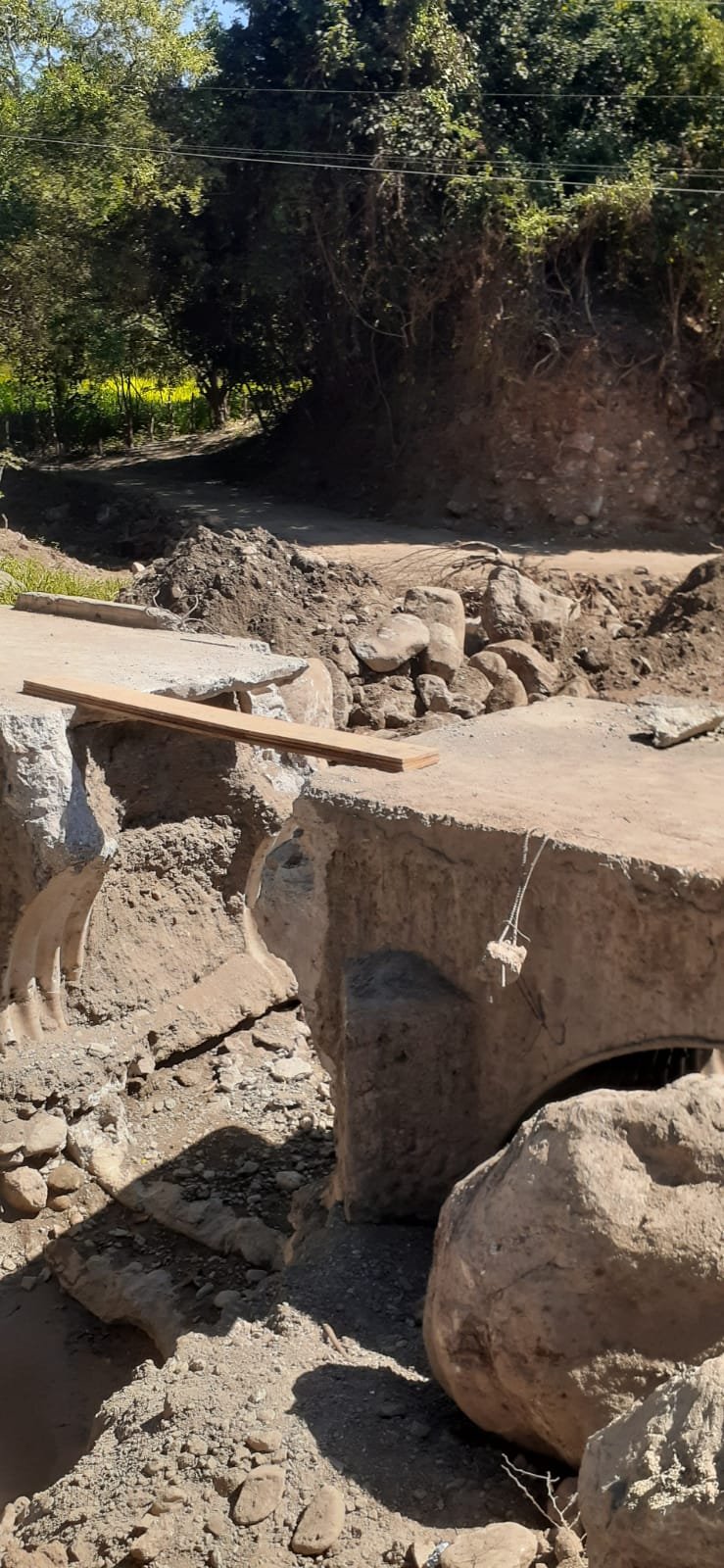

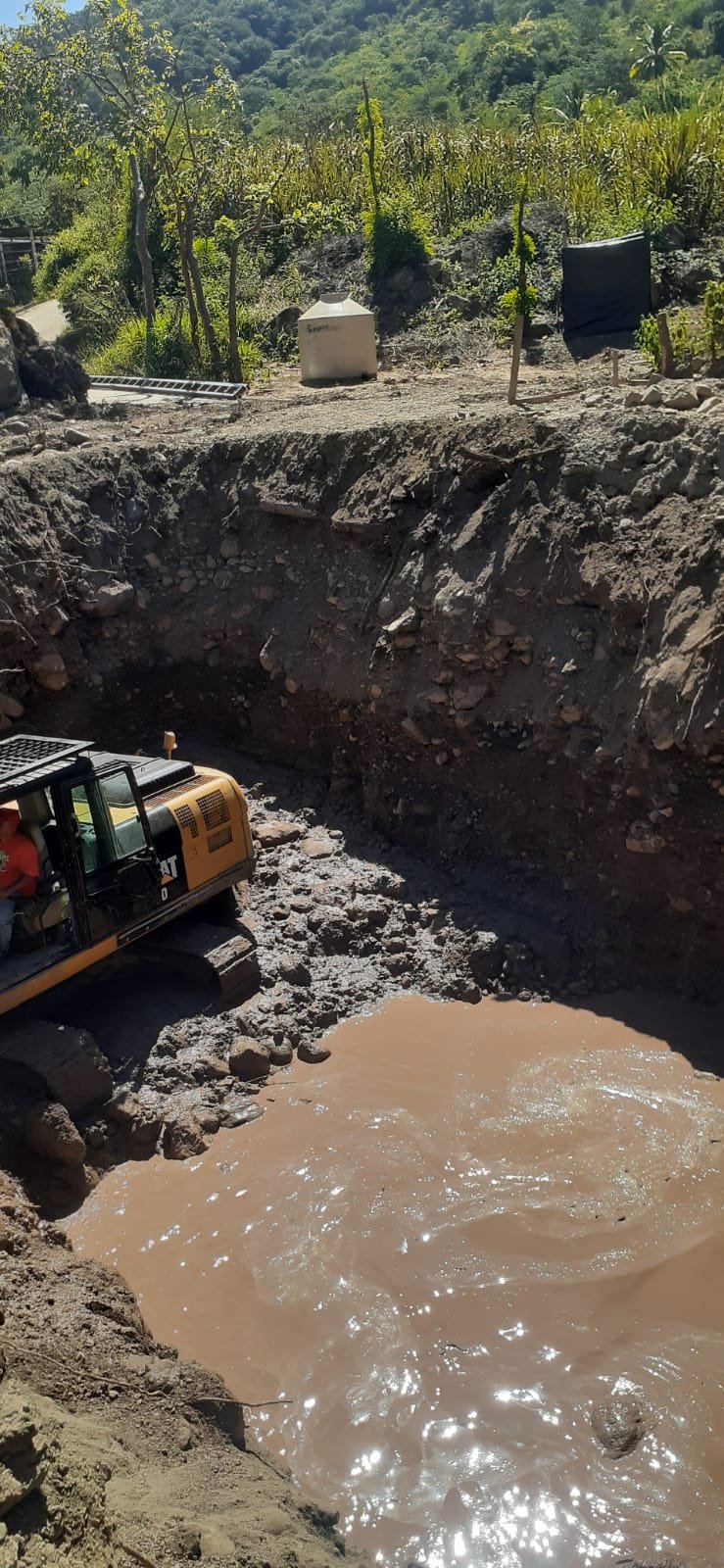

19/12/2025
10 fotos

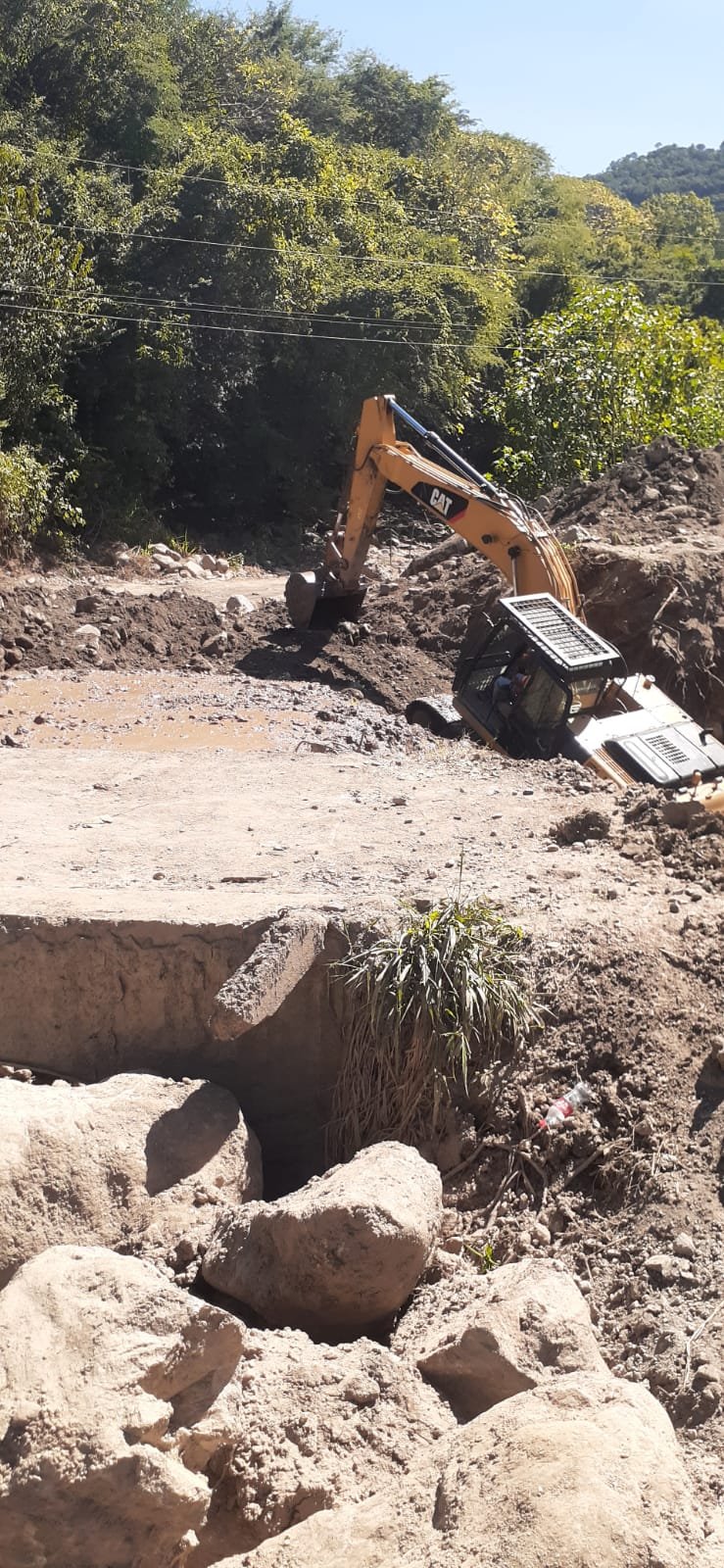

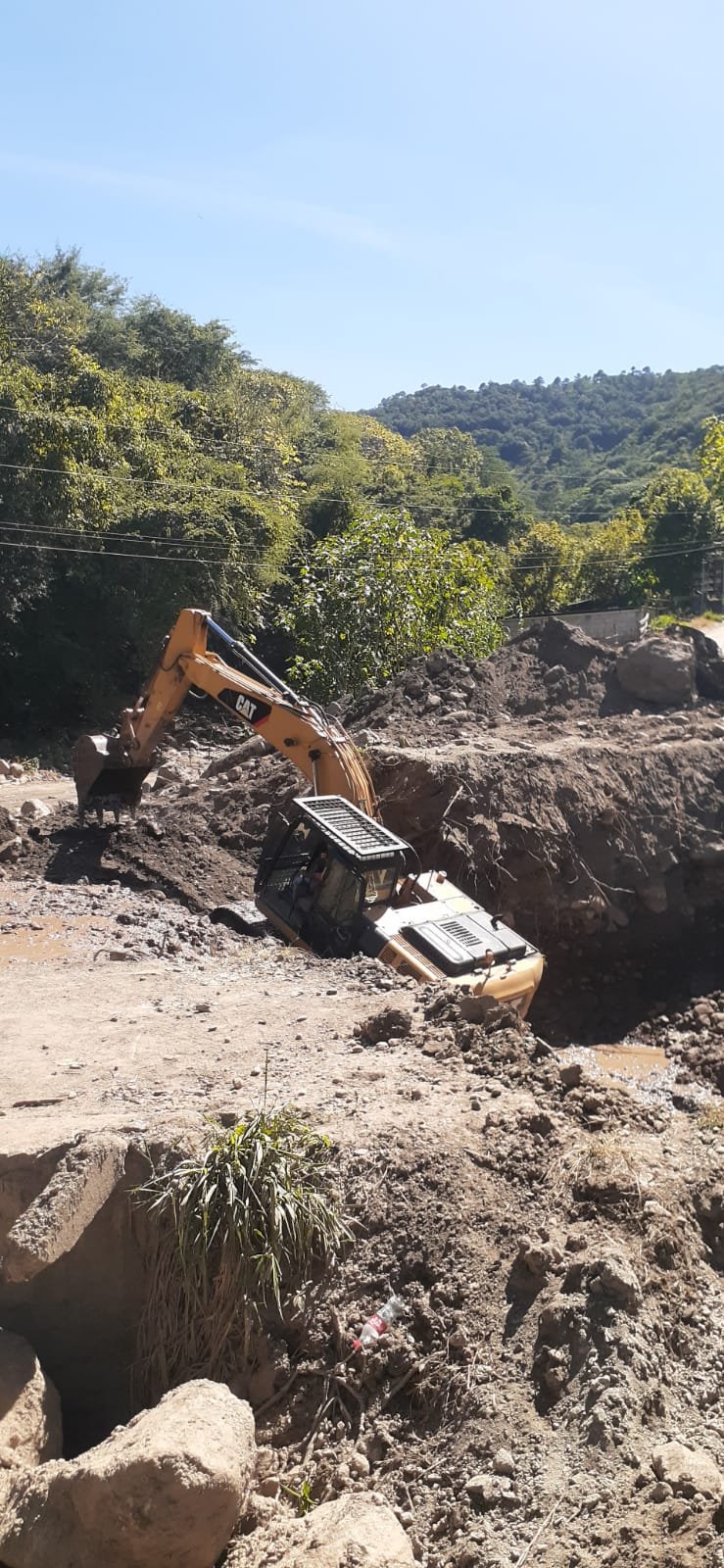

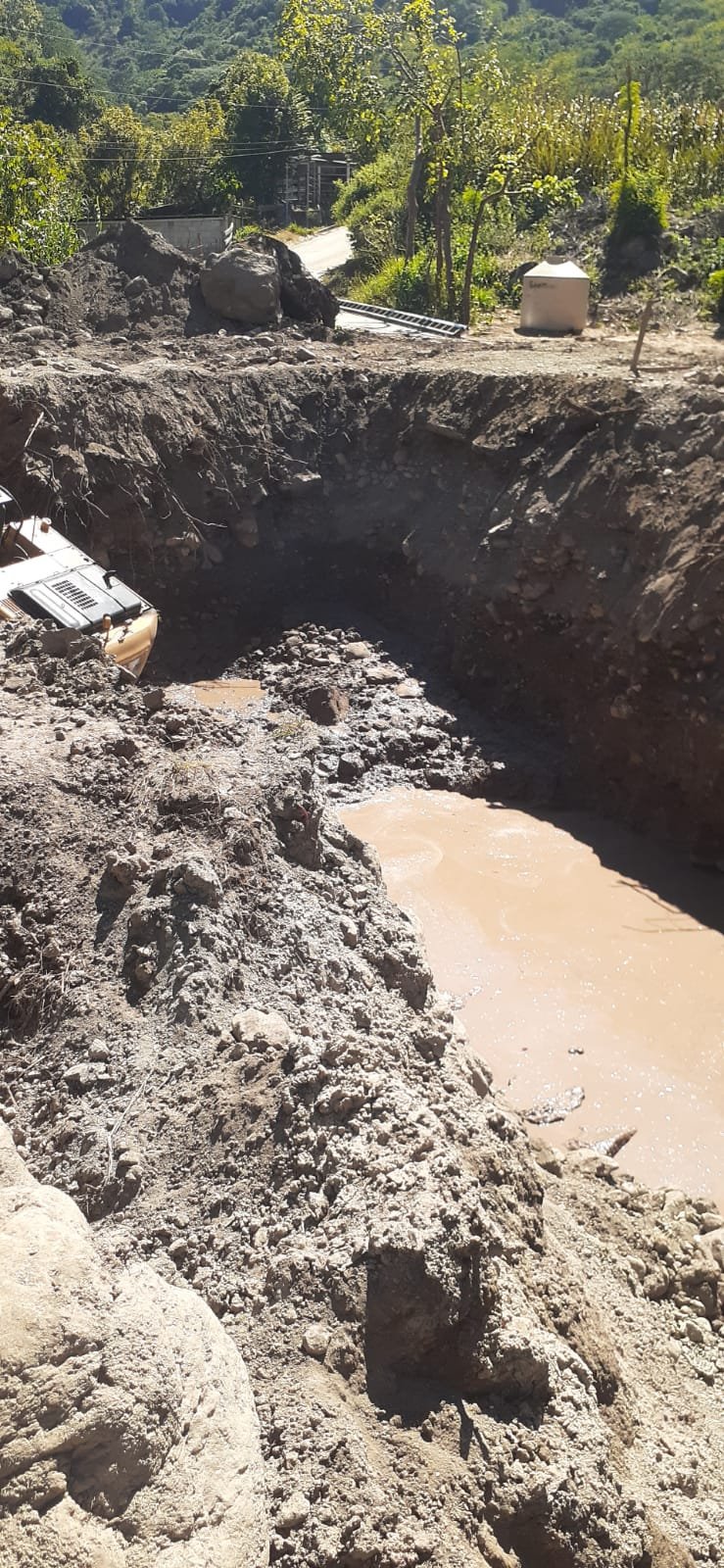

10/12/2025
5 fotos

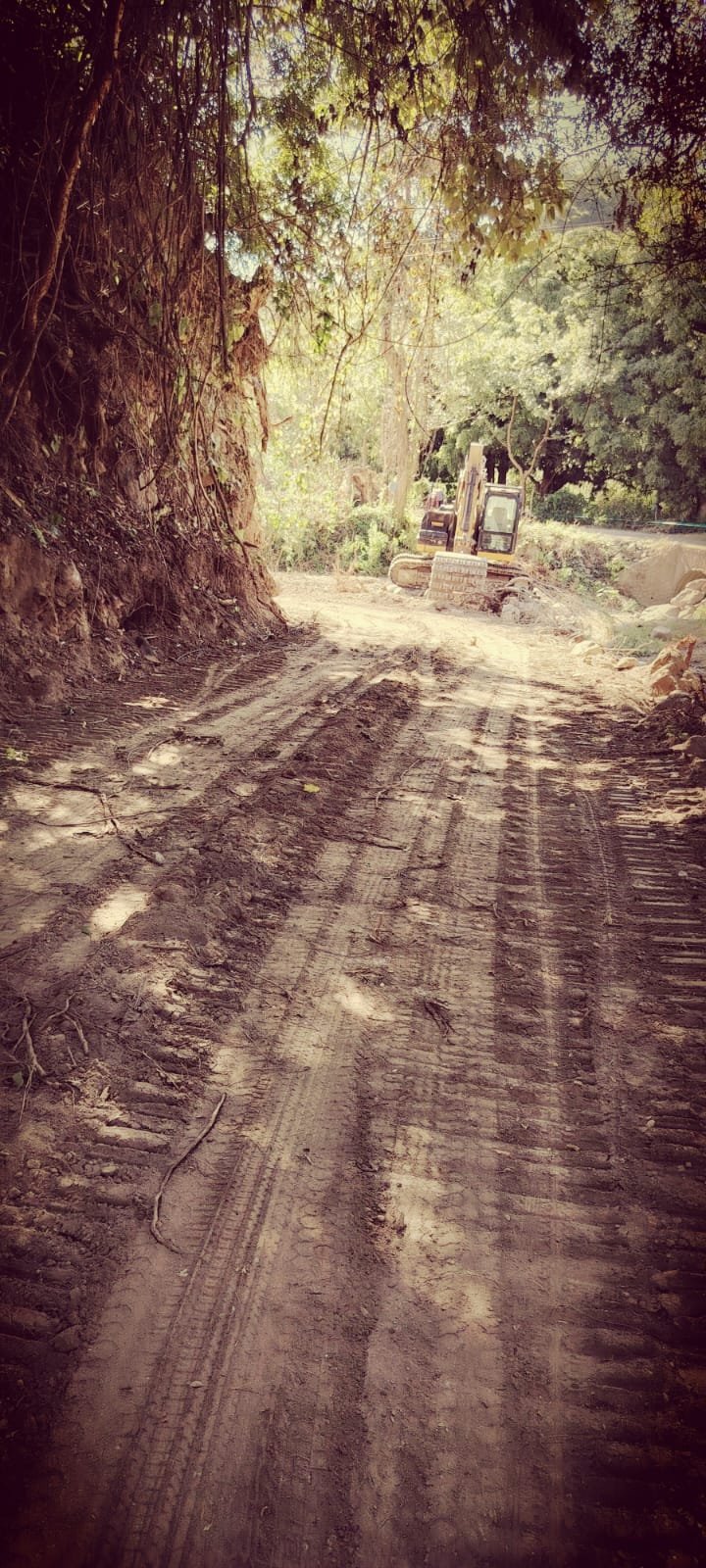

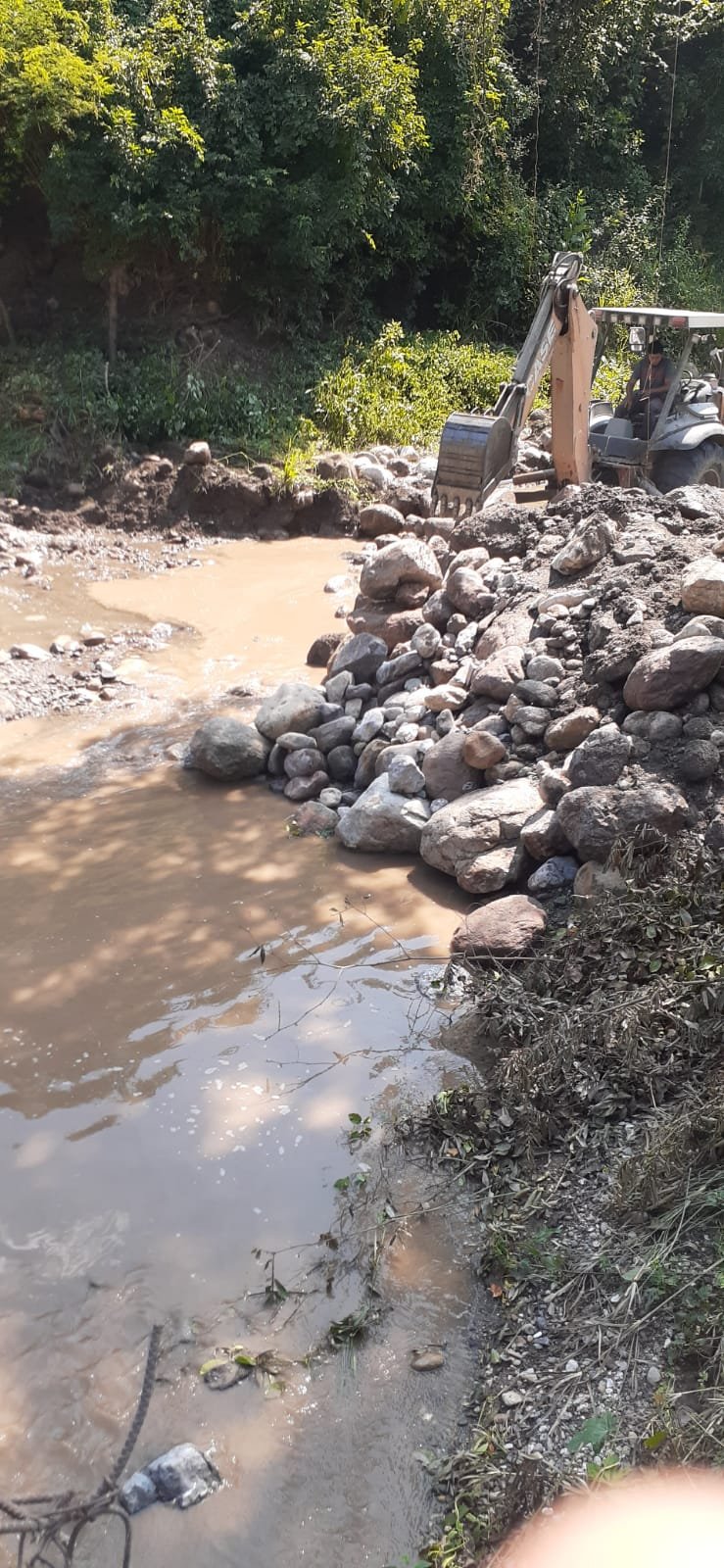

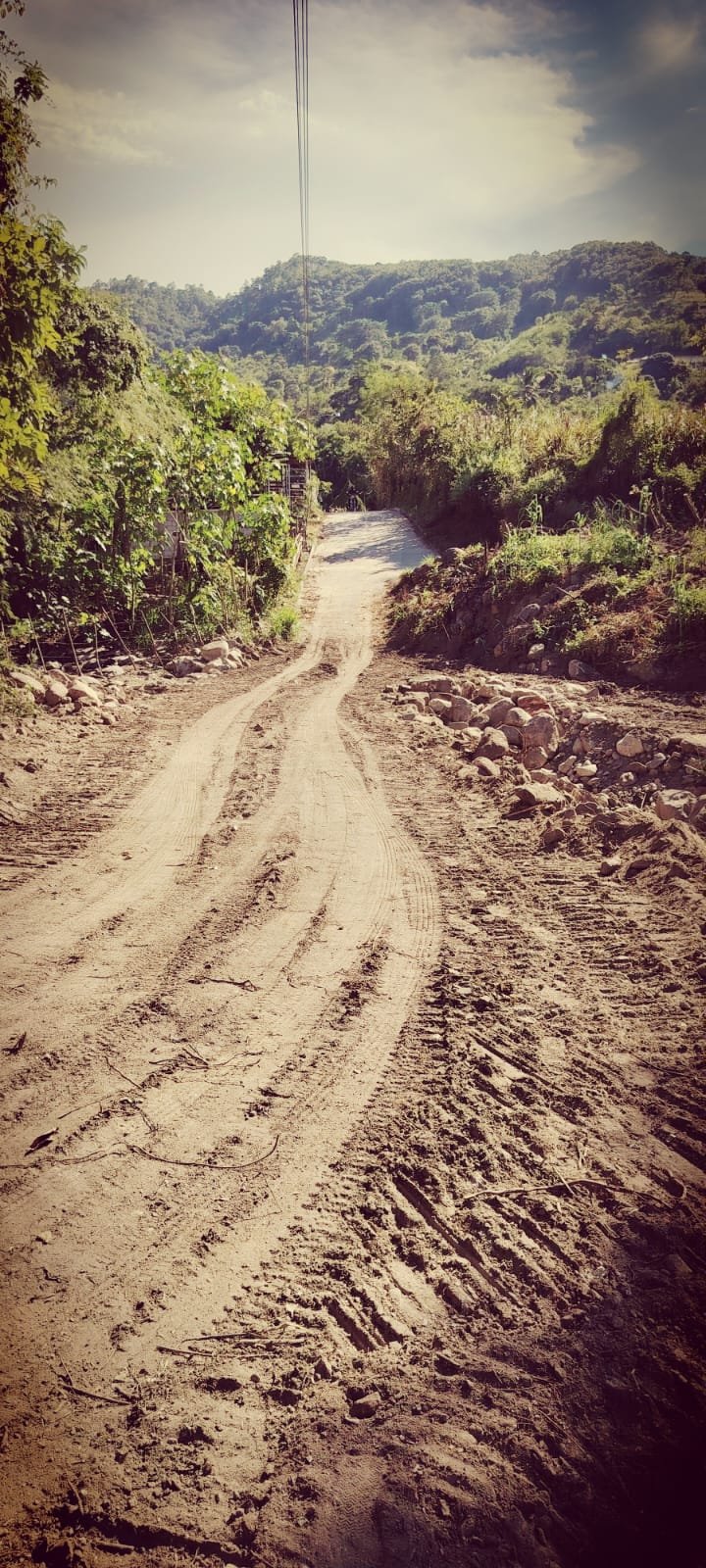

28/11/2025
7 fotos

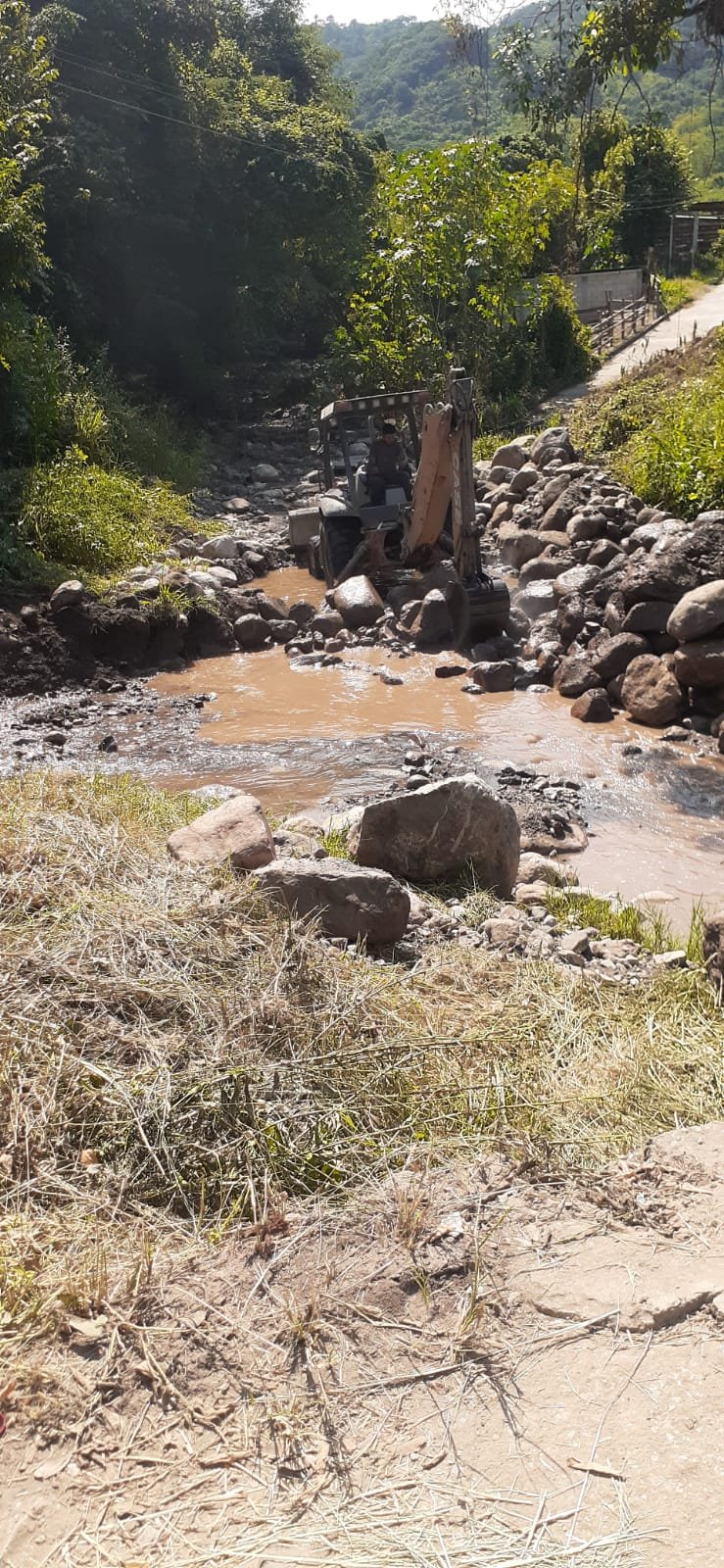

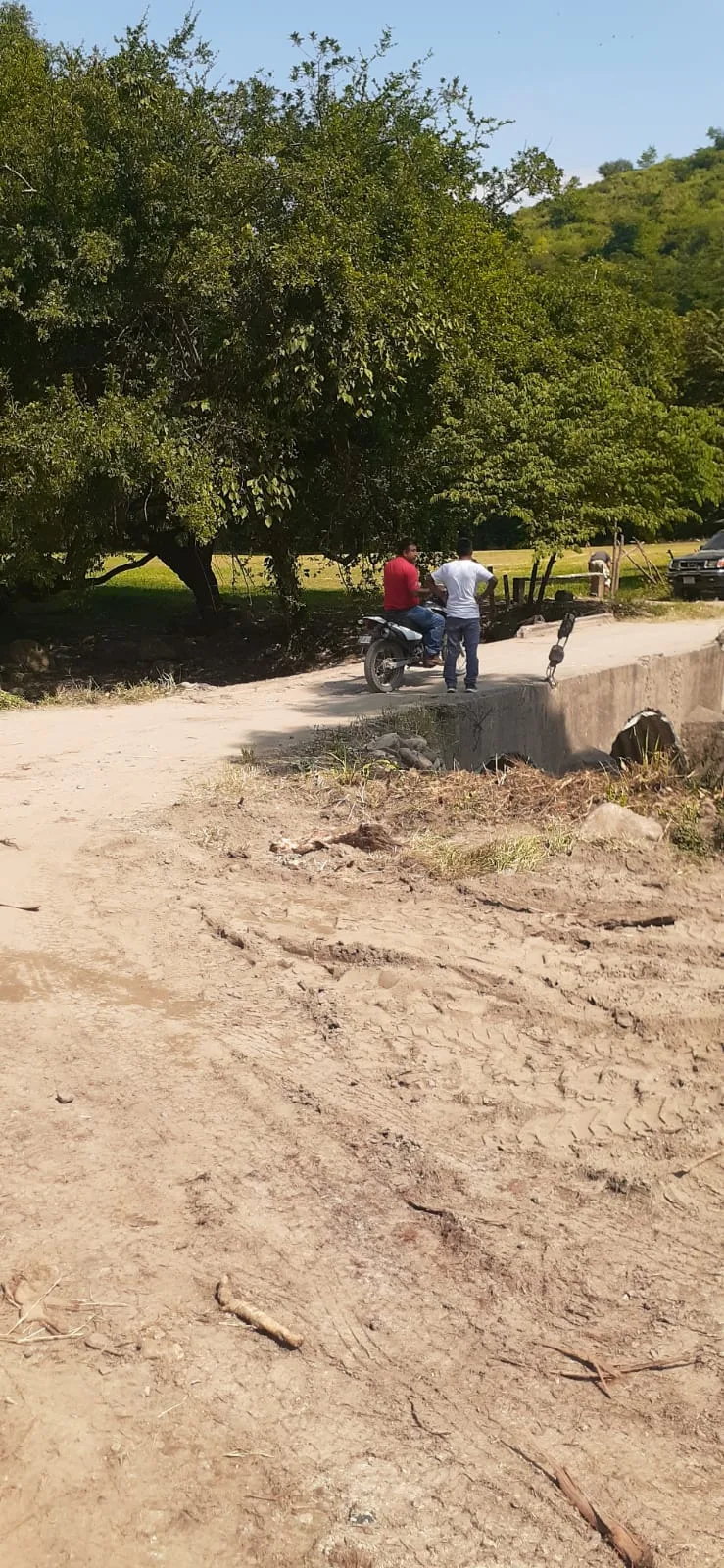

21/11/2025
8 fotos

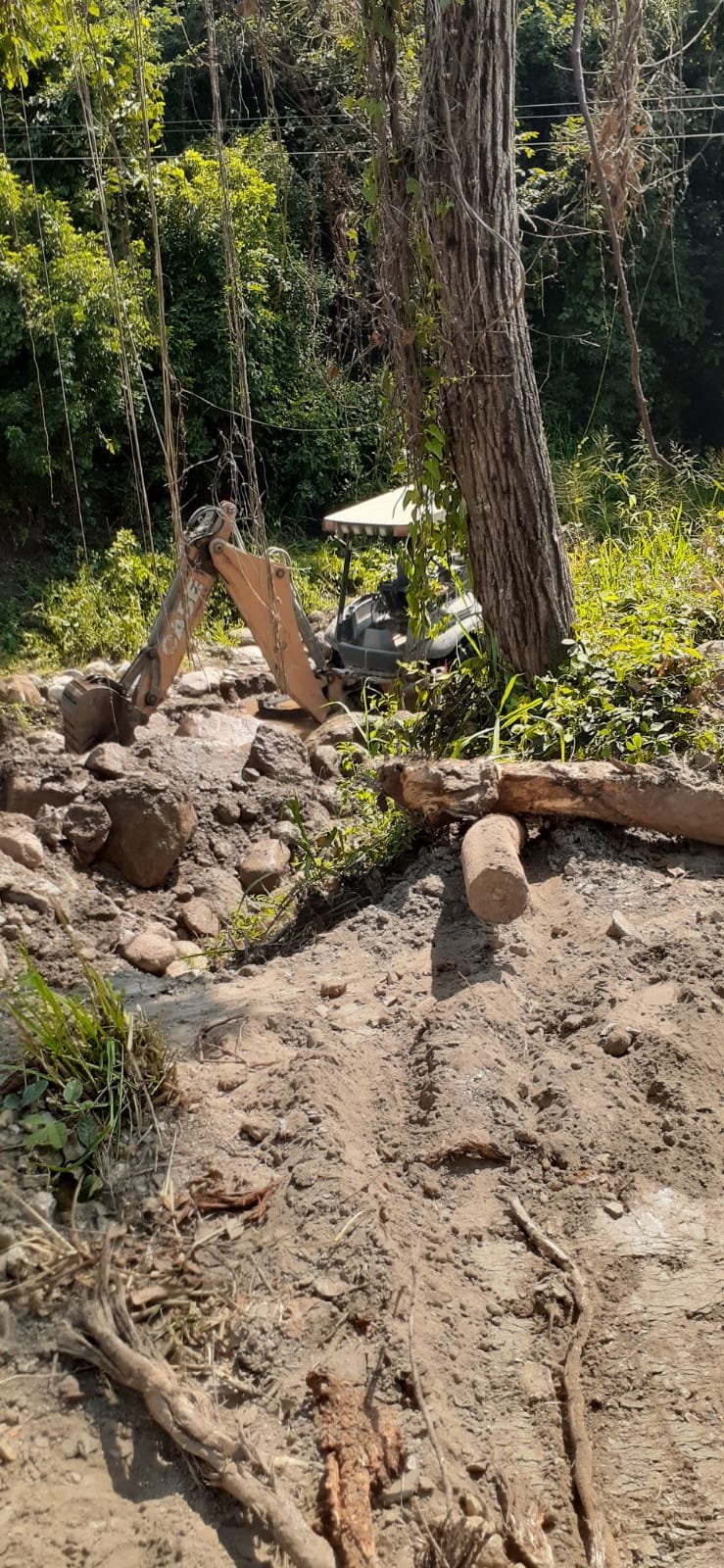

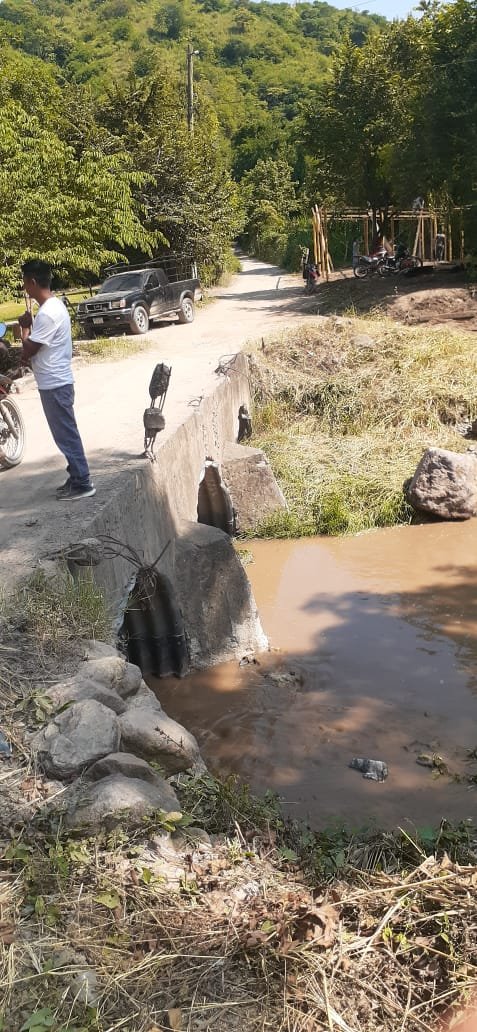

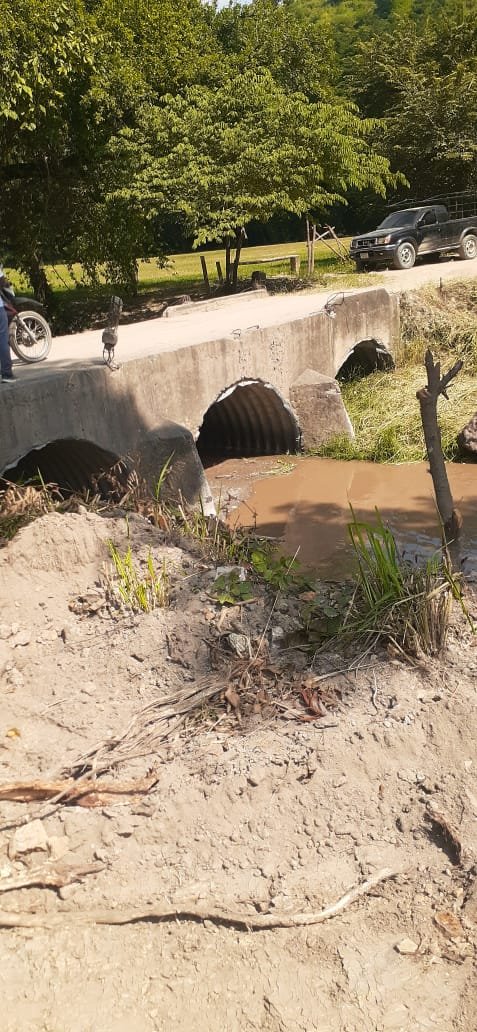

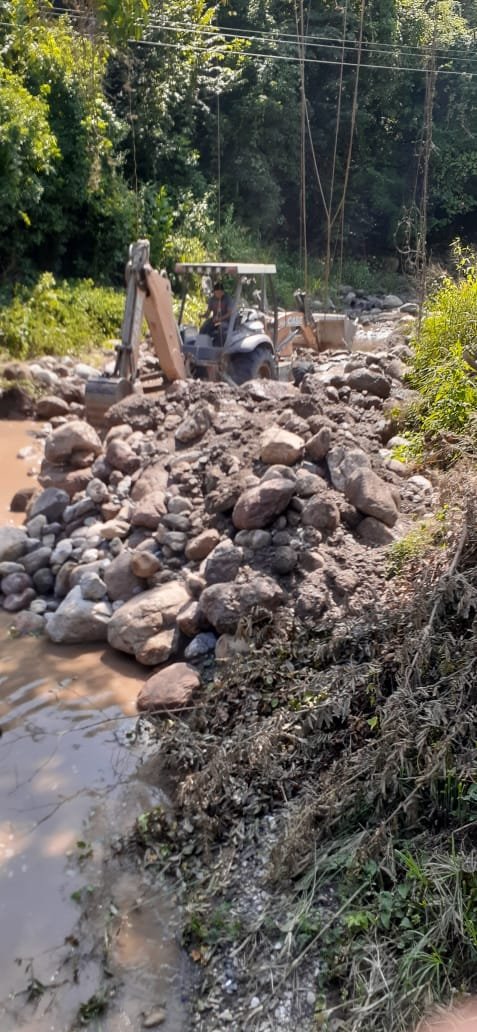

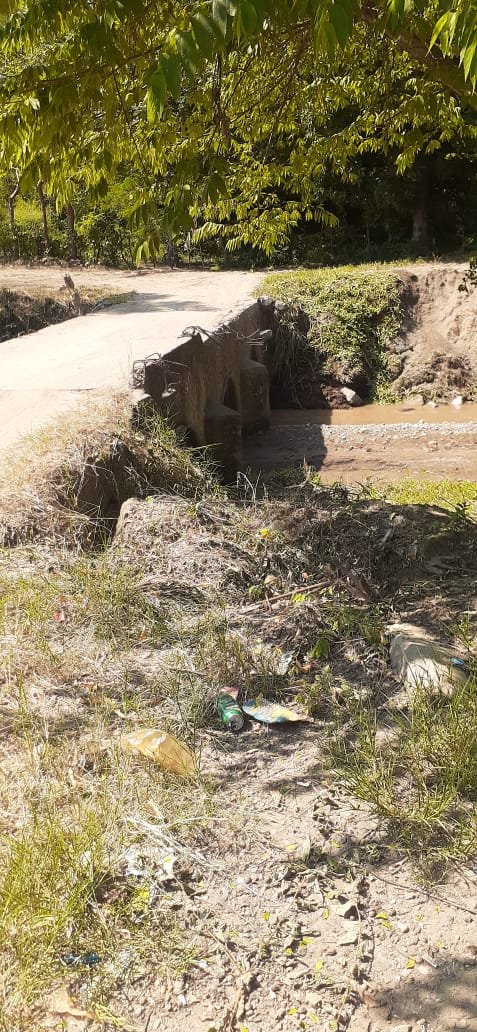

13/11/2025
10 fotos

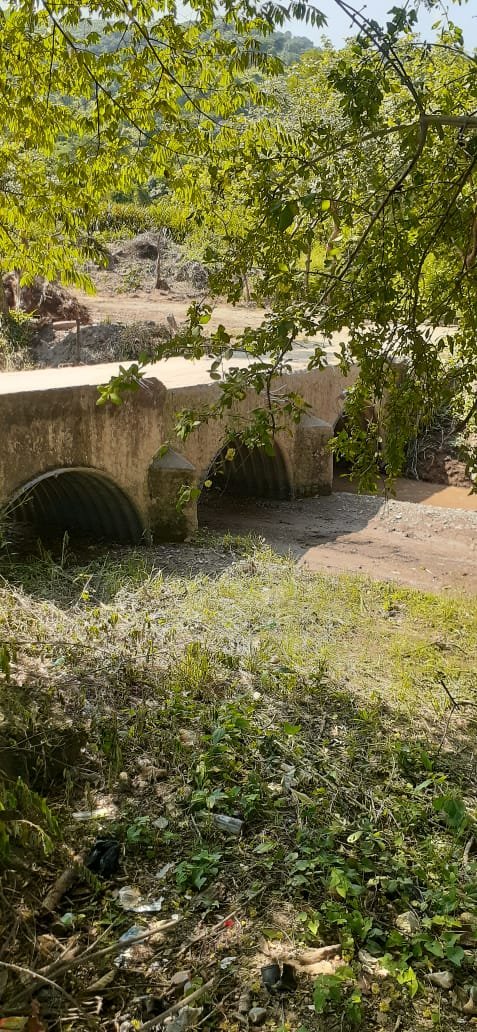

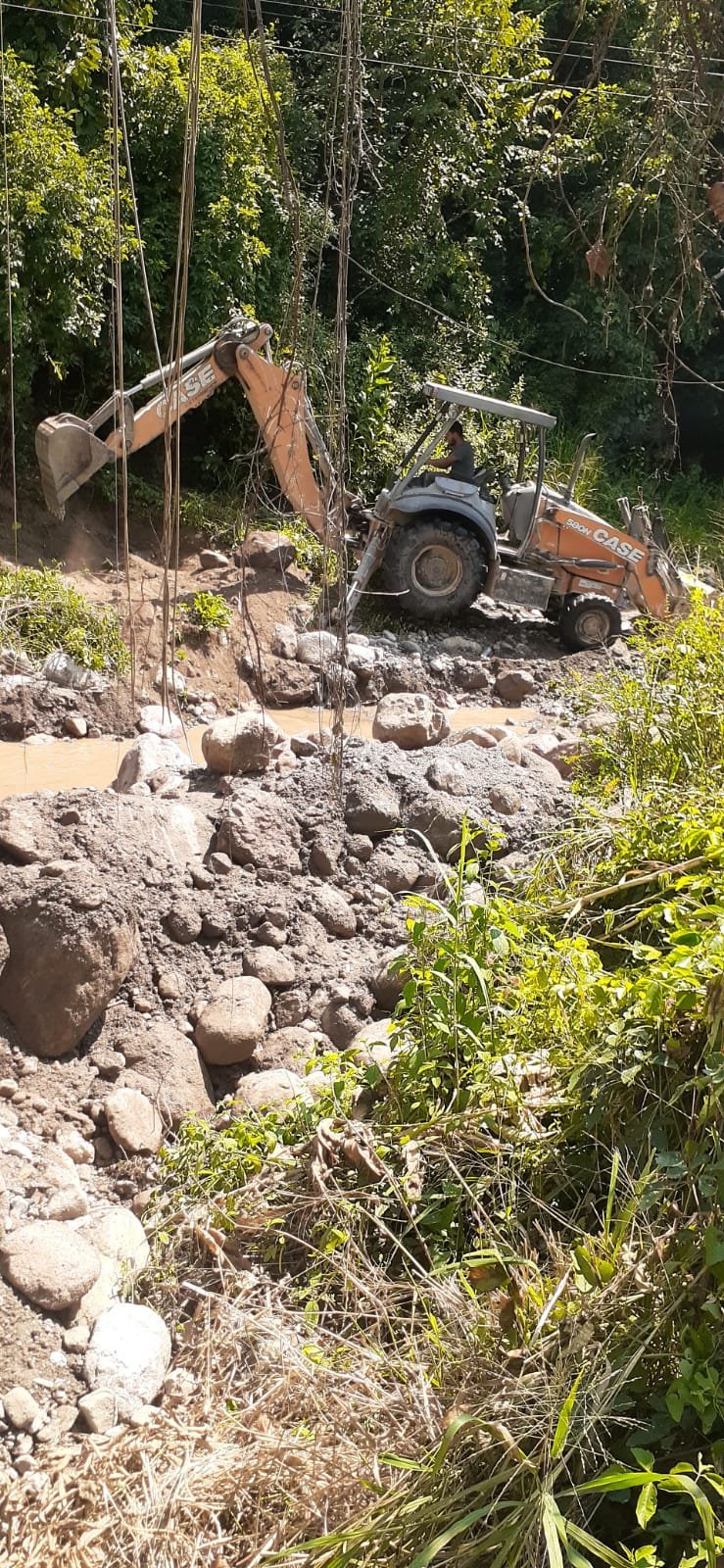

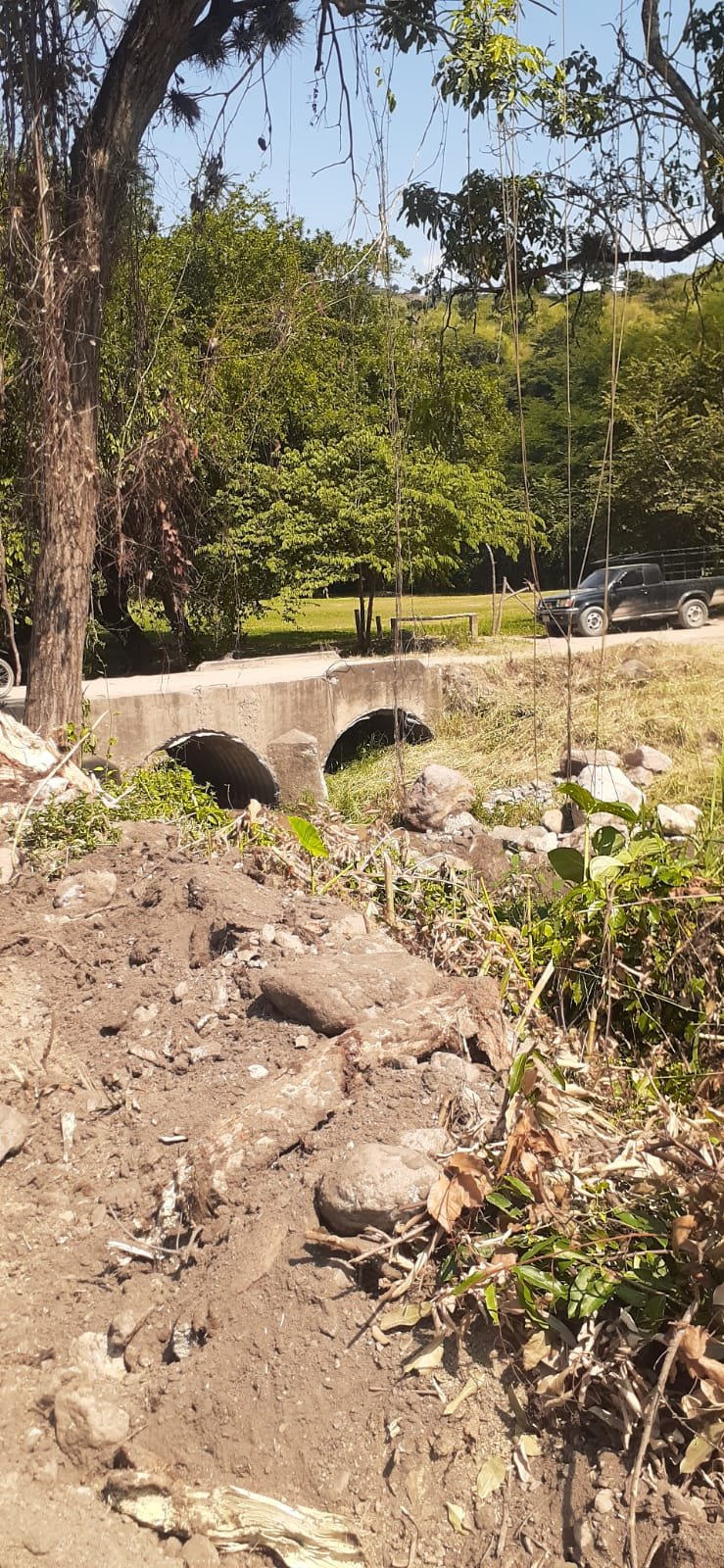

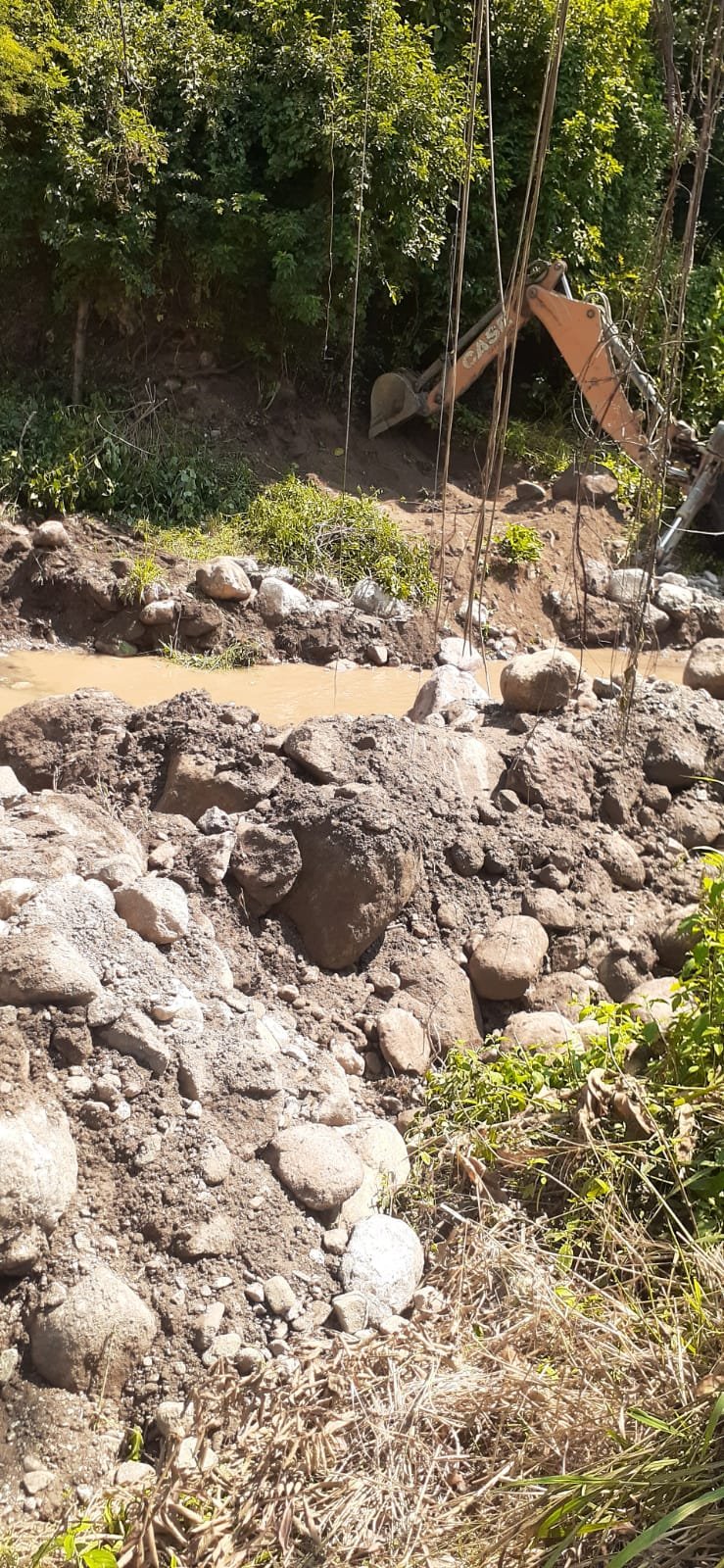

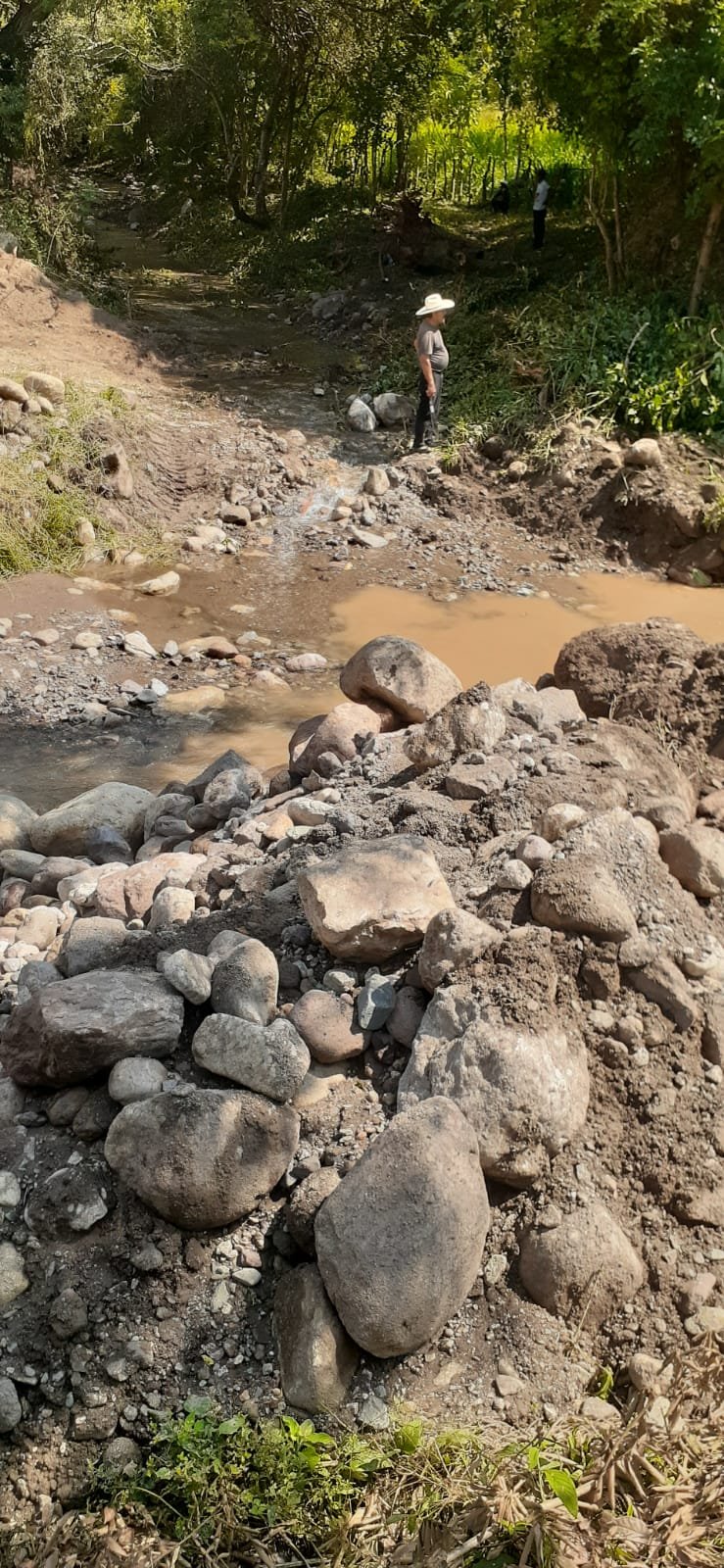

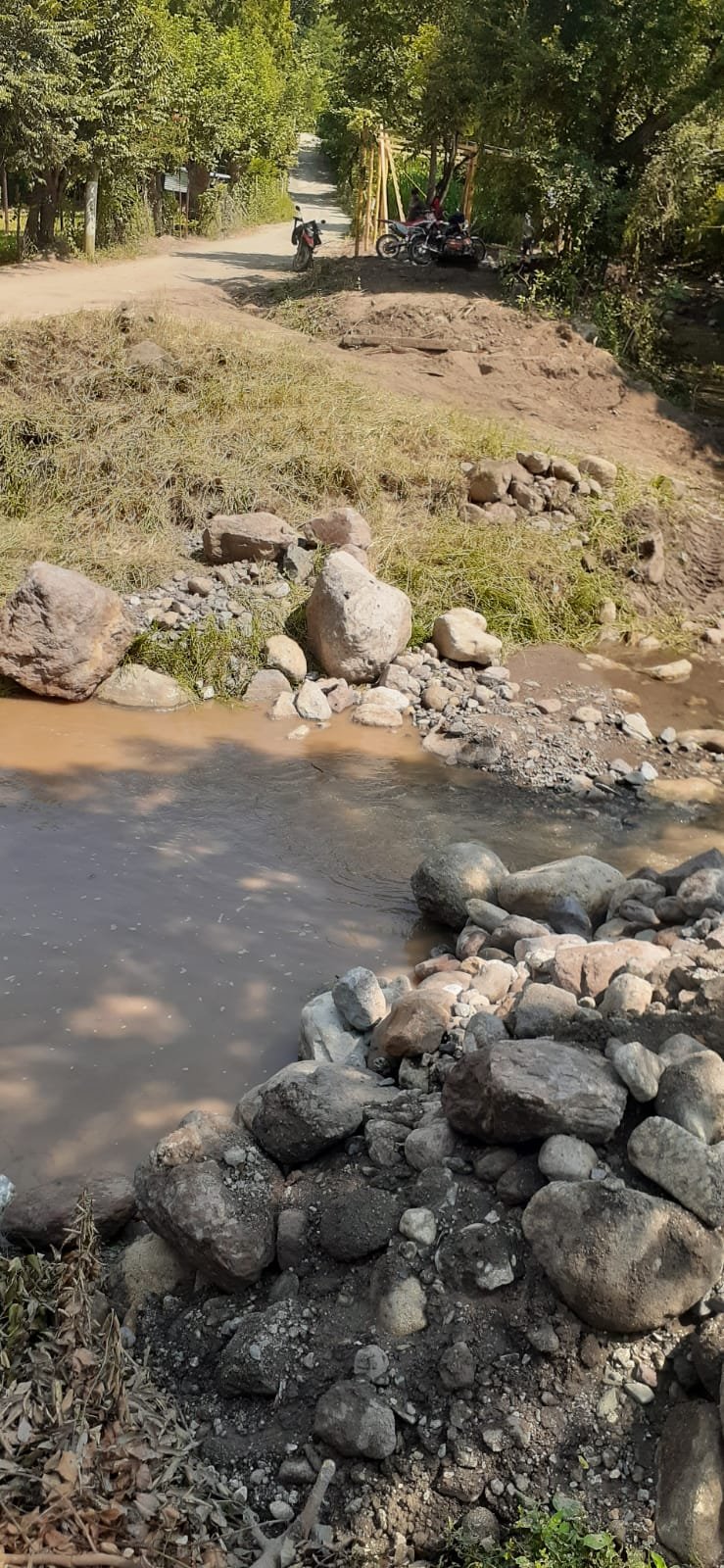

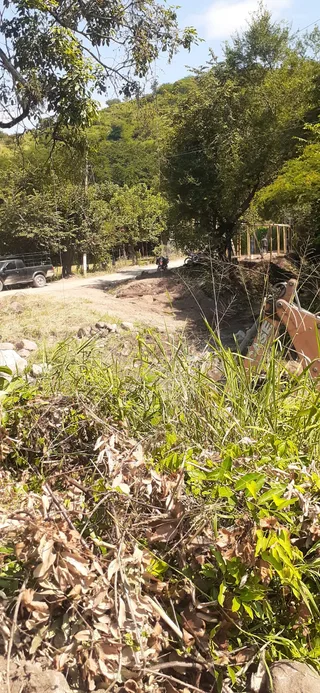

07/11/2025
10 fotos
Hoy: 08/09/2026
Fin: 17/08/2026
17/10/2025 Hoy (Día 326 — plazo original de 304 días) 17/08/2026
Plazo contractual: 10 meses calendario desde el 17/10/2025. Fecha estimada de terminación: 17/08/2026

Ubicación del Proyecto

Caserío Zarzalito, Aldea El Zarzal, San Raymundo, Guatemala

Nota: La ubicación mostrada es aproximada. El proyecto se ejecuta en Caserío Zarzalito, Aldea El Zarzal, San Raymundo, Guatemala.

Galería de Avances

Documentación fotográfica del progreso de la obra

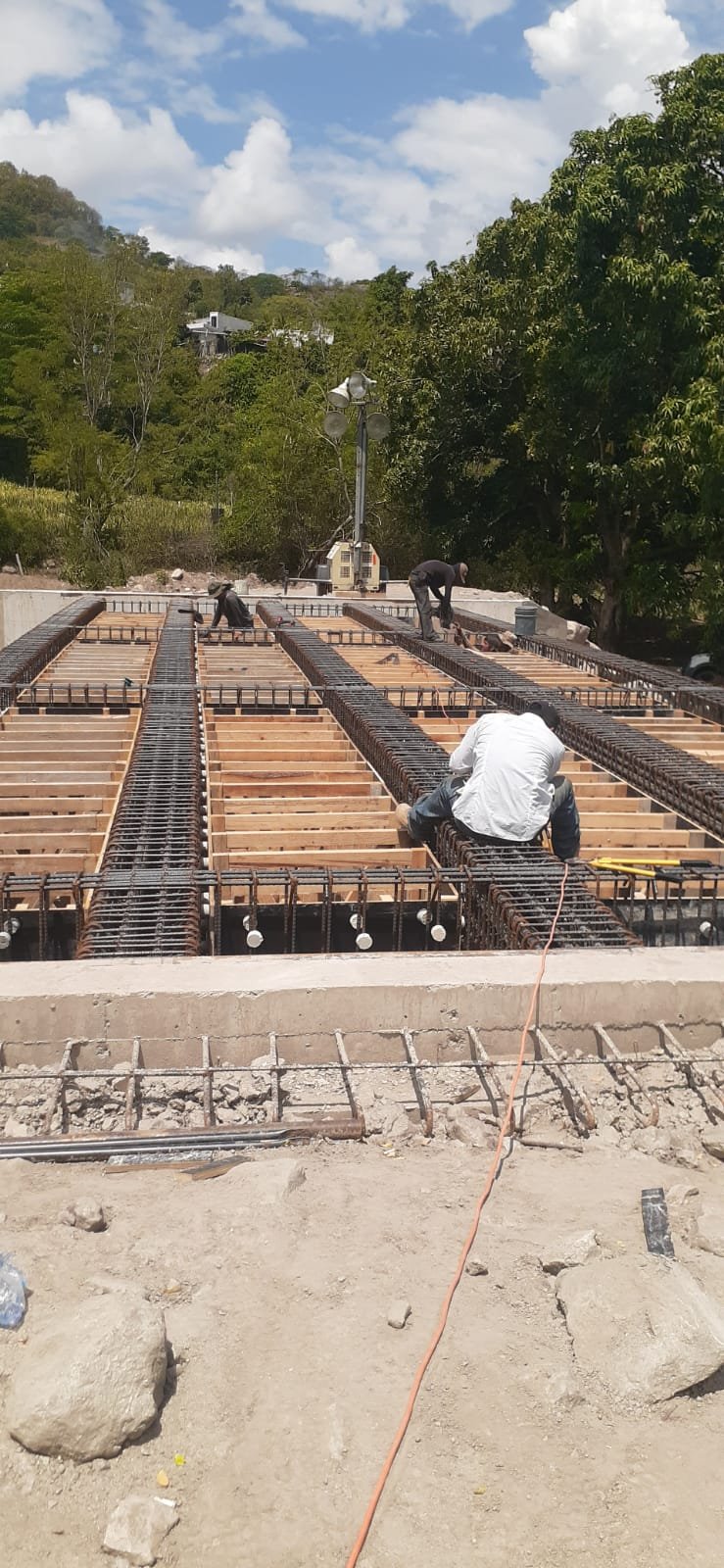

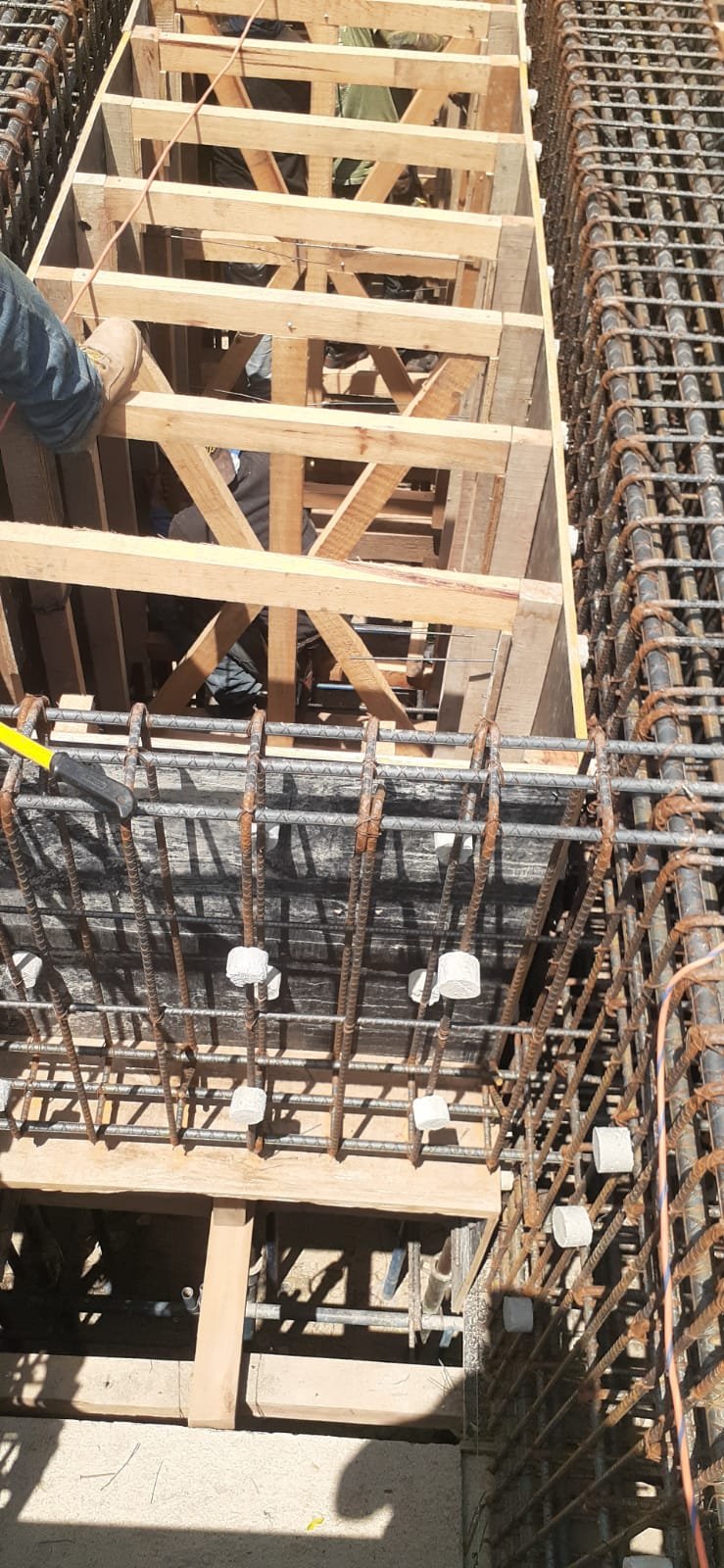

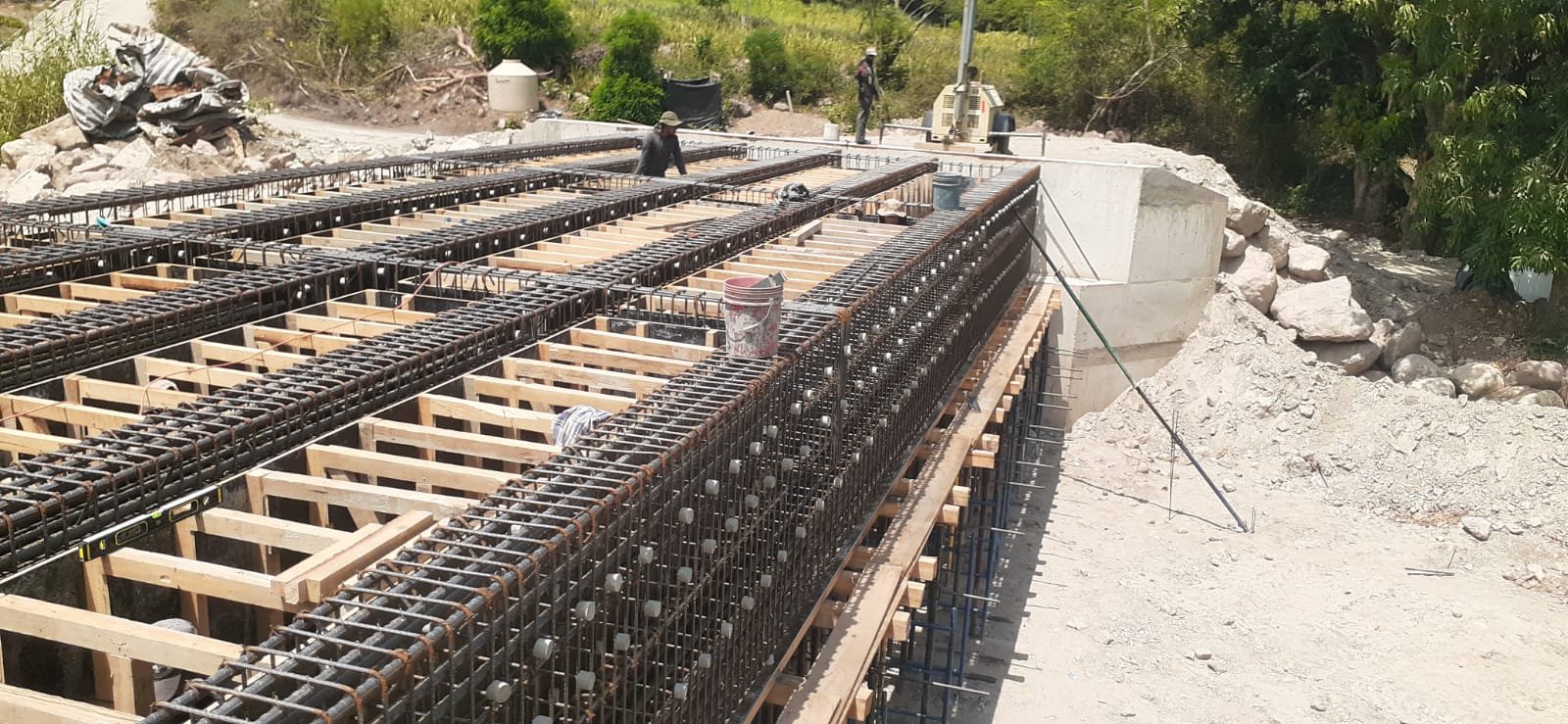

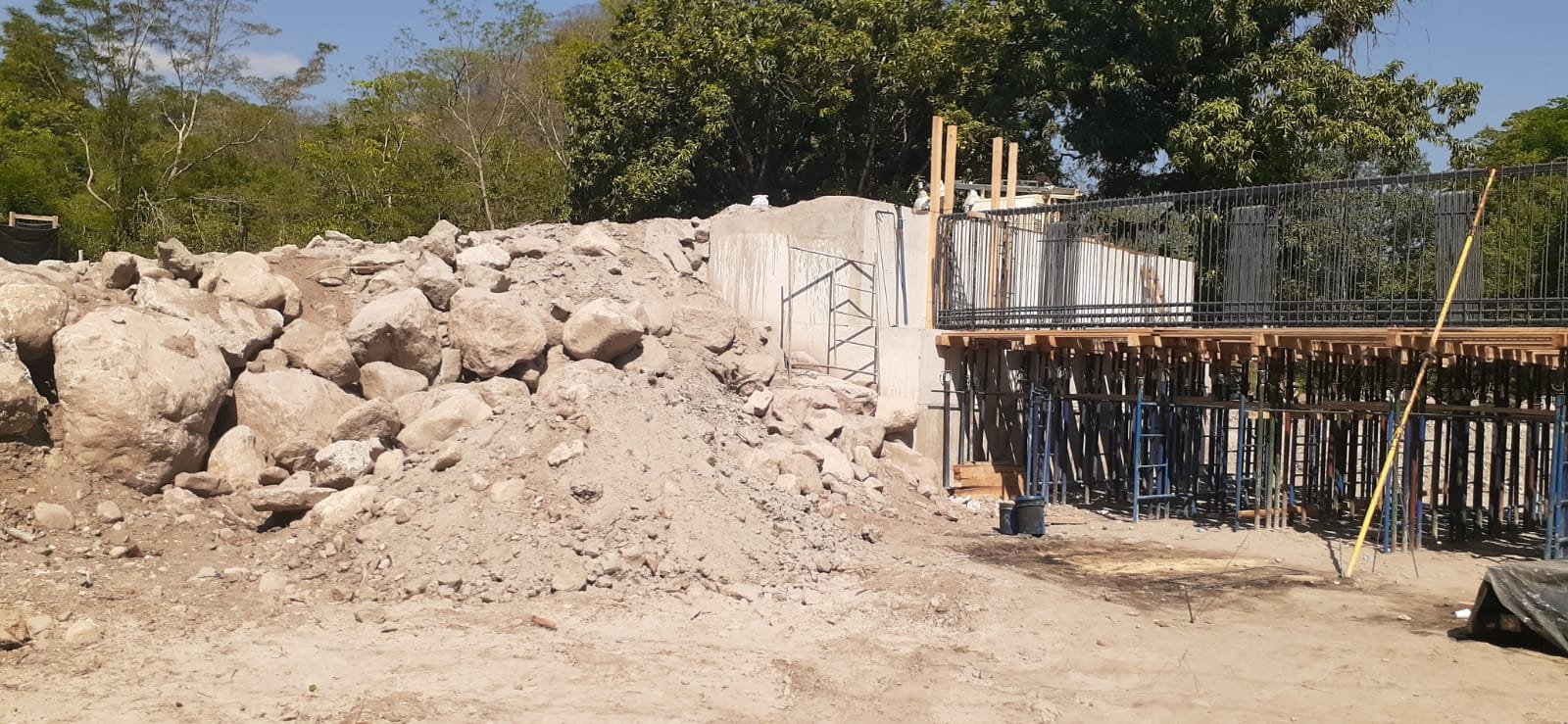

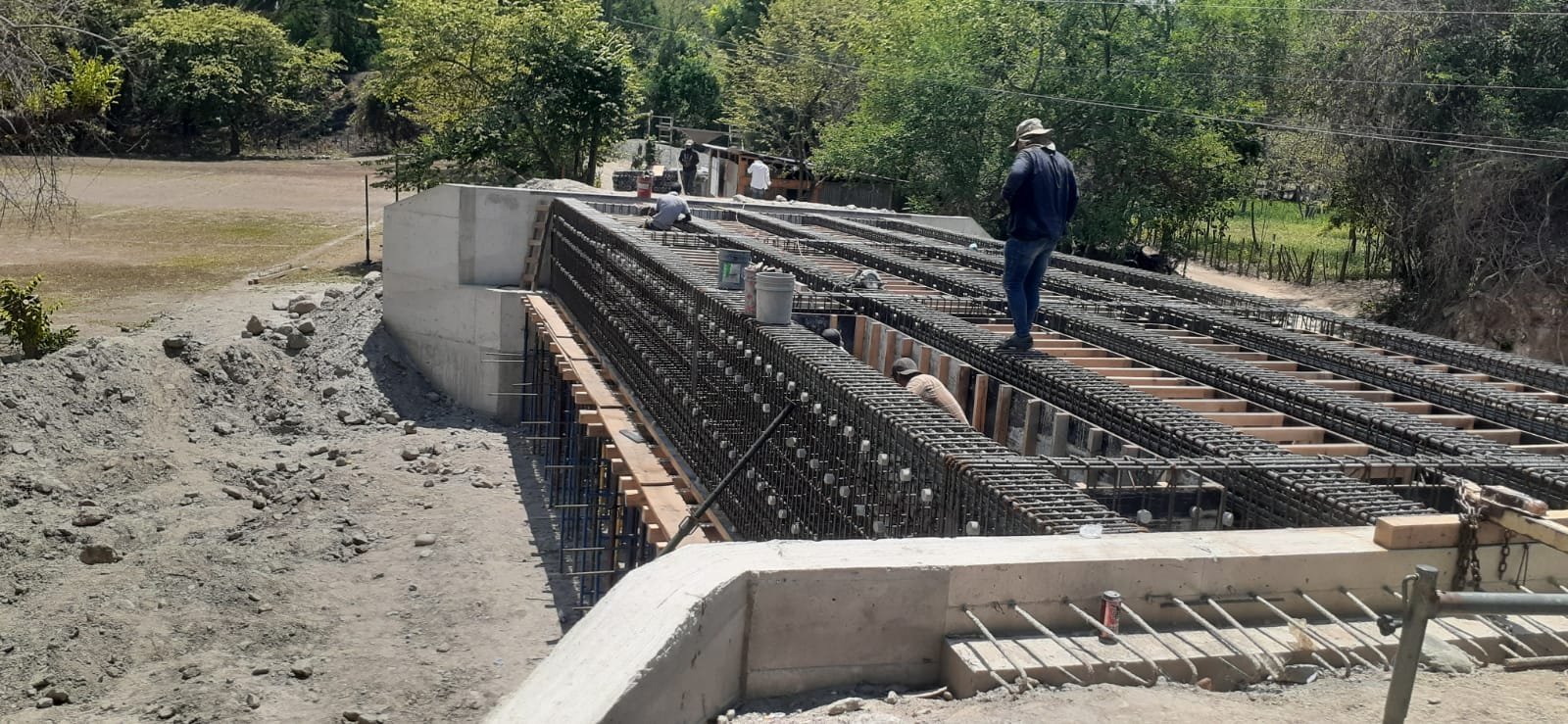

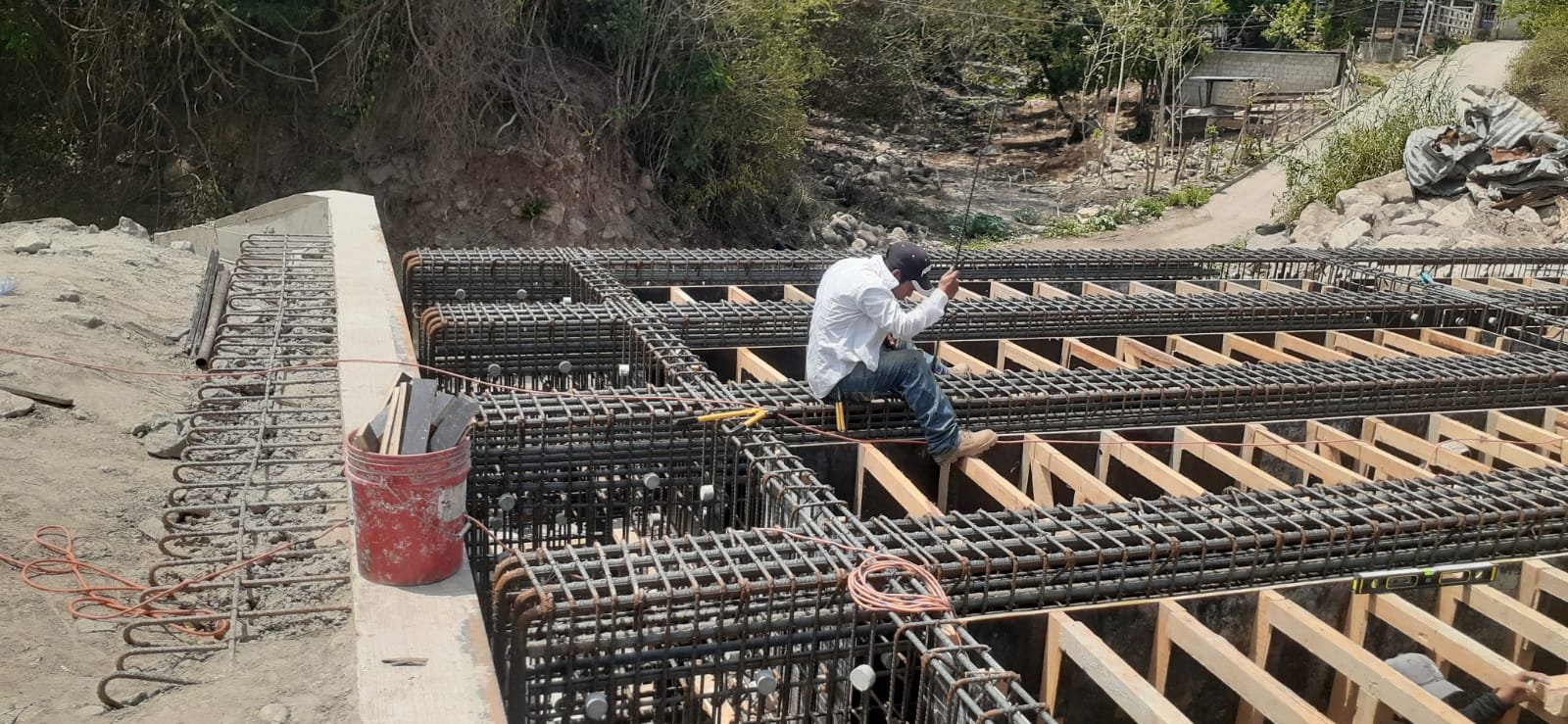

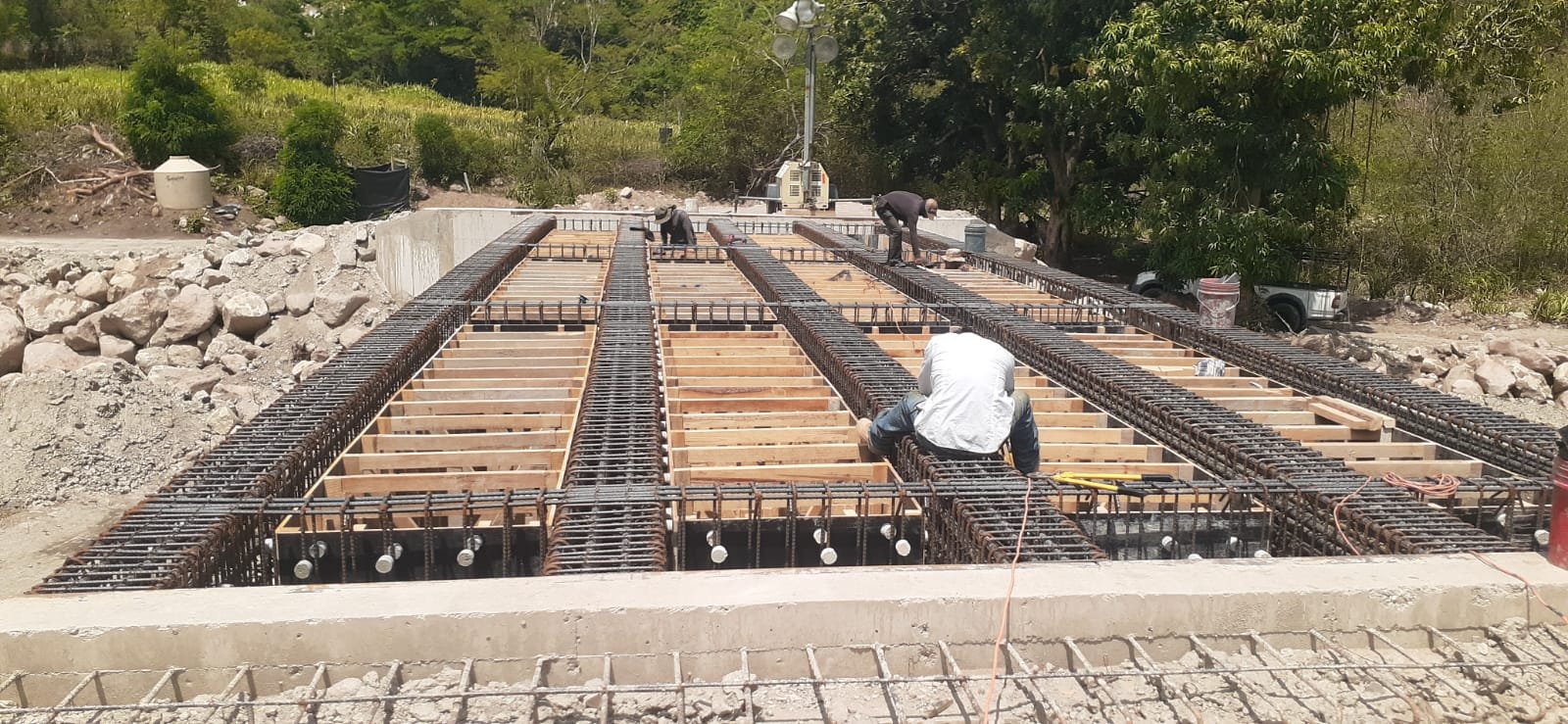

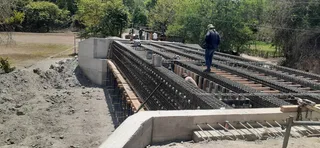

Avance de obra del 12/06/2026 7
12/06/2026

Reporte de Avance

Registro fotográfico del avance de obra

Avance de obra del 12/06/2026 — foto 2
Avance de obra del 12/06/2026 — foto 3
Avance de obra del 12/06/2026 — foto 4
Avance de obra del 12/06/2026 — foto 5
Avance de obra del 12/06/2026 — foto 6
+1

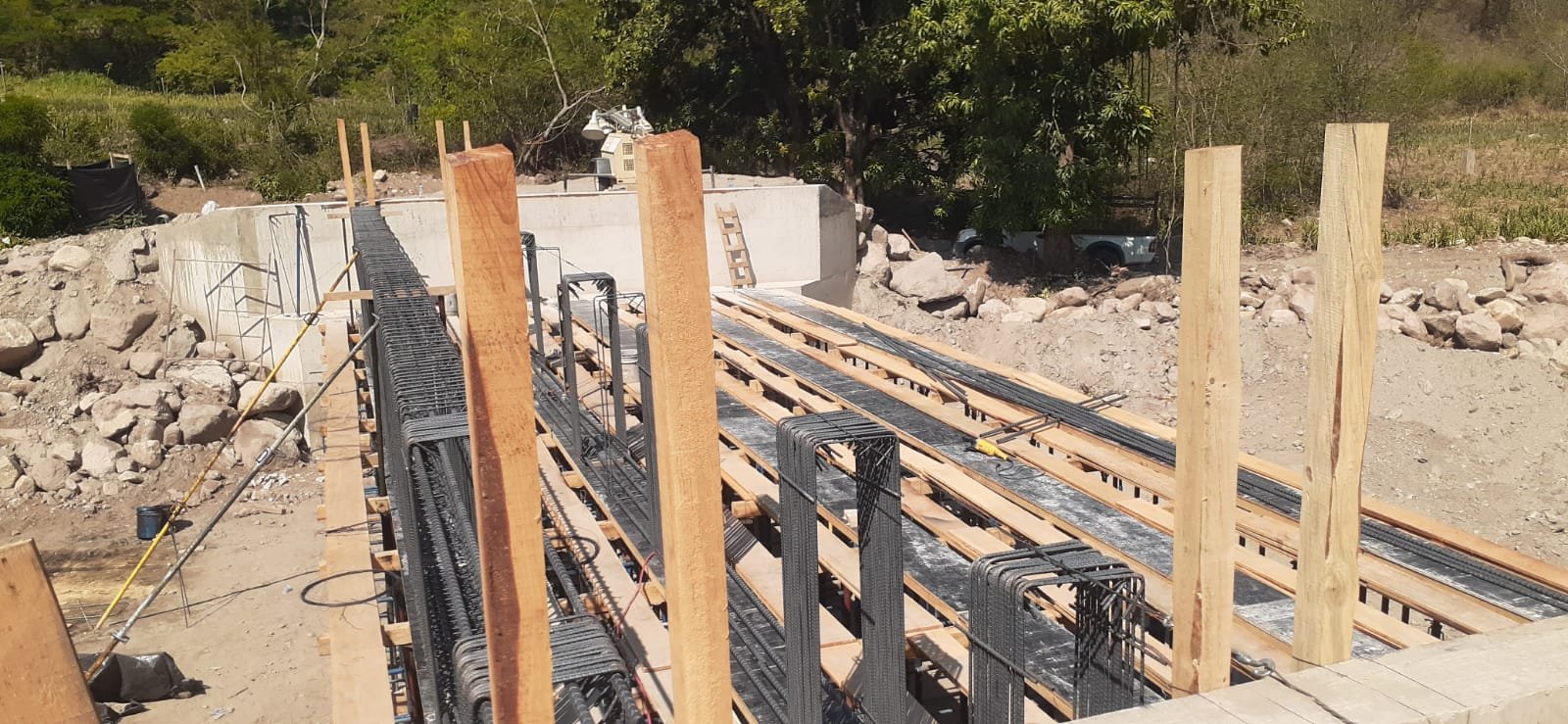

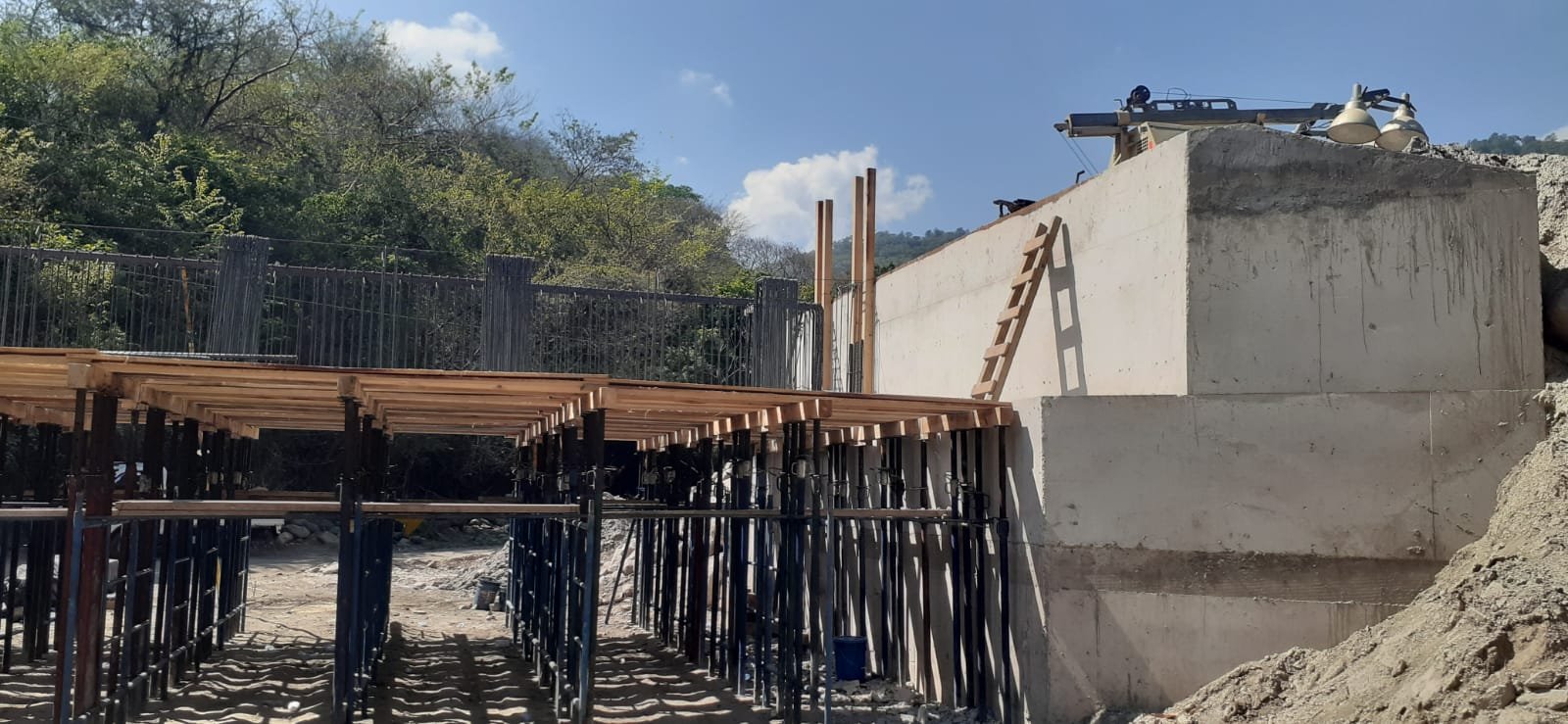

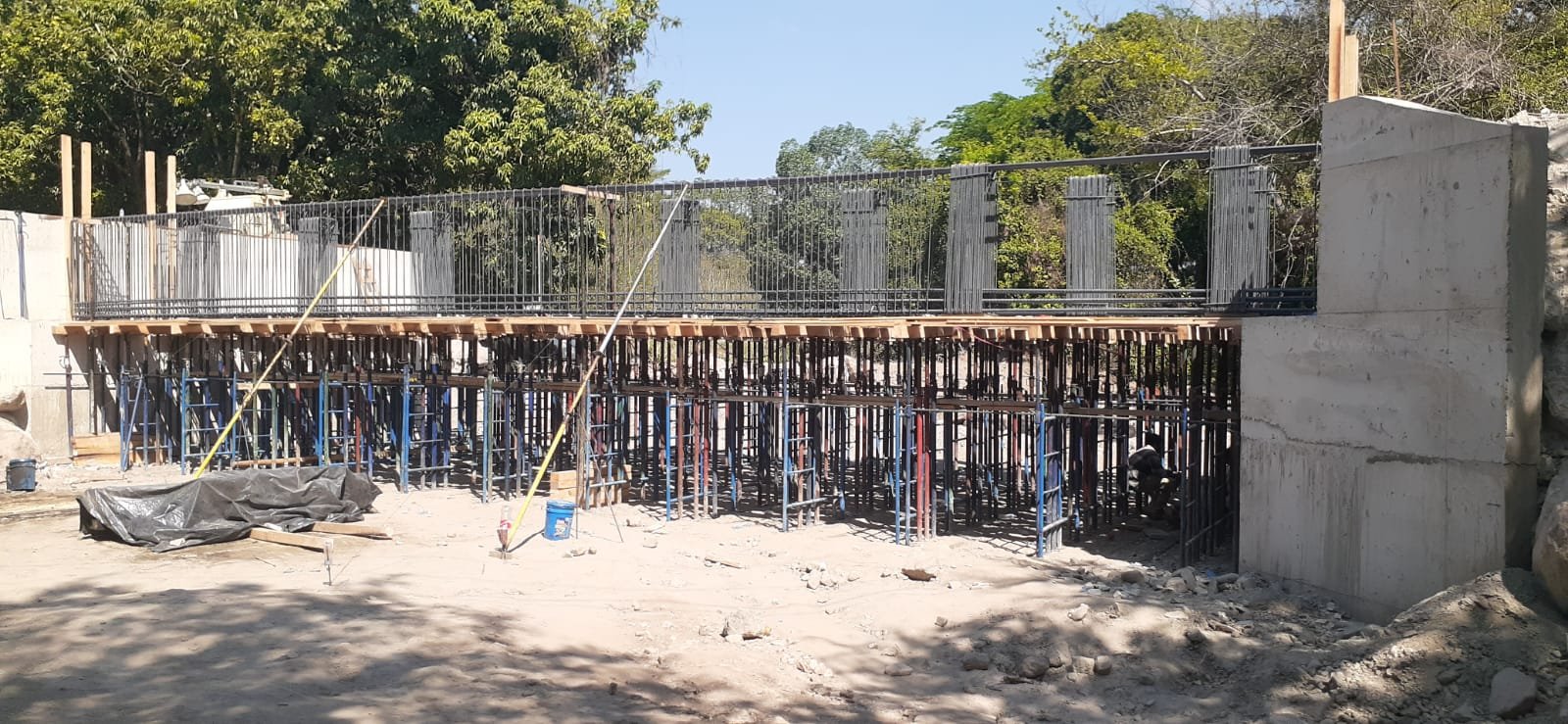

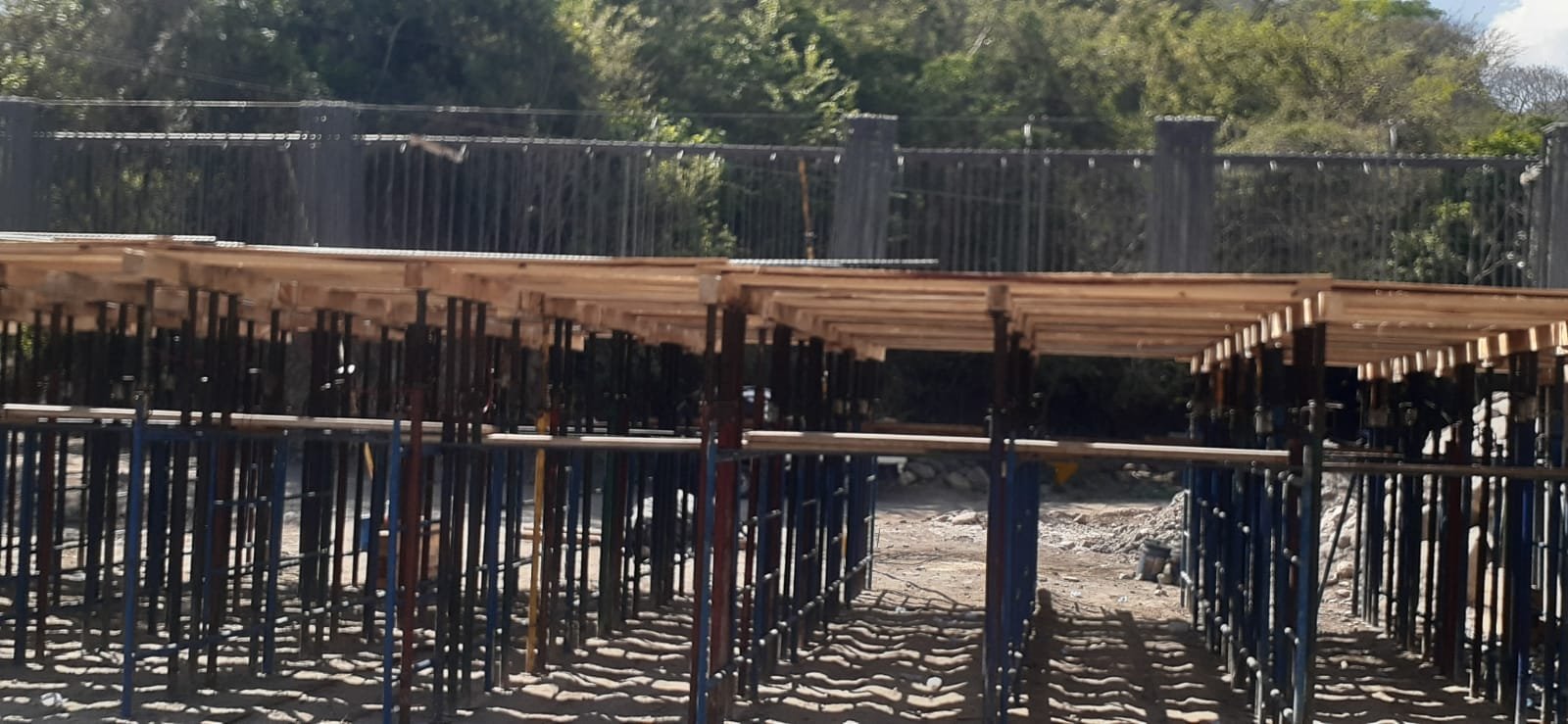

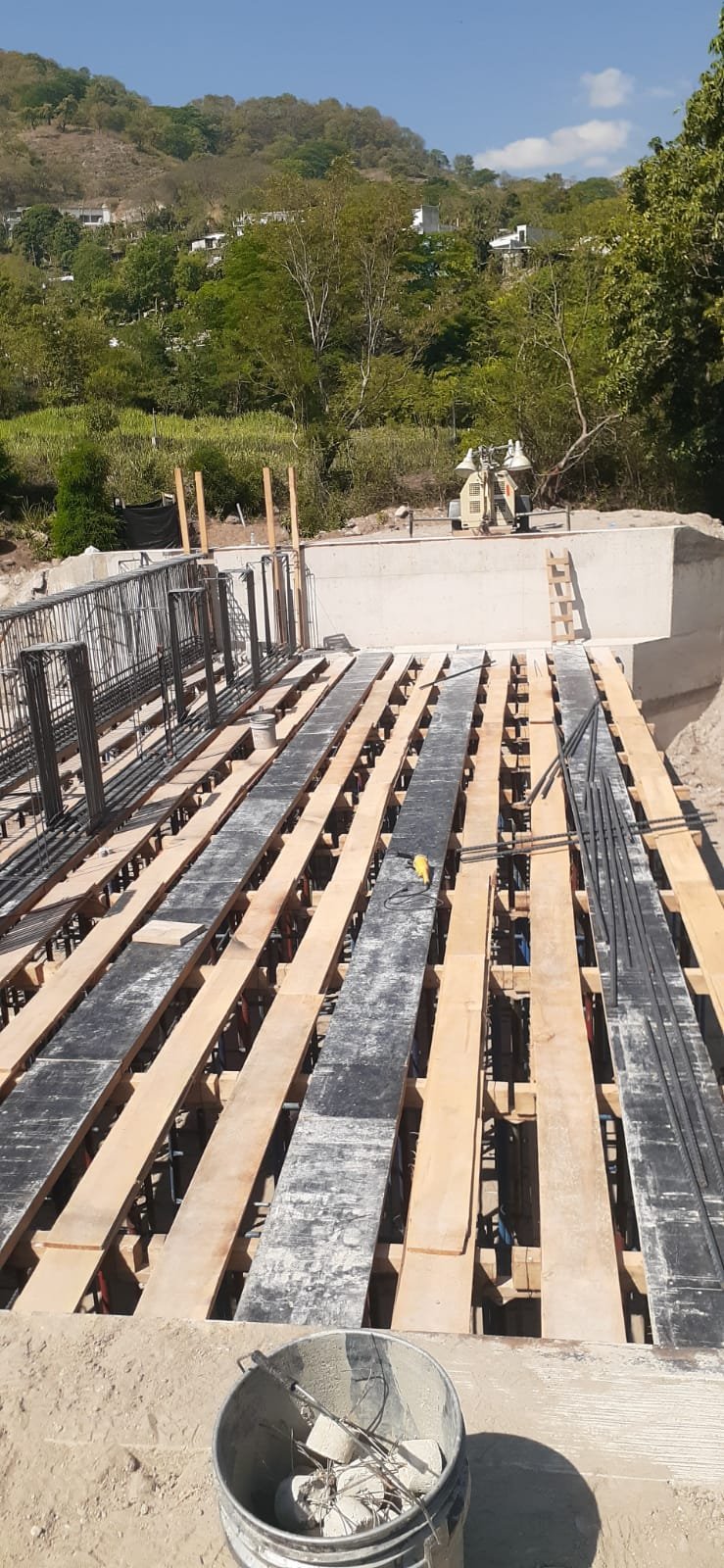

Avance de obra del 22/05/2026 9
22/05/2026

Reporte de Avance

Registro fotográfico del avance de obra

Avance de obra del 22/05/2026 — foto 2
Avance de obra del 22/05/2026 — foto 3
Avance de obra del 22/05/2026 — foto 4
Avance de obra del 22/05/2026 — foto 5
Avance de obra del 22/05/2026 — foto 6
+3

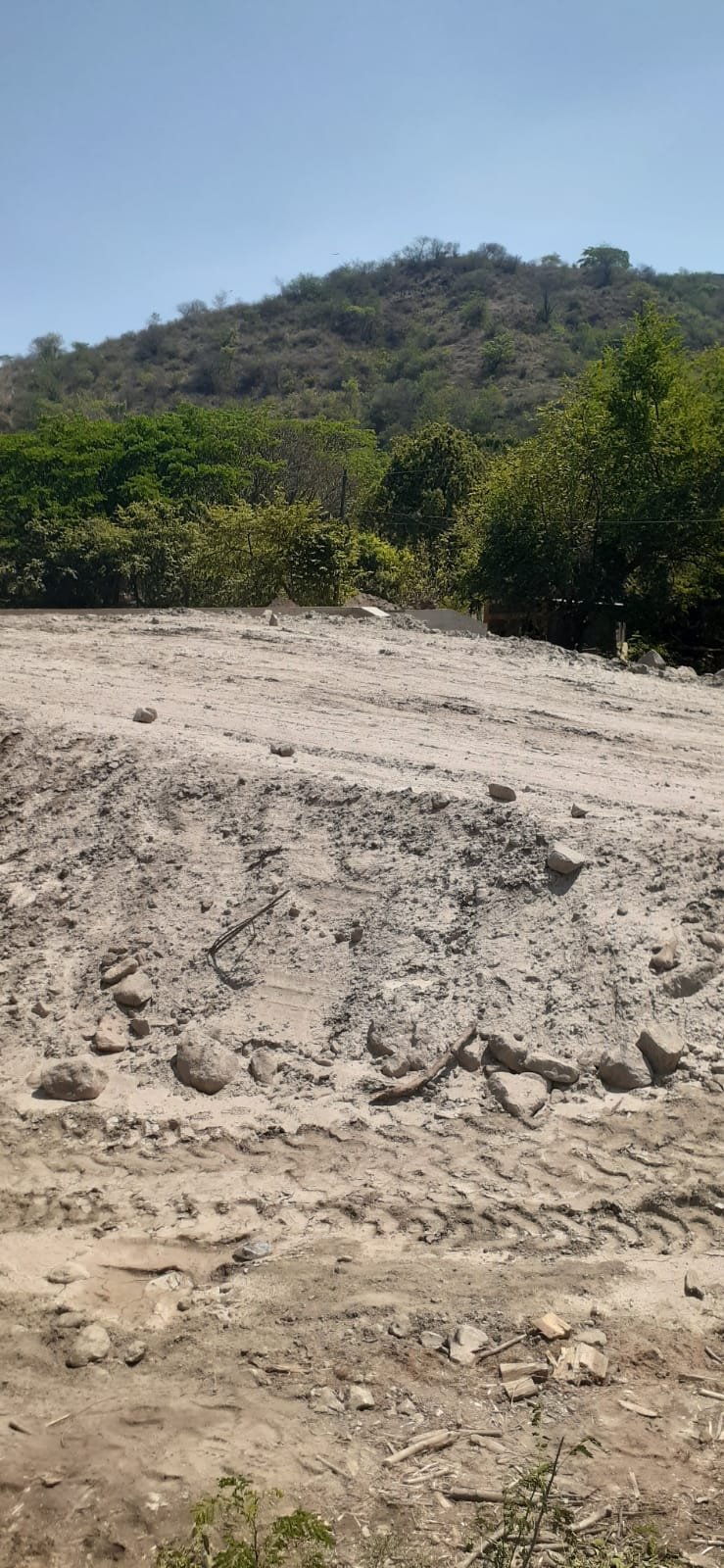

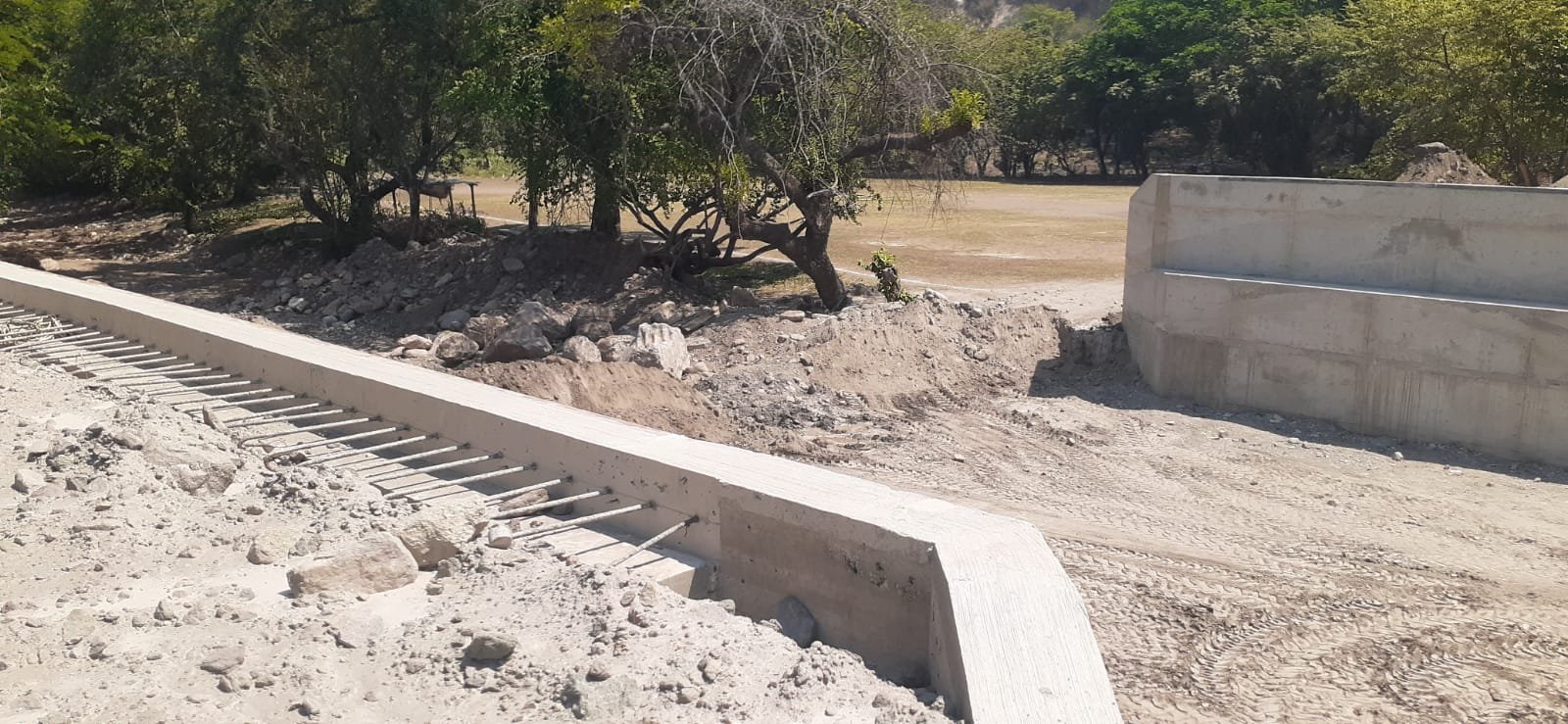

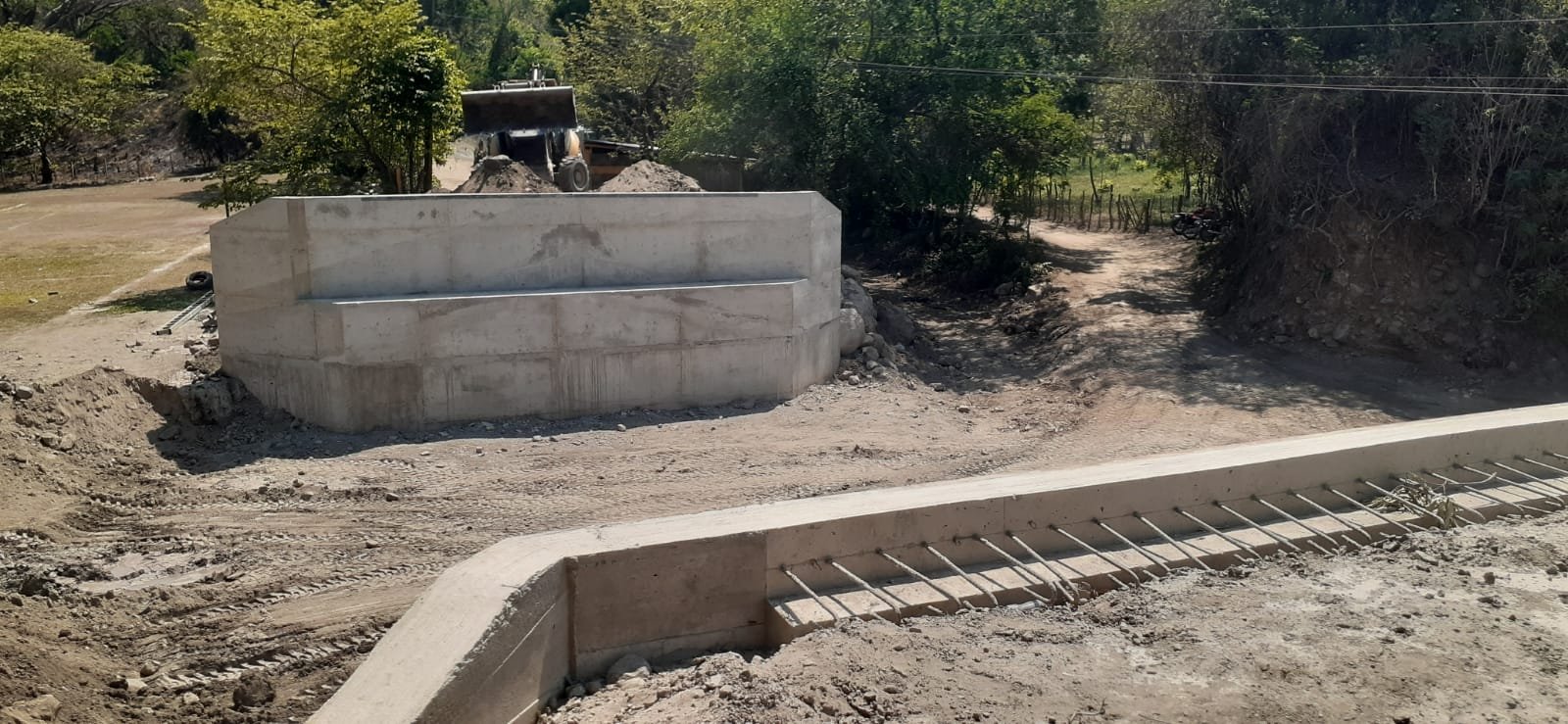

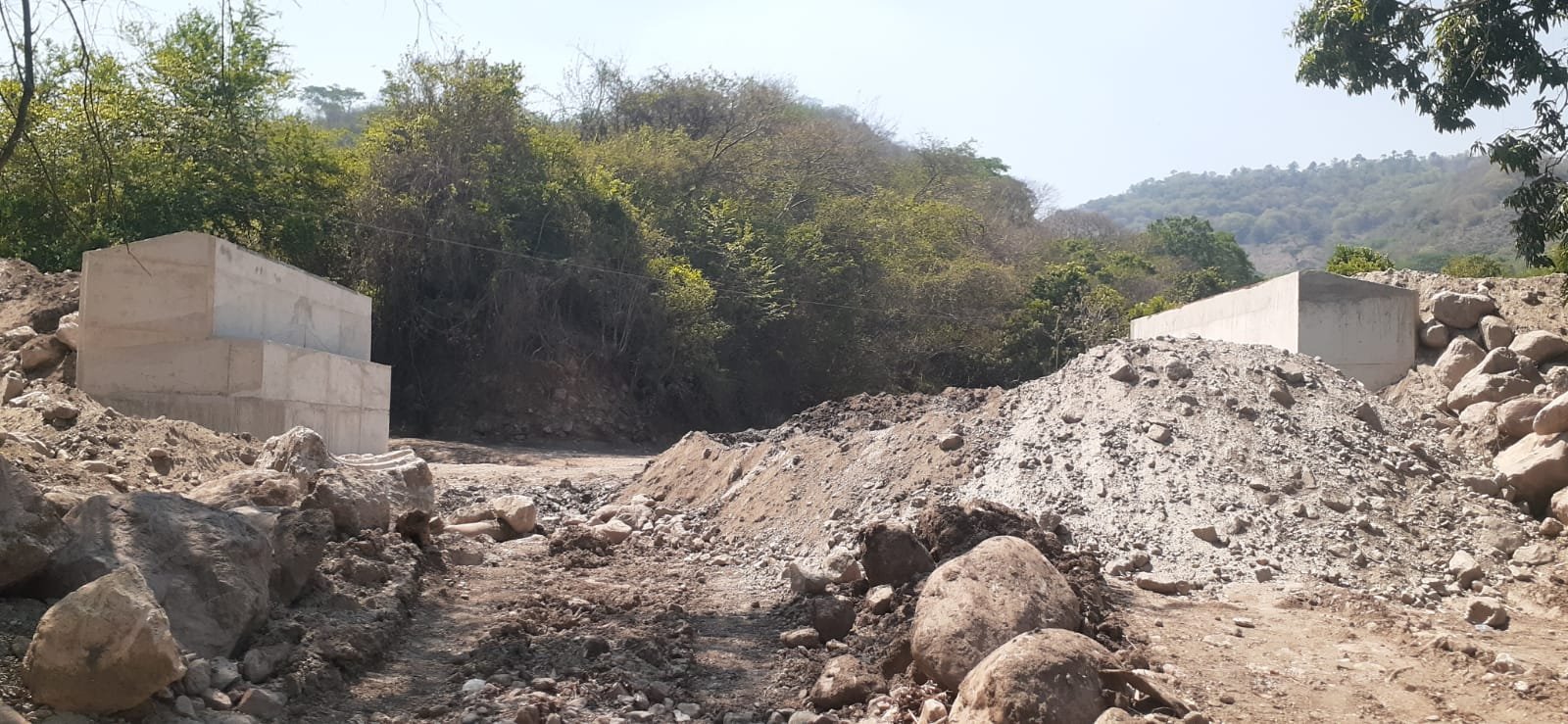

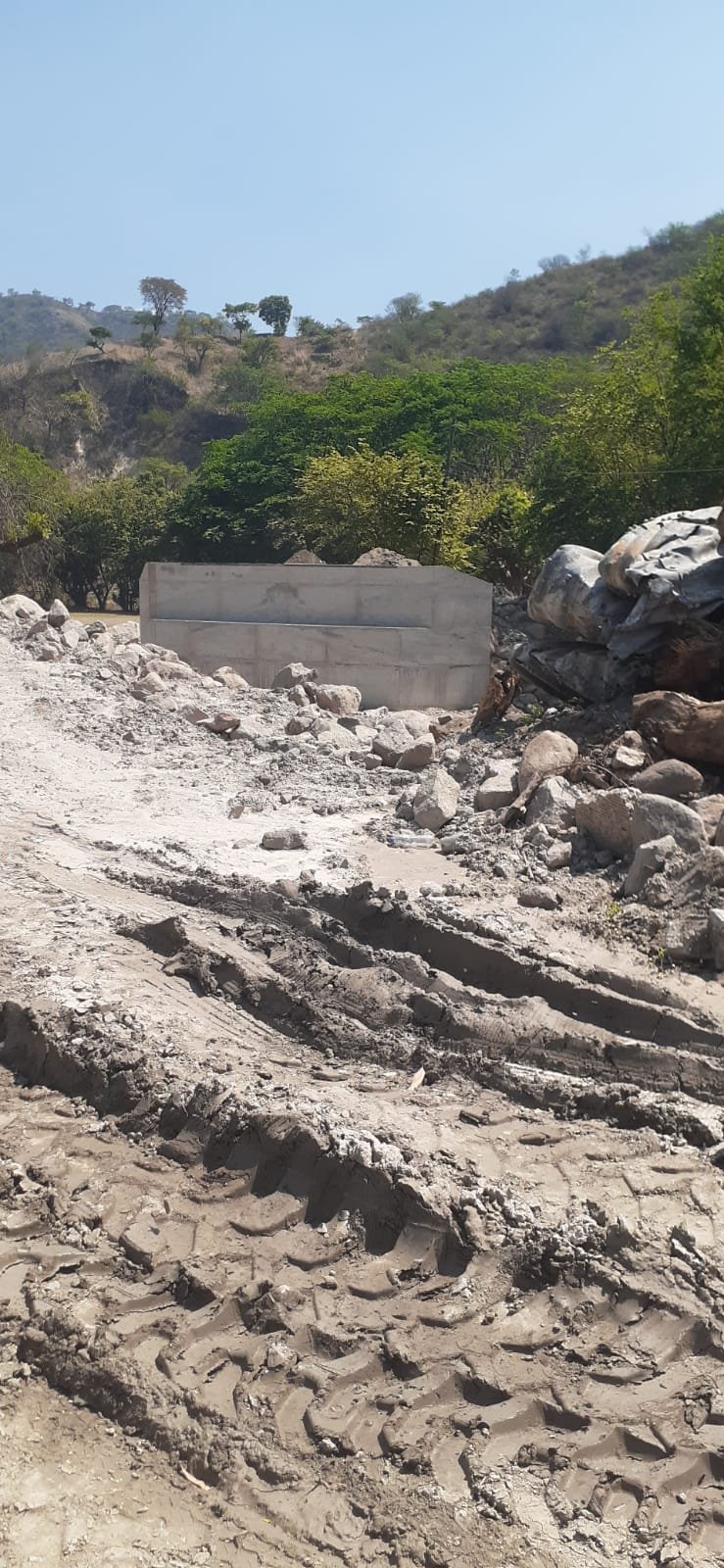

Avance de obra del 15/05/2026 10
15/05/2026

Reporte de Avance

Registro fotográfico del avance de obra

Avance de obra del 15/05/2026 — foto 2
Avance de obra del 15/05/2026 — foto 3
Avance de obra del 15/05/2026 — foto 4
Avance de obra del 15/05/2026 — foto 5
Avance de obra del 15/05/2026 — foto 6
+4

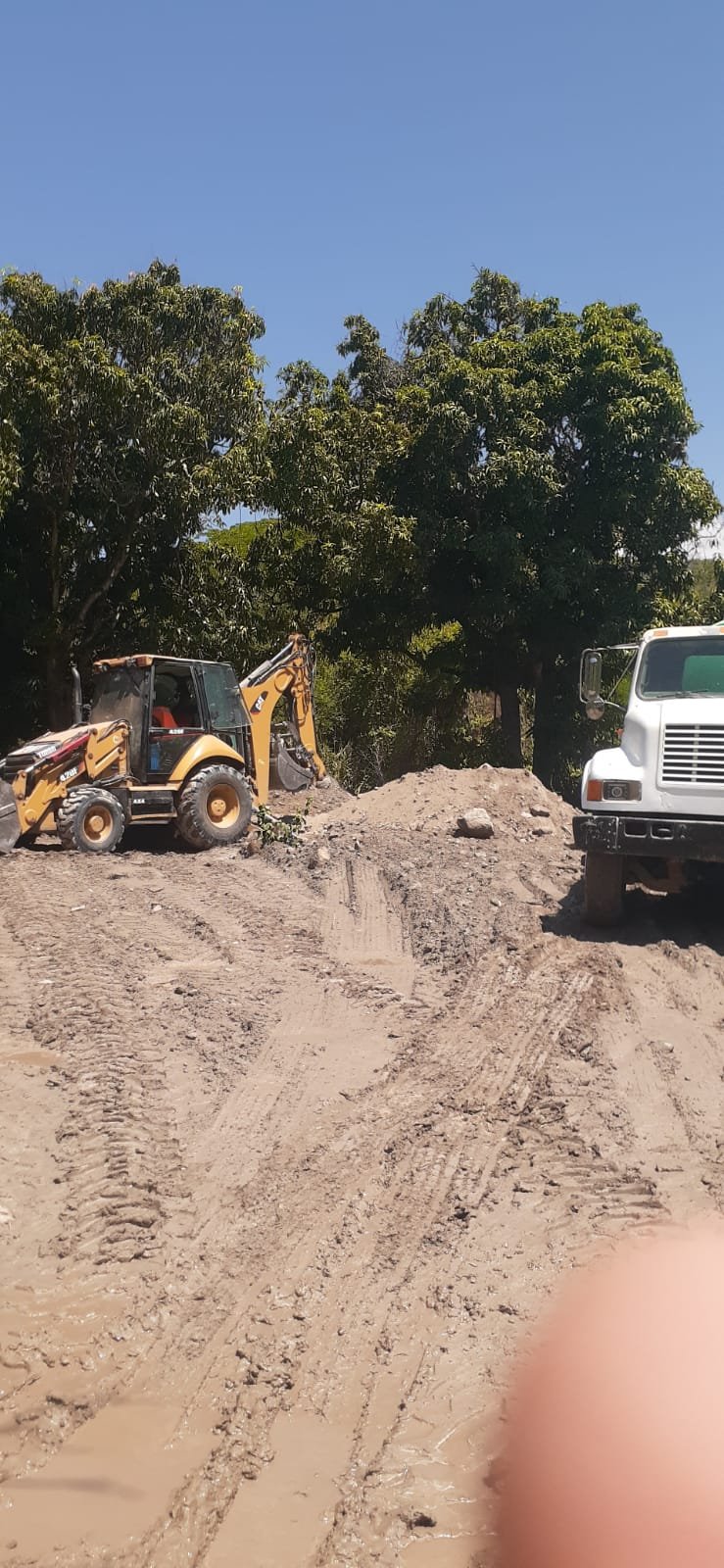

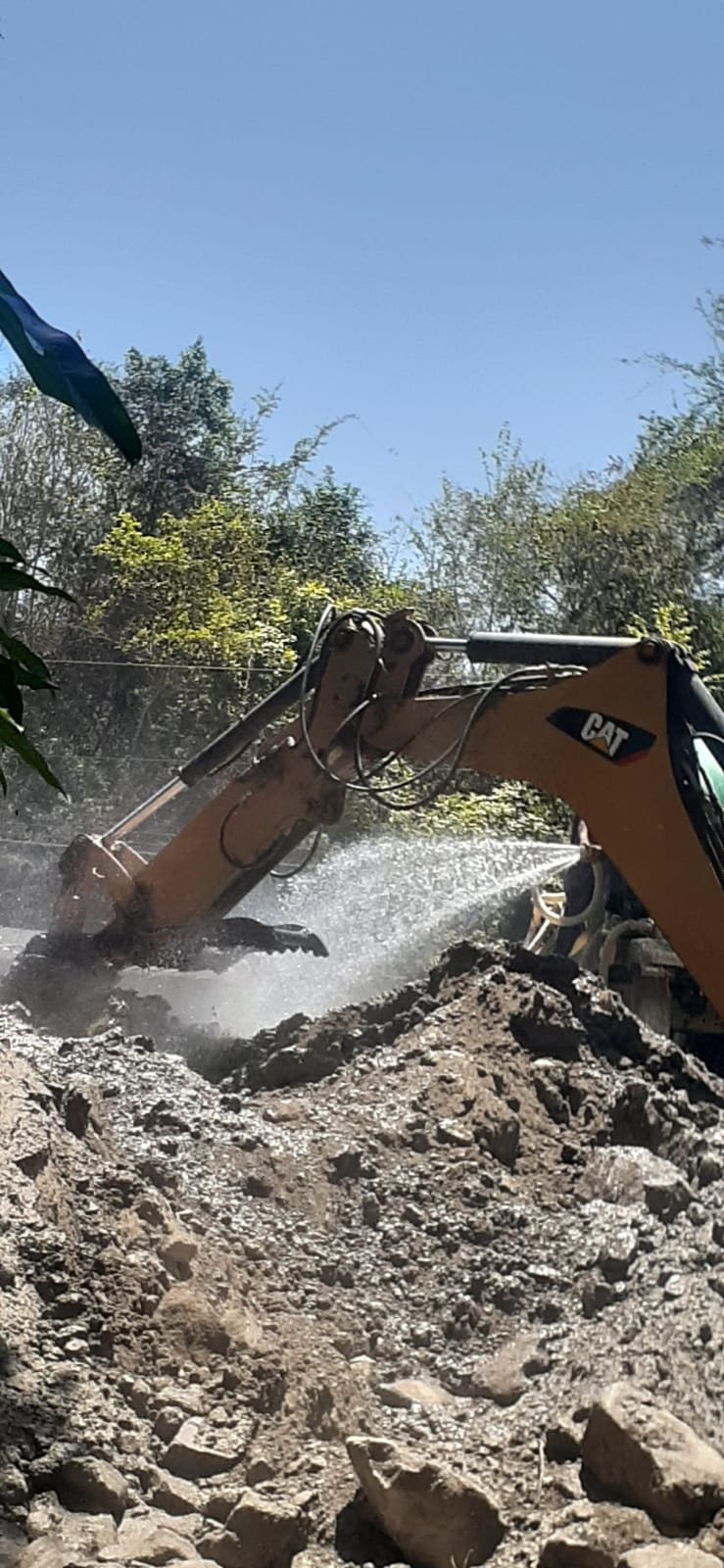

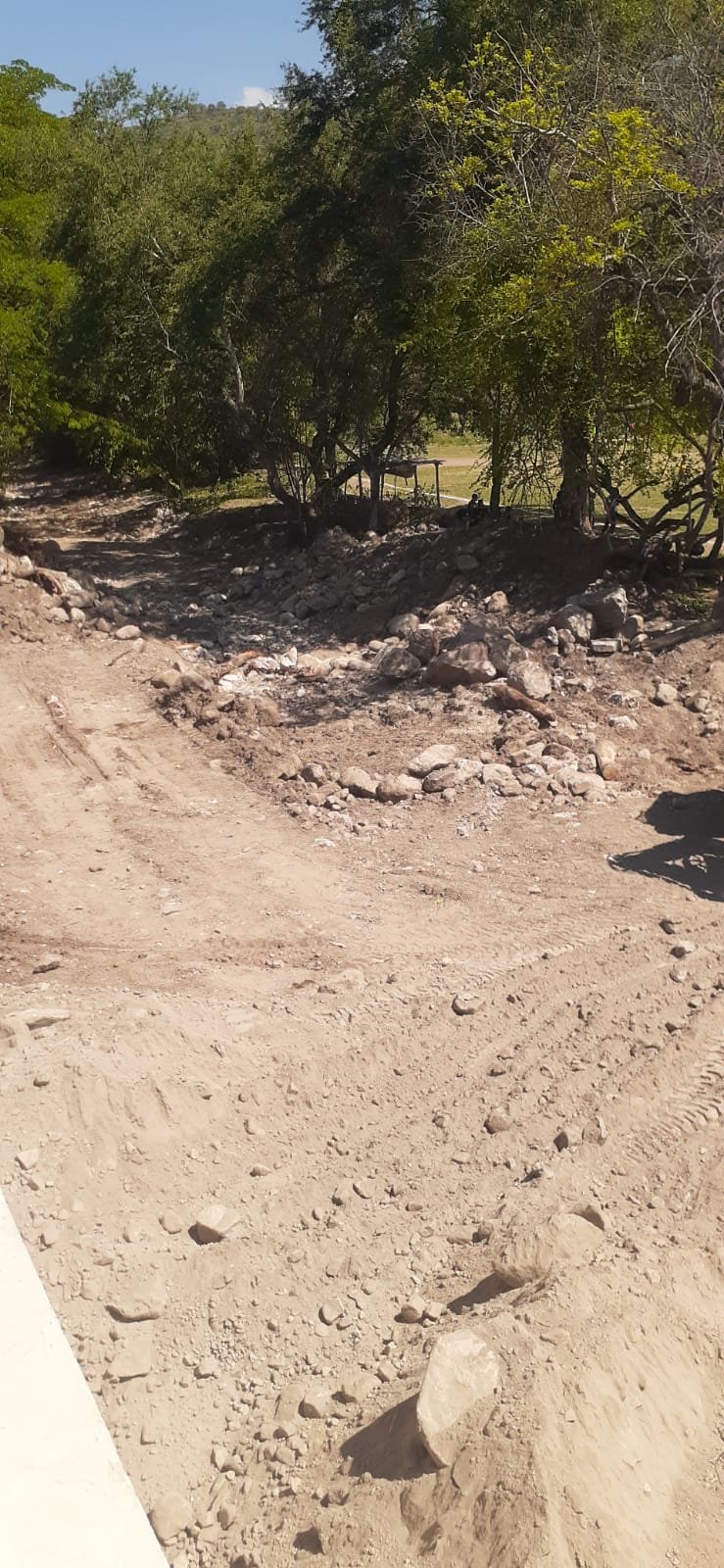

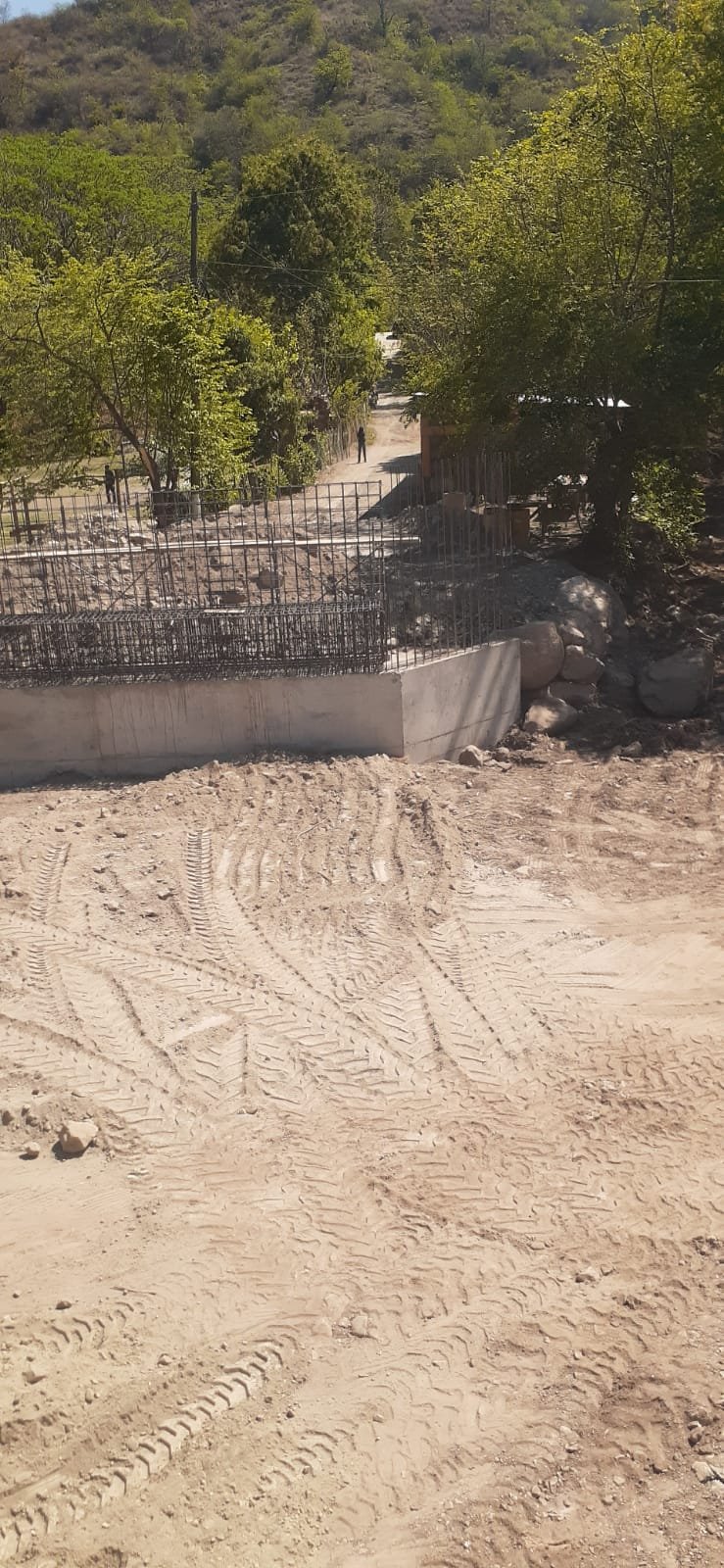

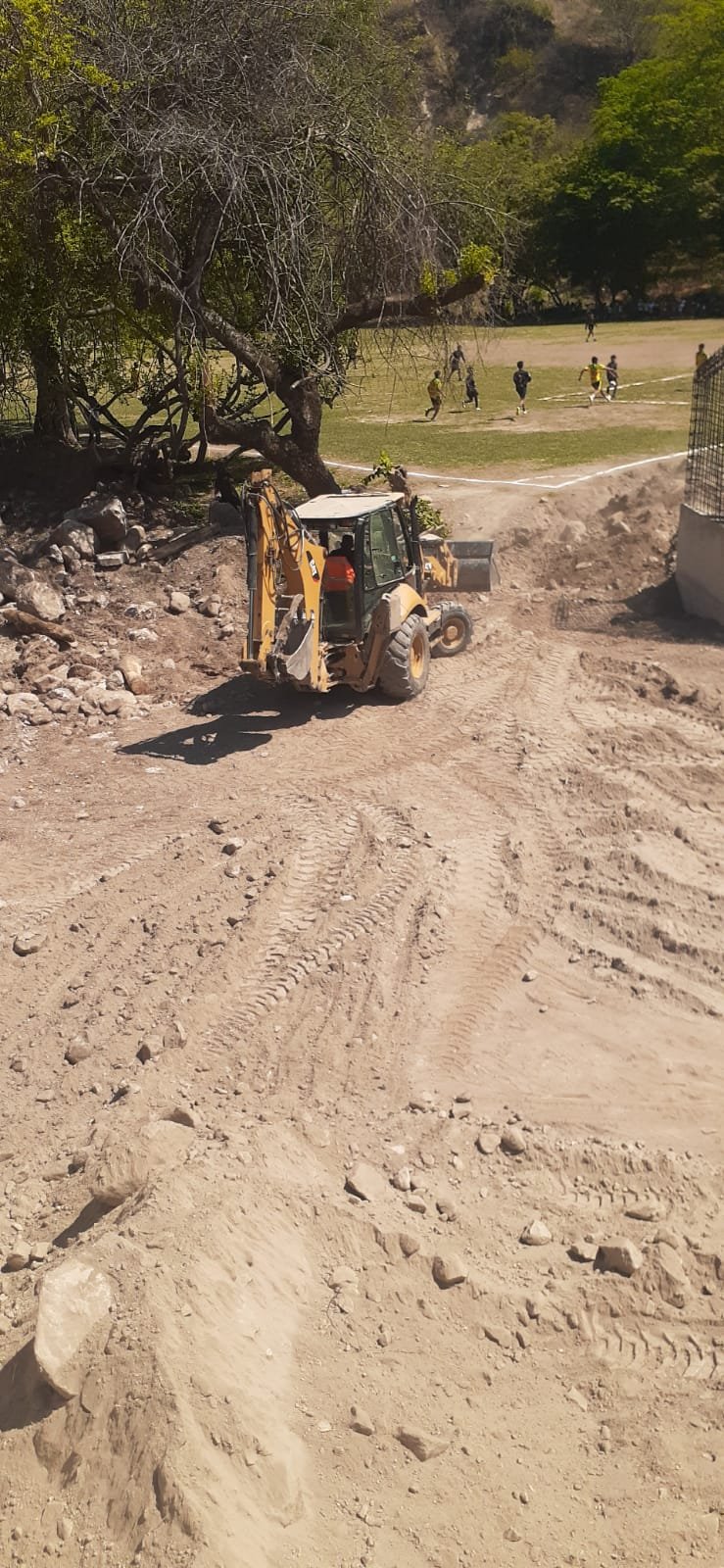

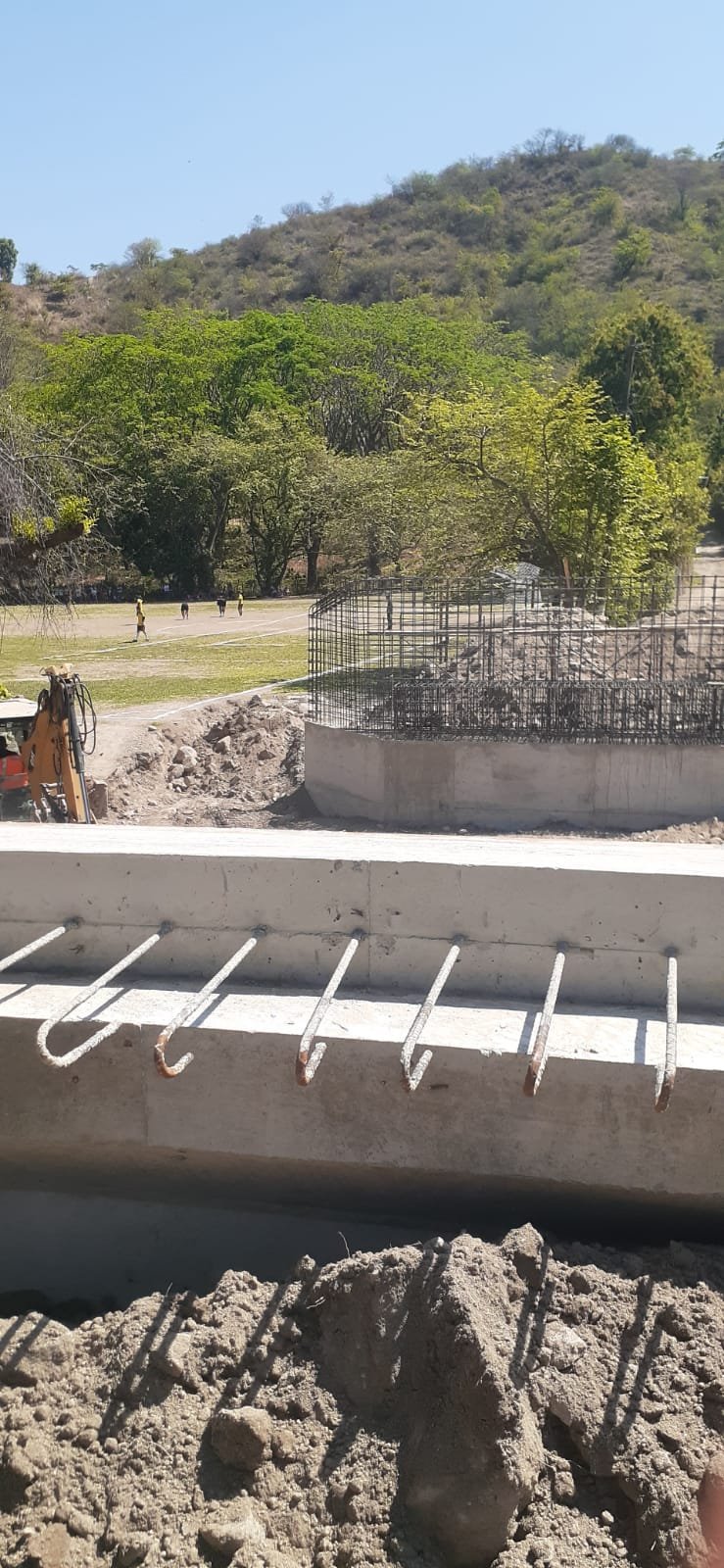

Avance de obra del 11/05/2026 8
11/05/2026

Reporte de Avance

Registro fotográfico del avance de obra

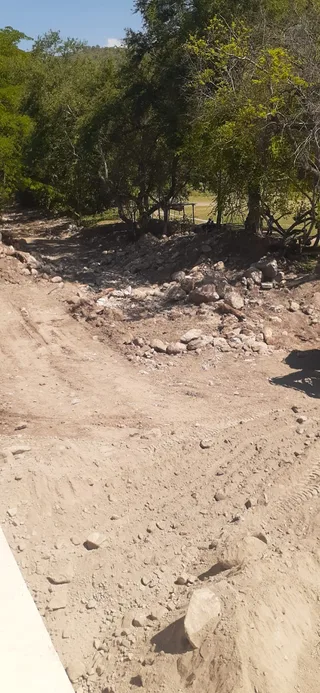

Avance de obra del 11/05/2026 — foto 2
Avance de obra del 11/05/2026 — foto 3
Avance de obra del 11/05/2026 — foto 4
Avance de obra del 11/05/2026 — foto 5
Avance de obra del 11/05/2026 — foto 6
+2

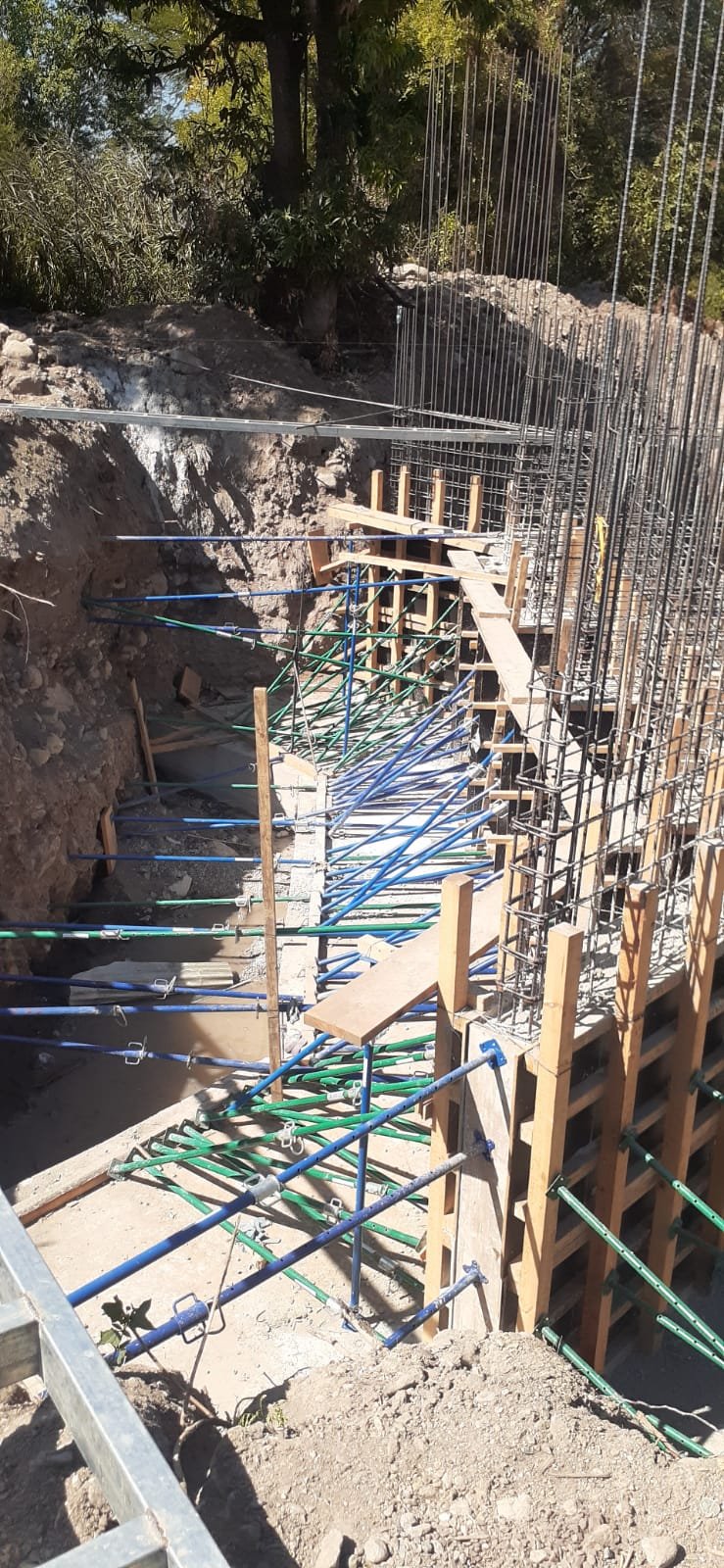

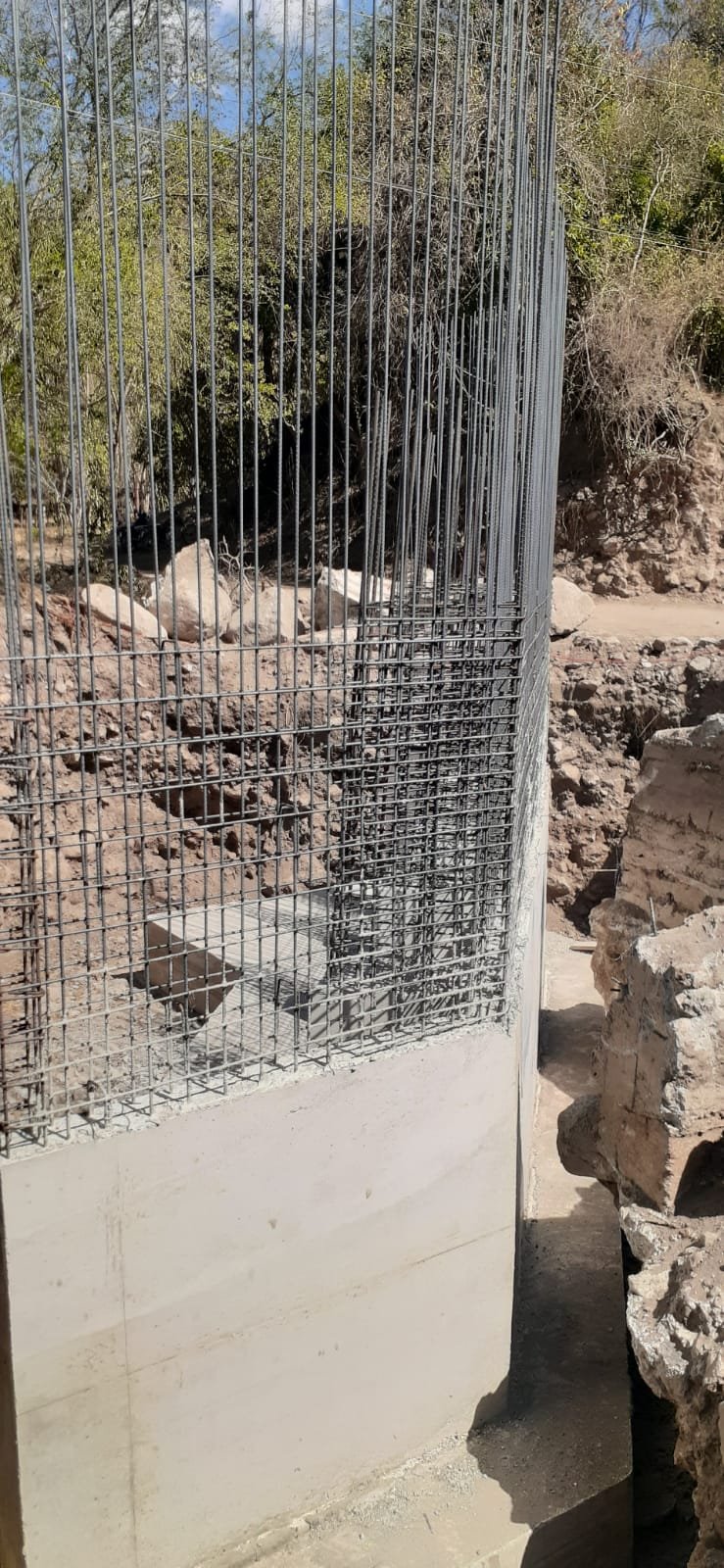

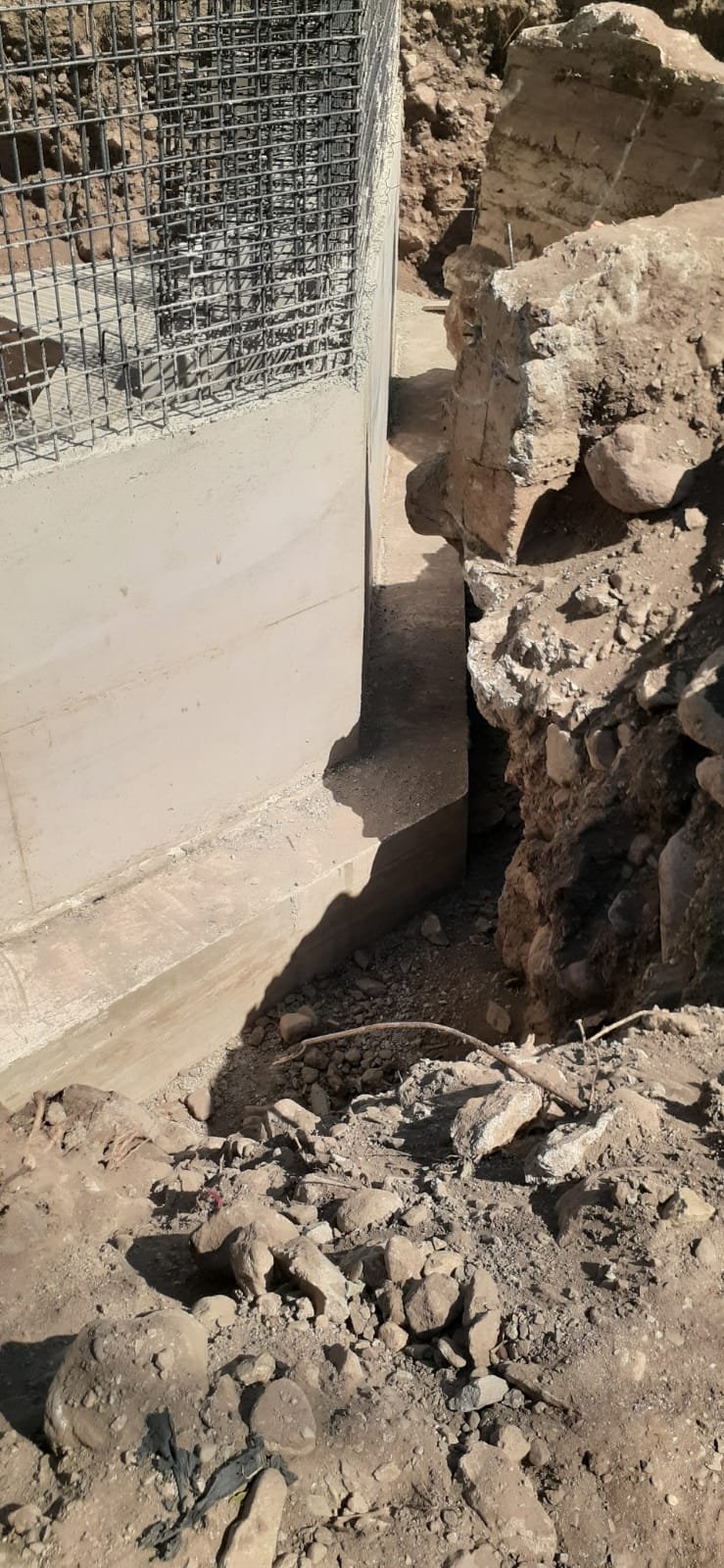

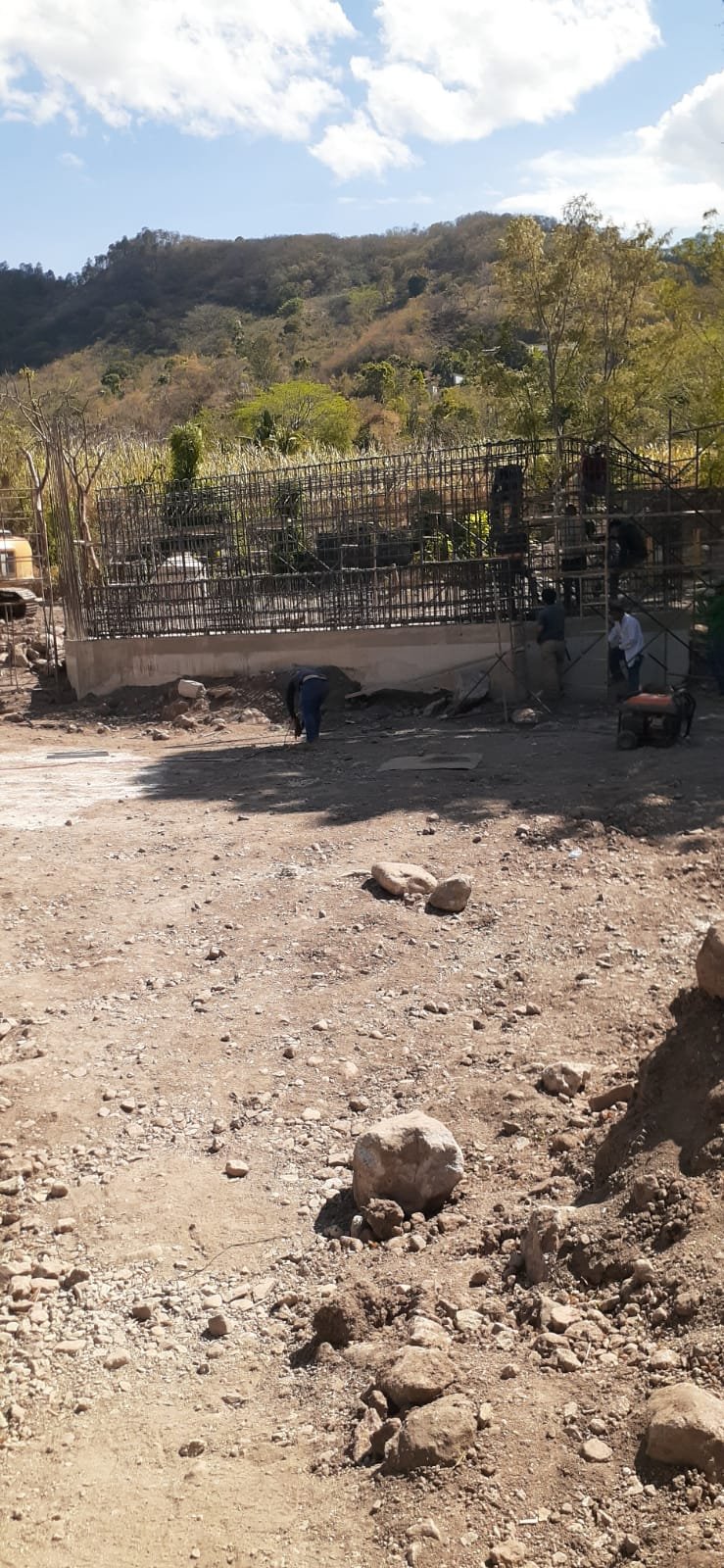

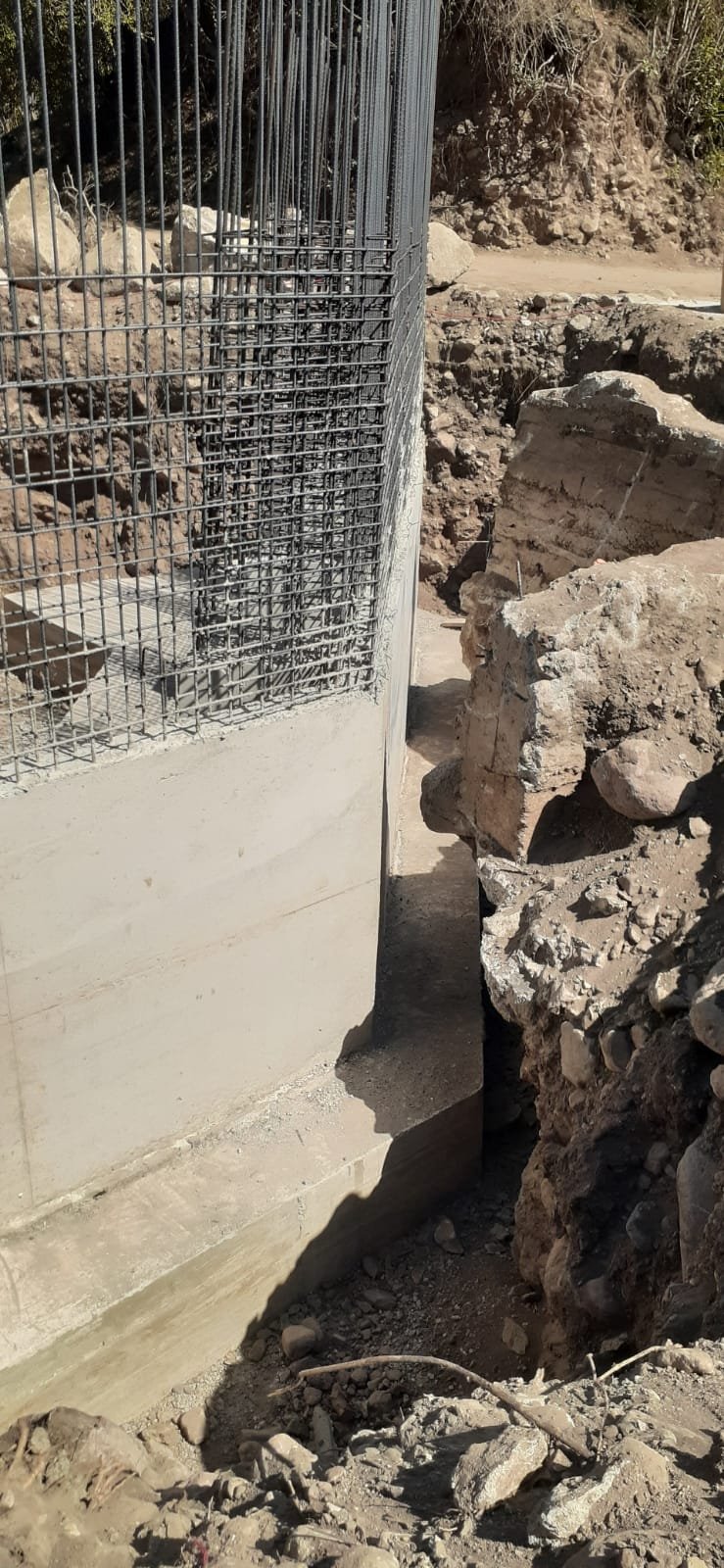

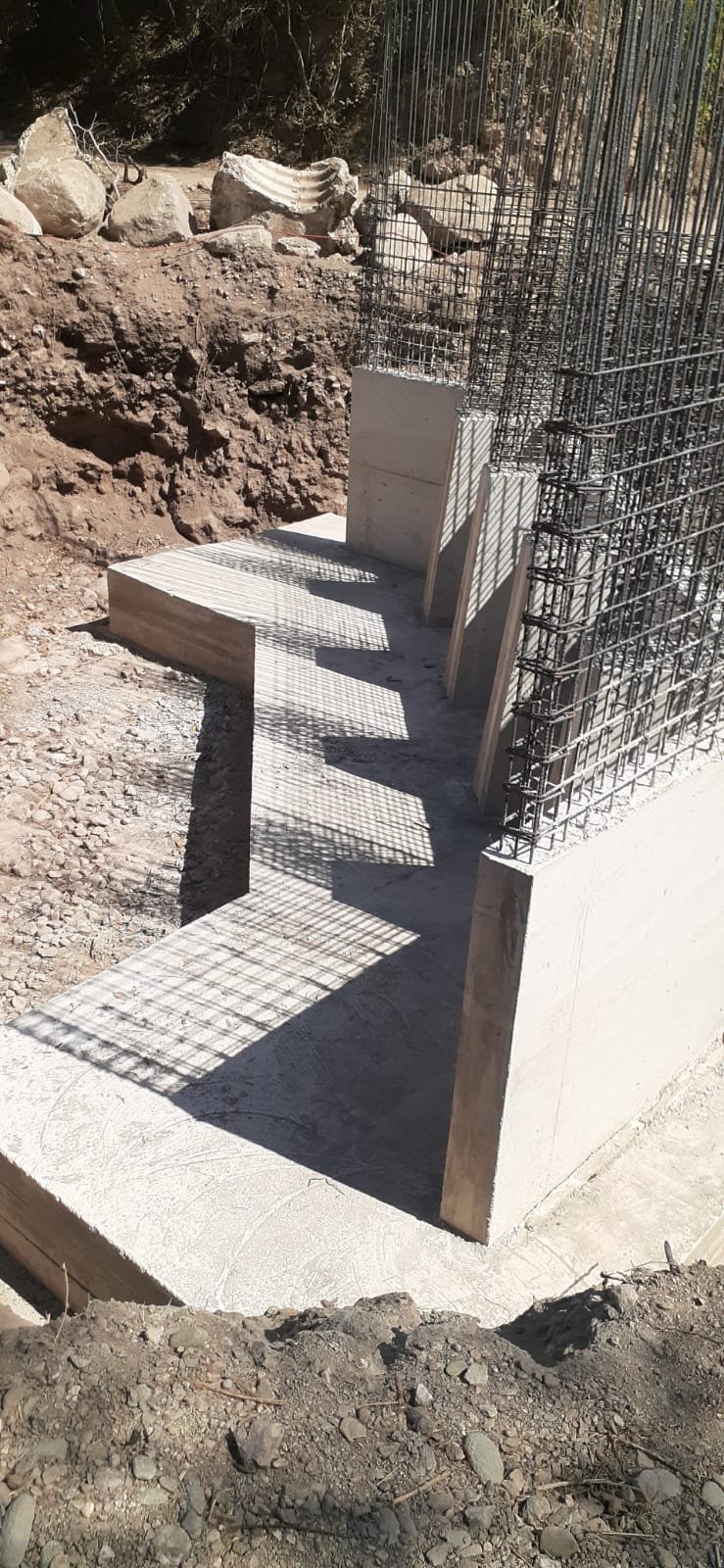

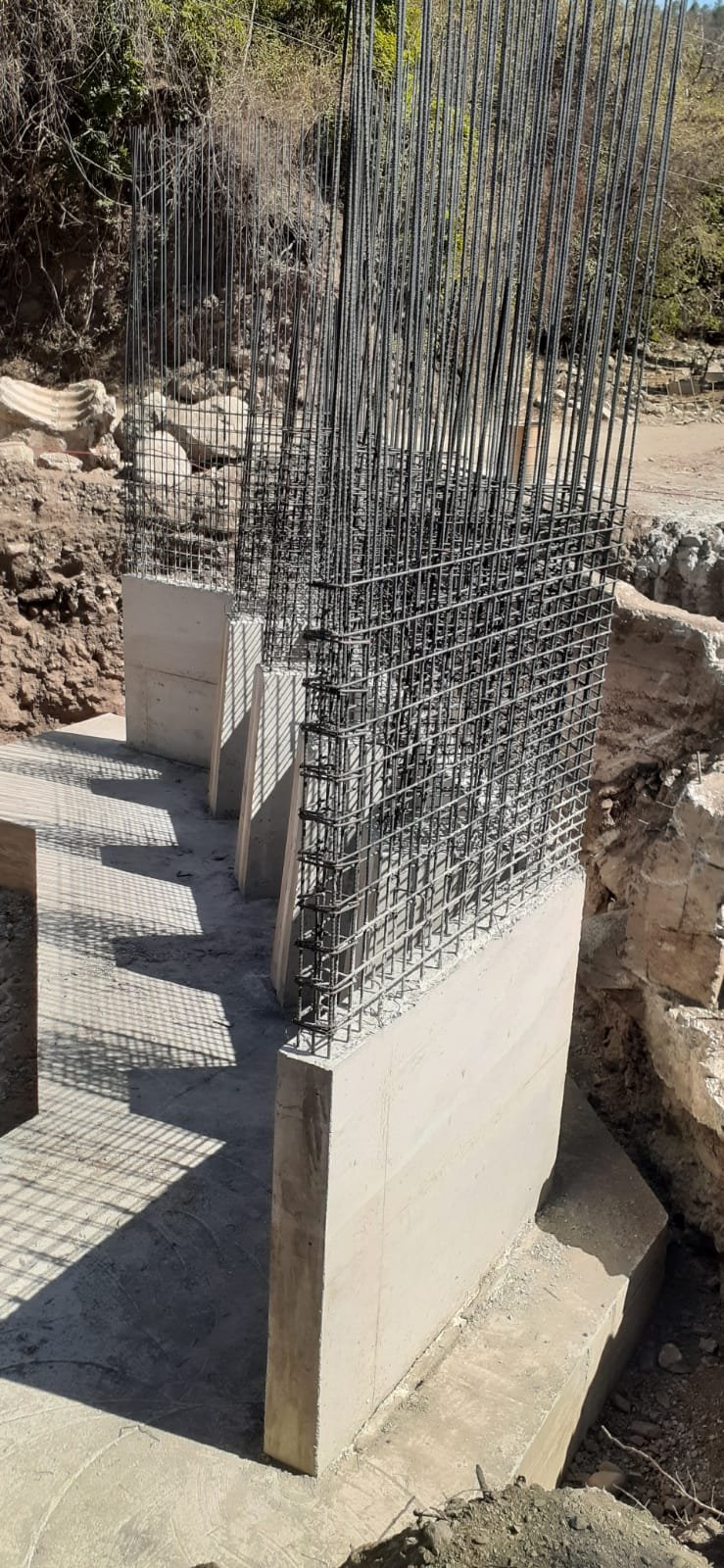

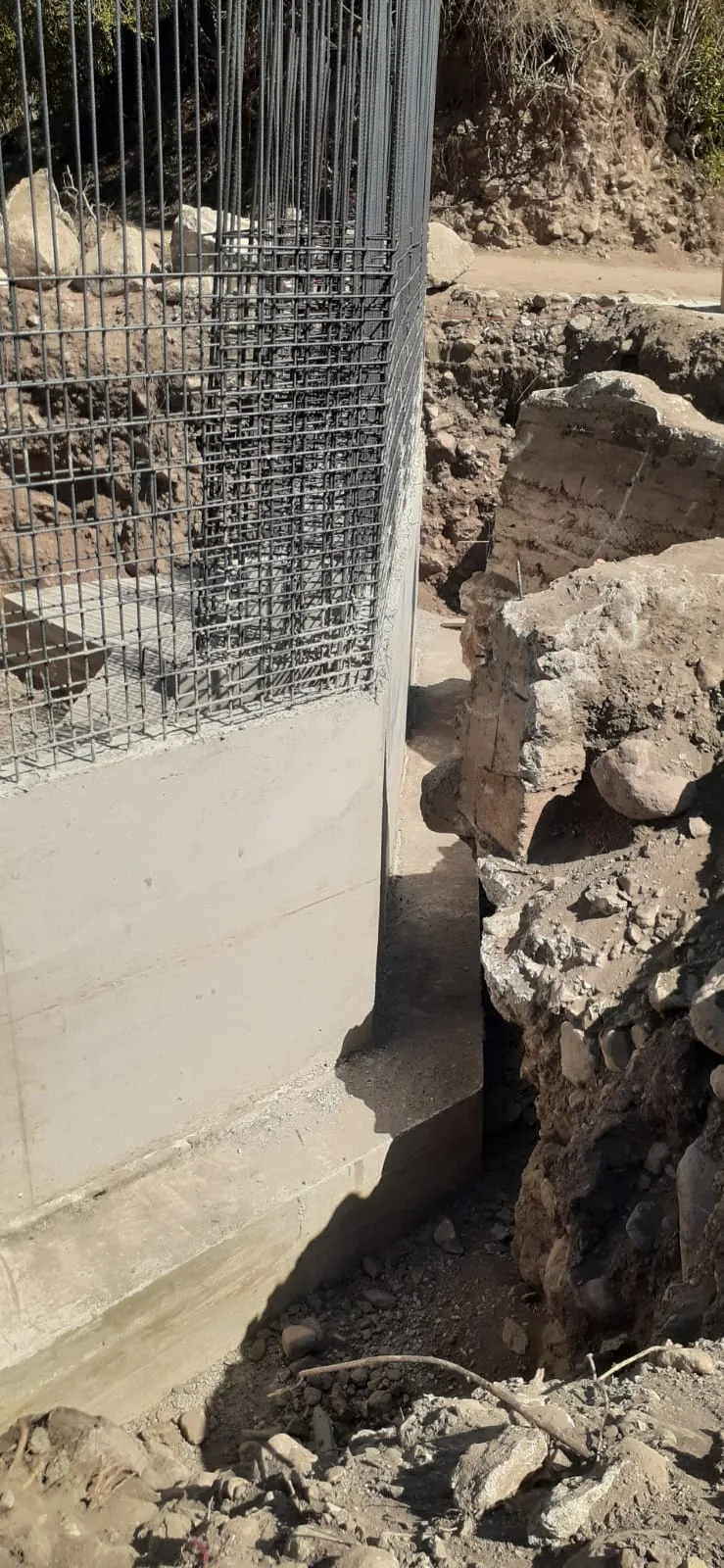

Avance de obra del 24/04/2026 6
24/04/2026

Reporte de Avance

Registro fotográfico del avance de obra

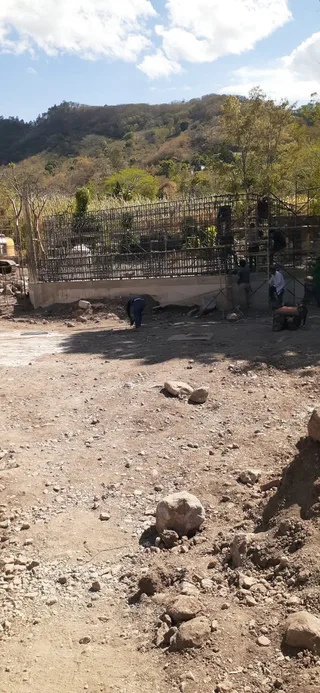

Avance de obra del 24/04/2026 — foto 2
Avance de obra del 24/04/2026 — foto 3
Avance de obra del 24/04/2026 — foto 4
Avance de obra del 24/04/2026 — foto 5
Avance de obra del 24/04/2026 — foto 6

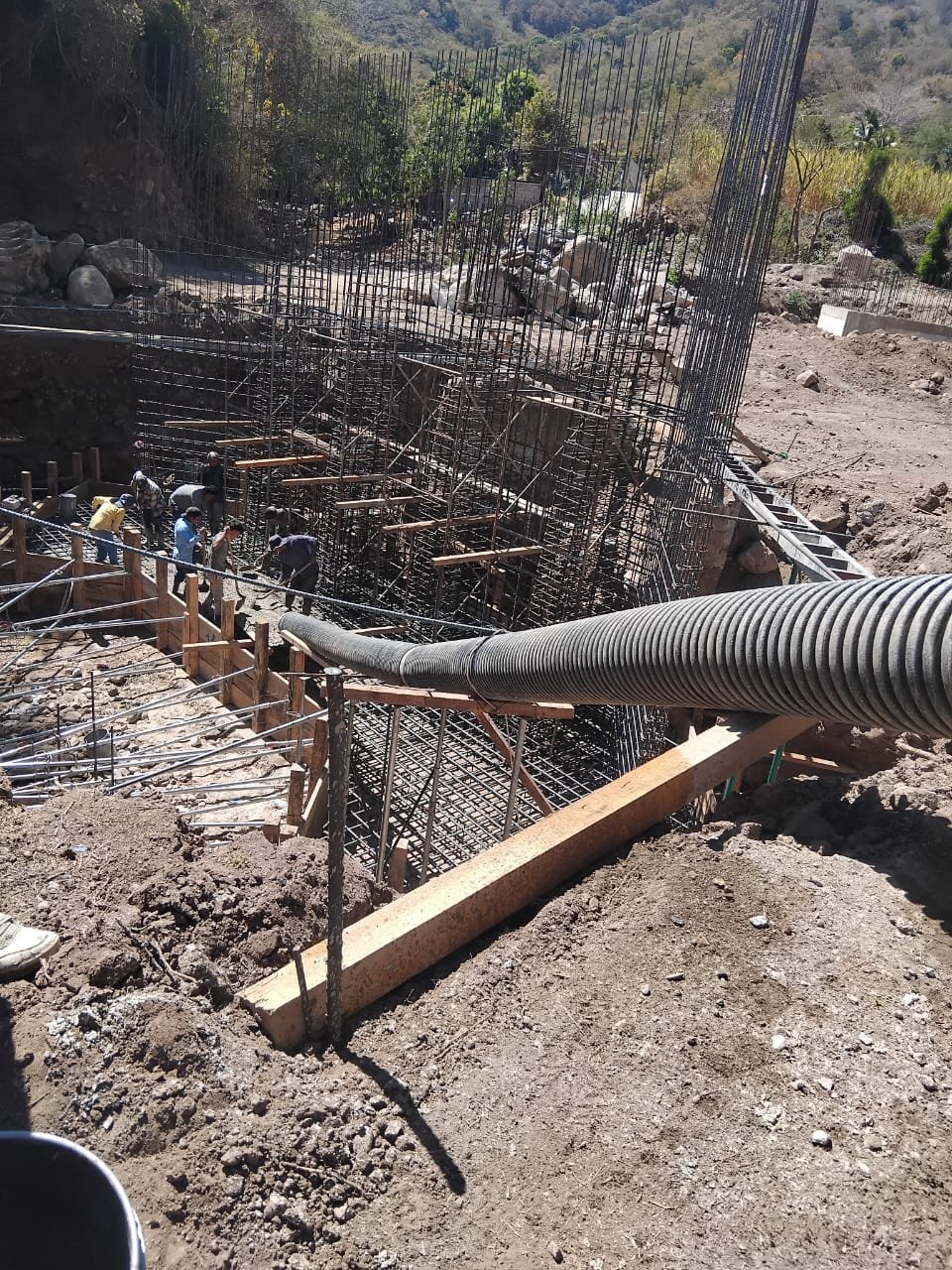

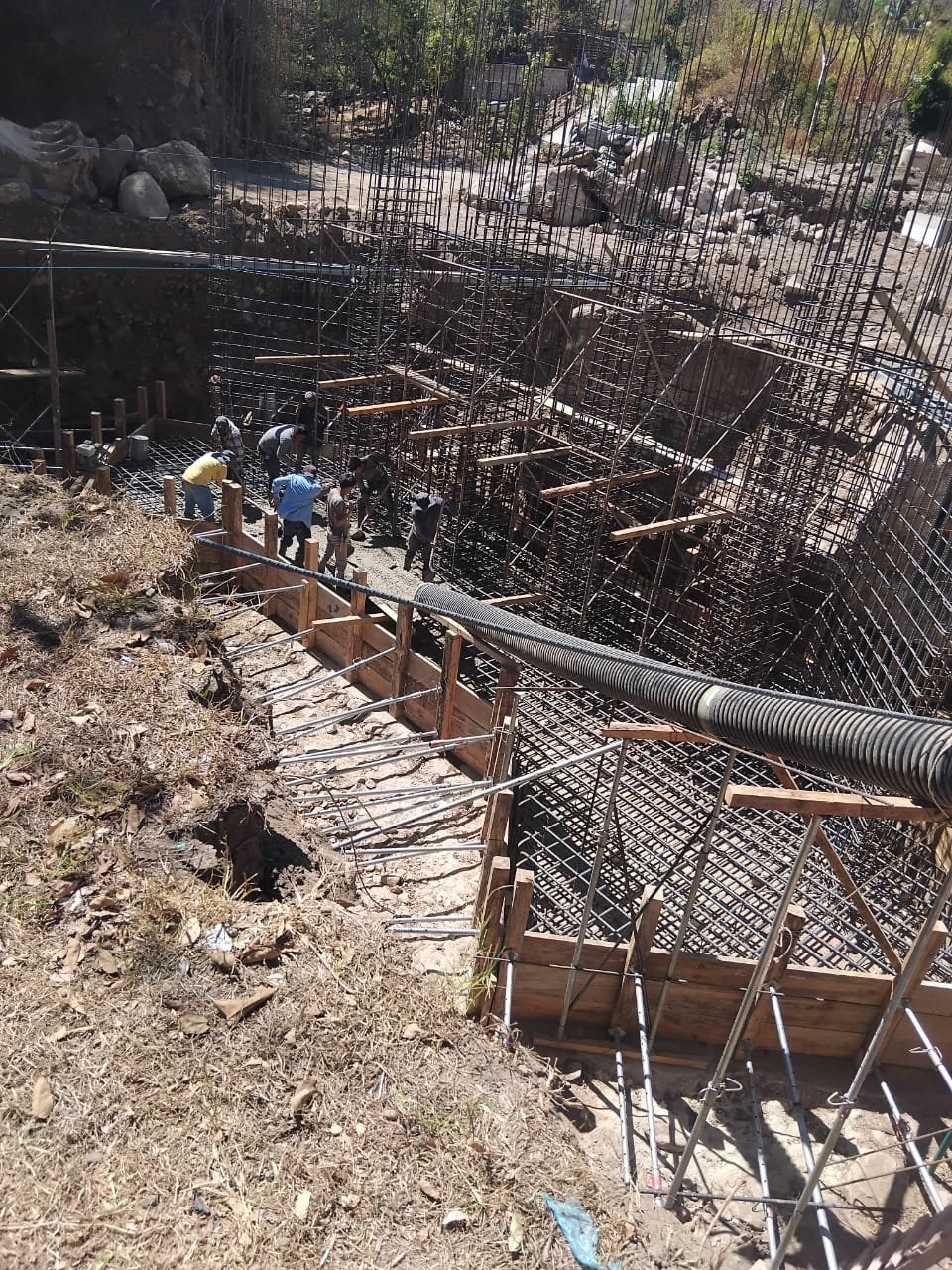

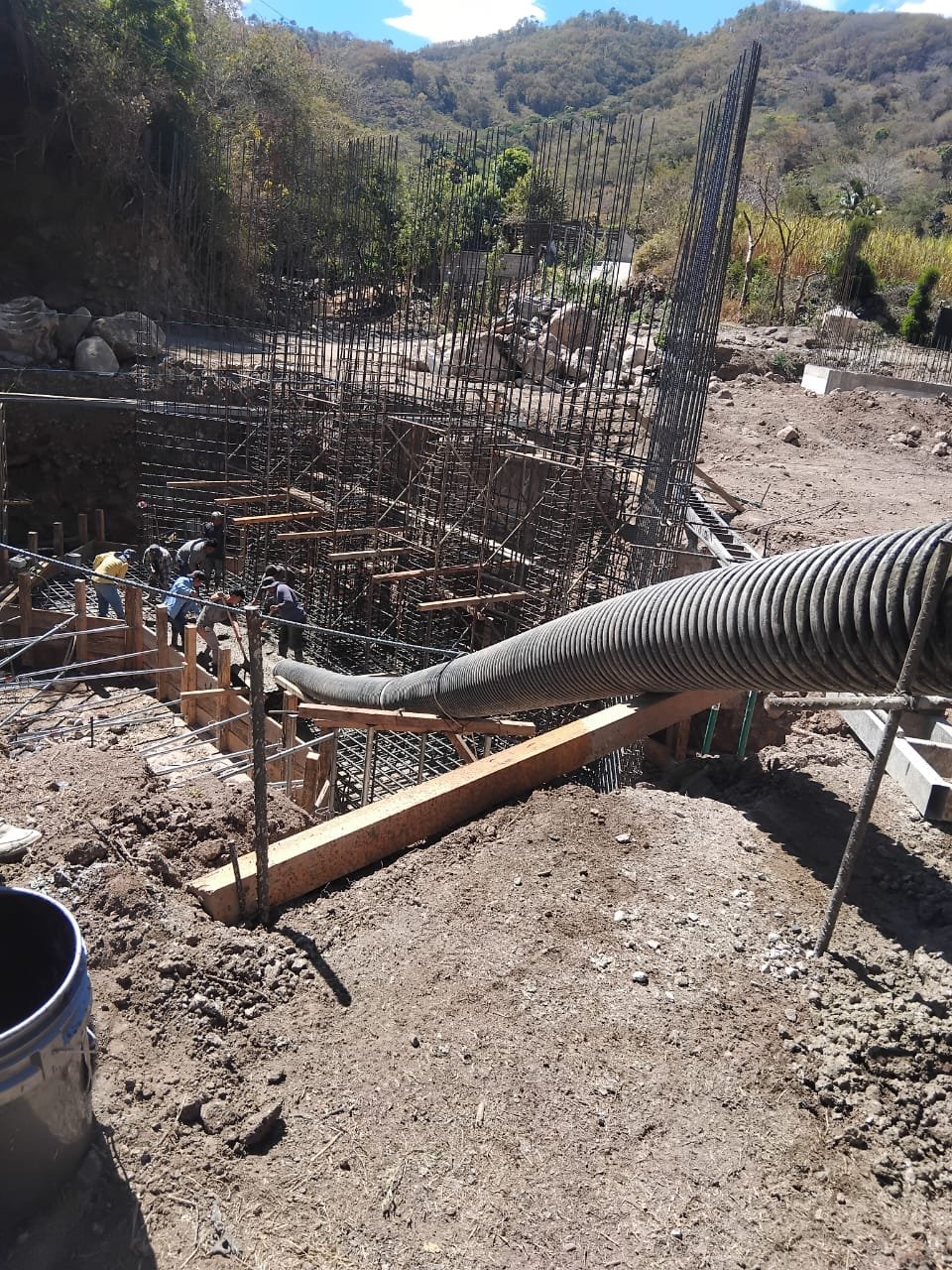

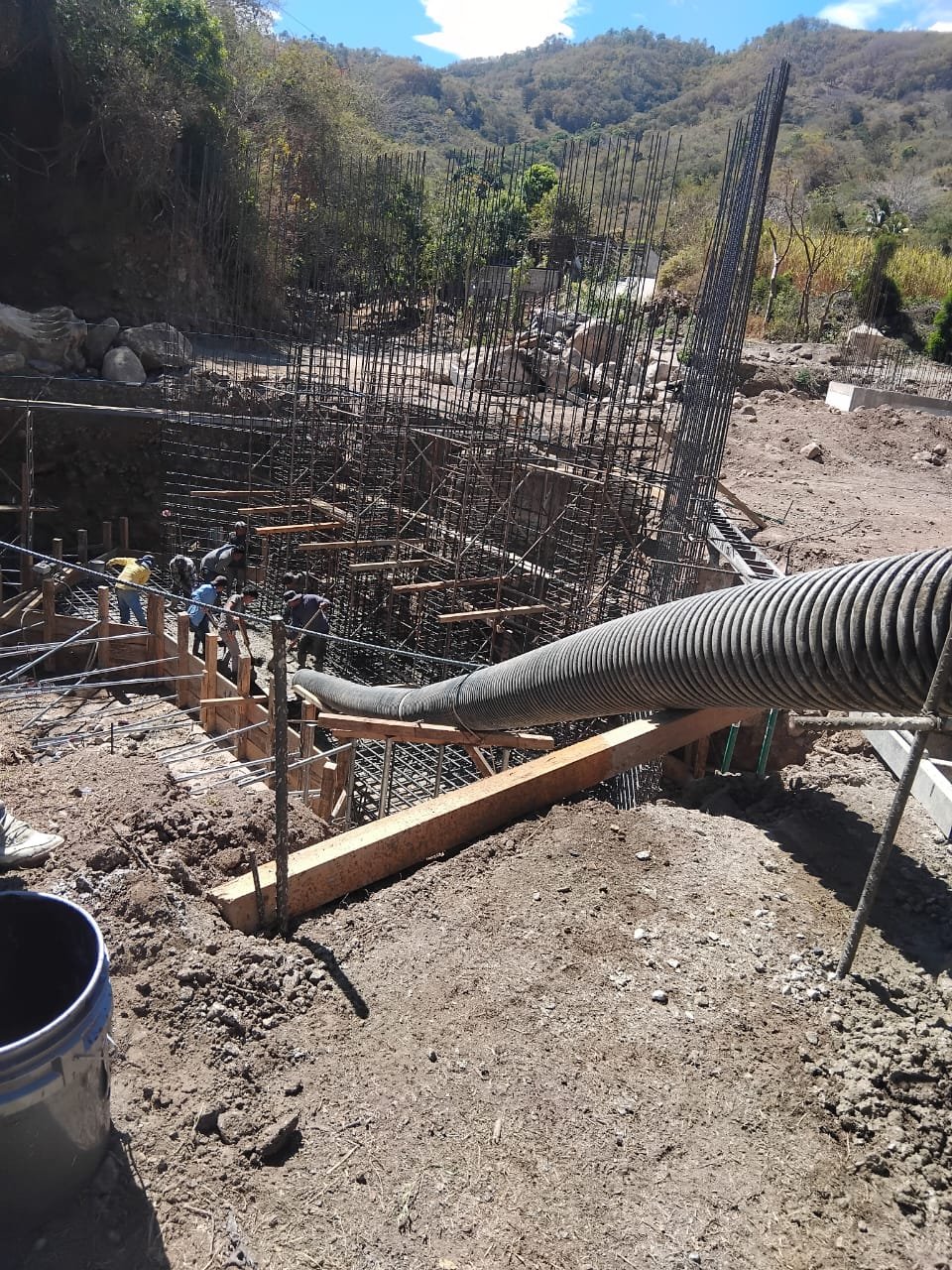

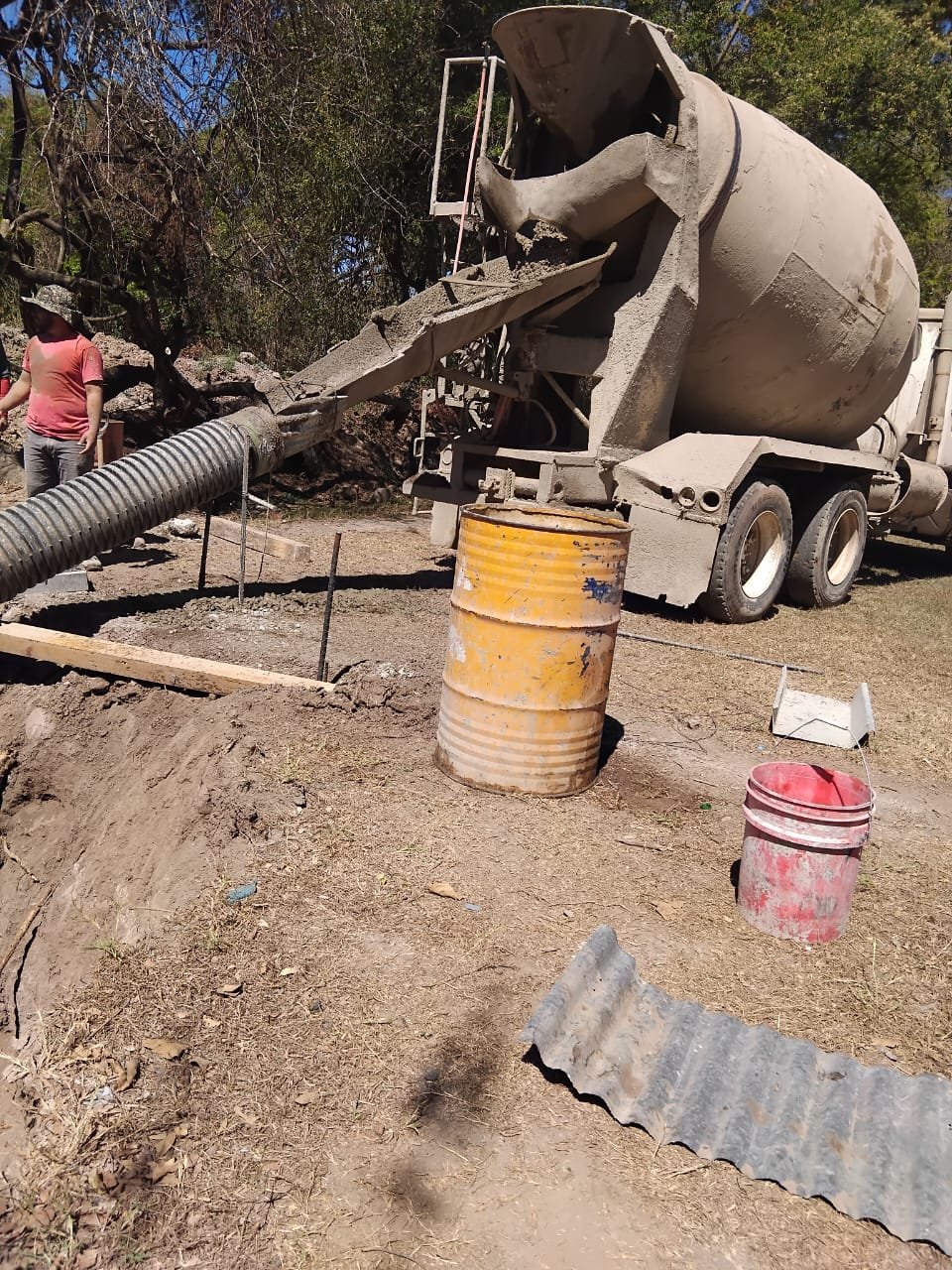

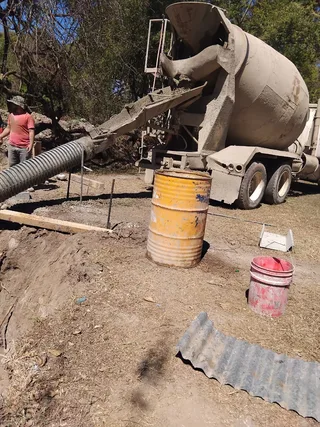

Avance de obra del 17/04/2026 5
17/04/2026

Reporte de Avance

Registro fotográfico del avance de obra

Avance de obra del 17/04/2026 — foto 2
Avance de obra del 17/04/2026 — foto 3
Avance de obra del 17/04/2026 — foto 4
Avance de obra del 17/04/2026 — foto 5

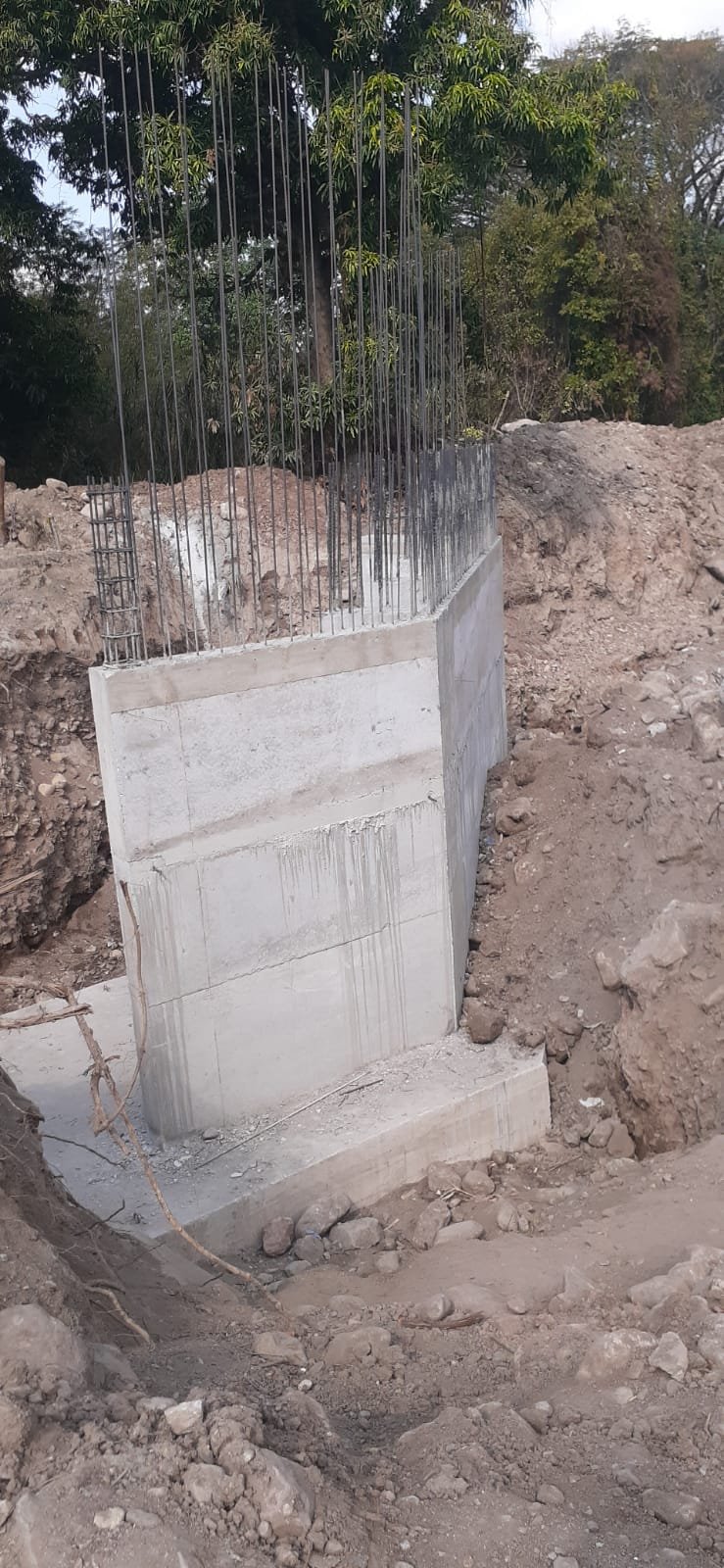

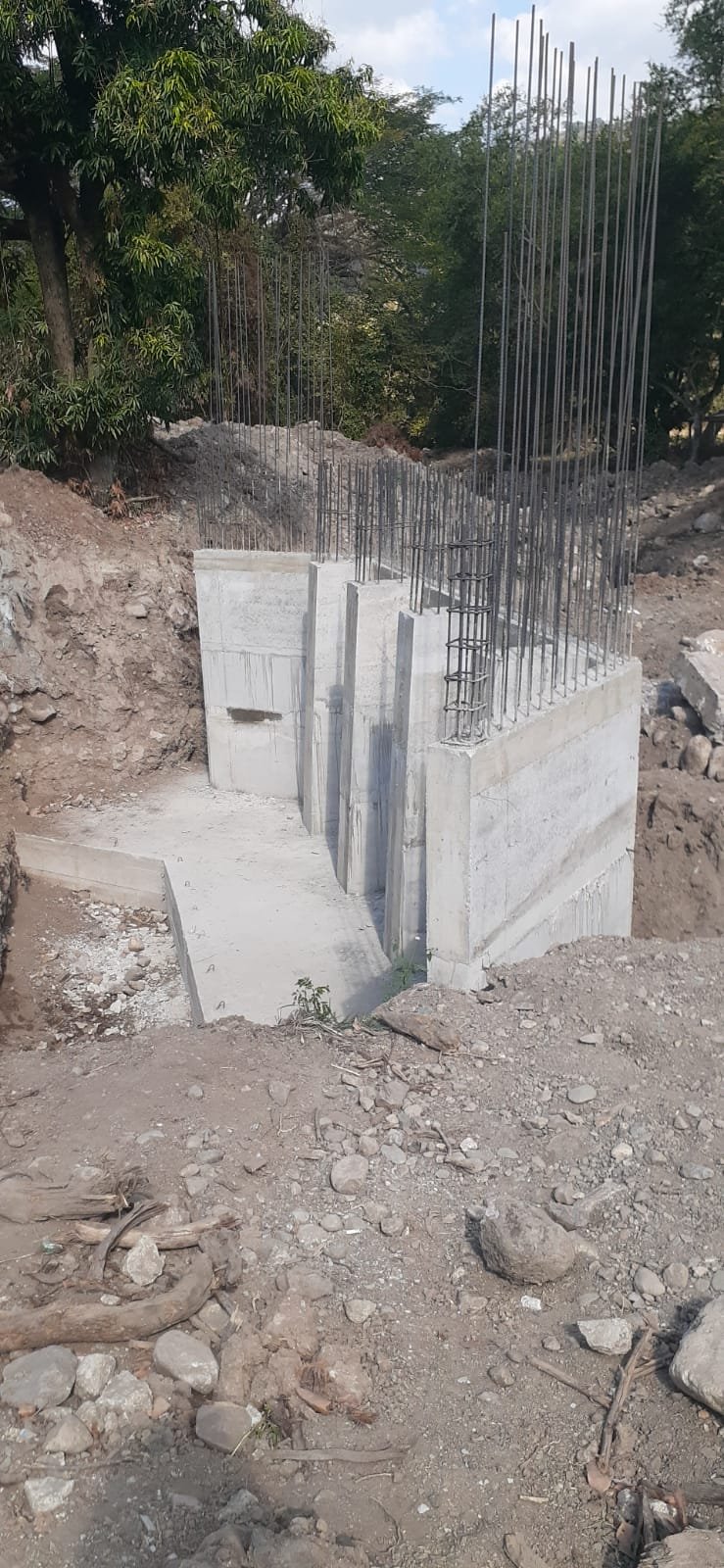

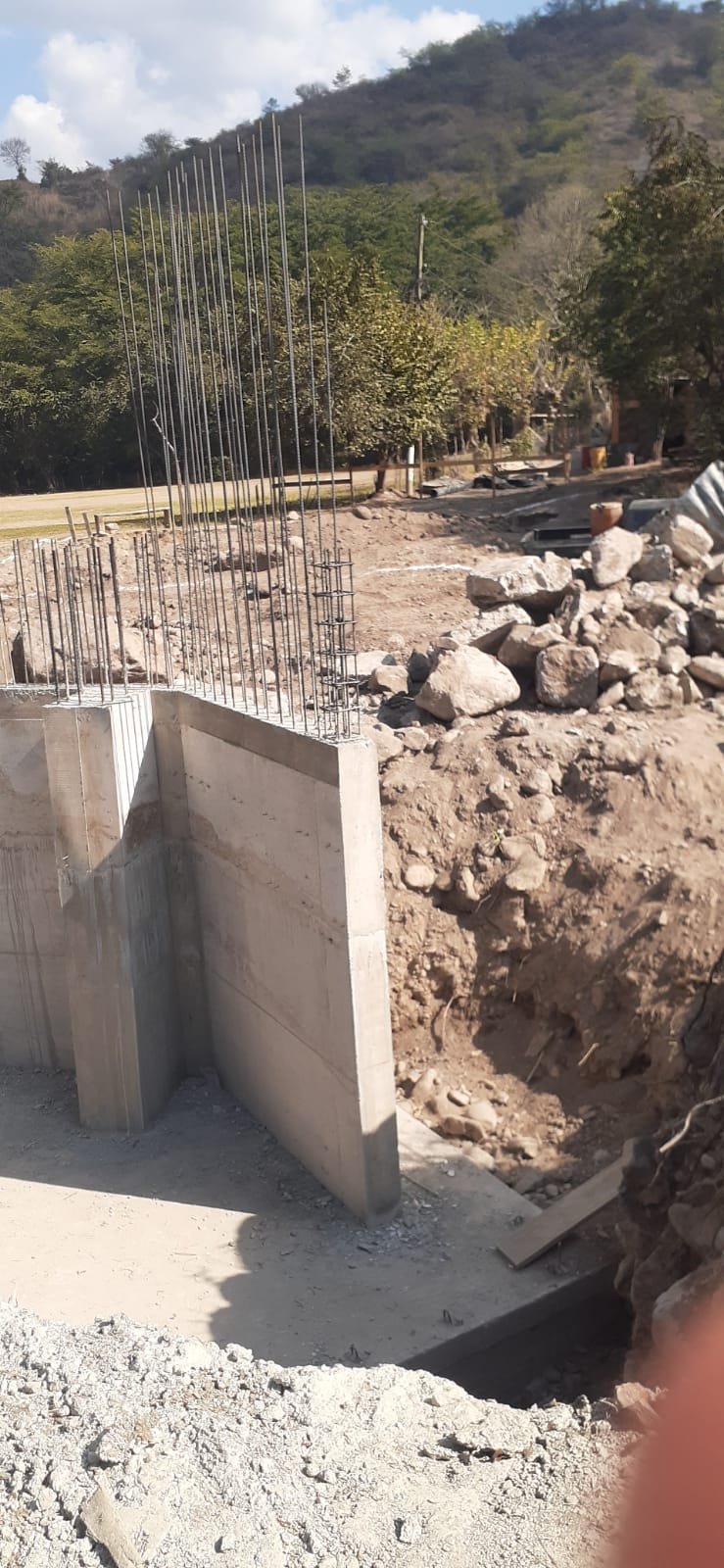

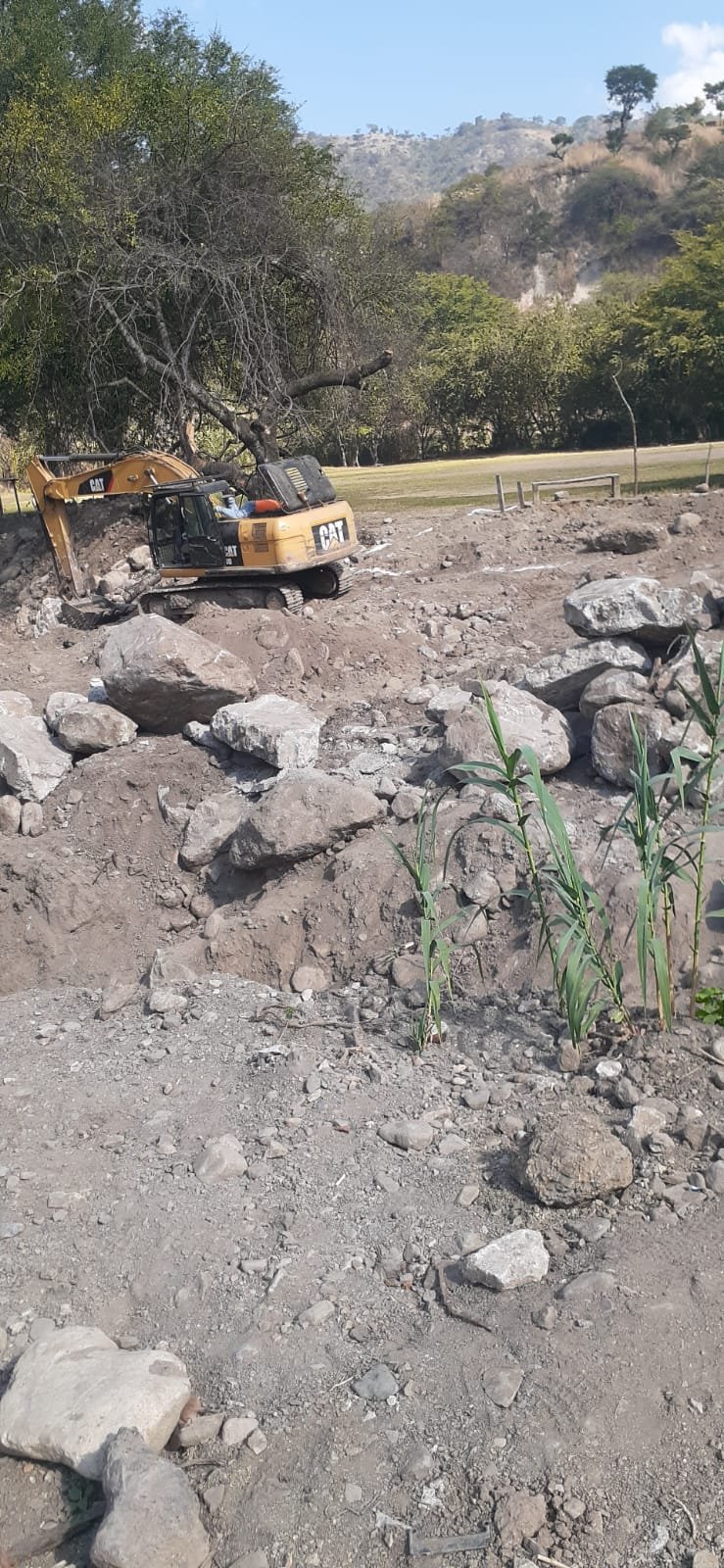

Avance de obra del 20/02/2026 6
20/02/2026

Reporte de Avance

Registro fotográfico del avance de obra

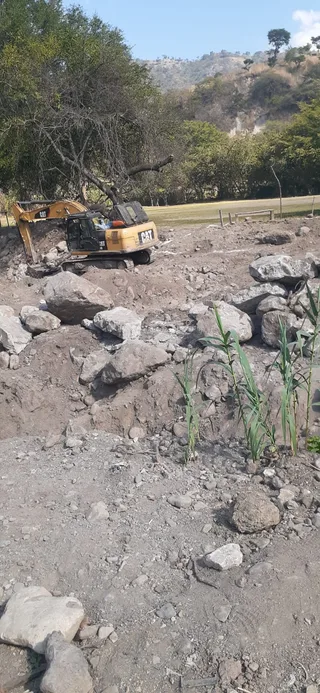

Avance de obra del 20/02/2026 — foto 2
Avance de obra del 20/02/2026 — foto 3
Avance de obra del 20/02/2026 — foto 4
Avance de obra del 20/02/2026 — foto 5
Avance de obra del 20/02/2026 — foto 6
7

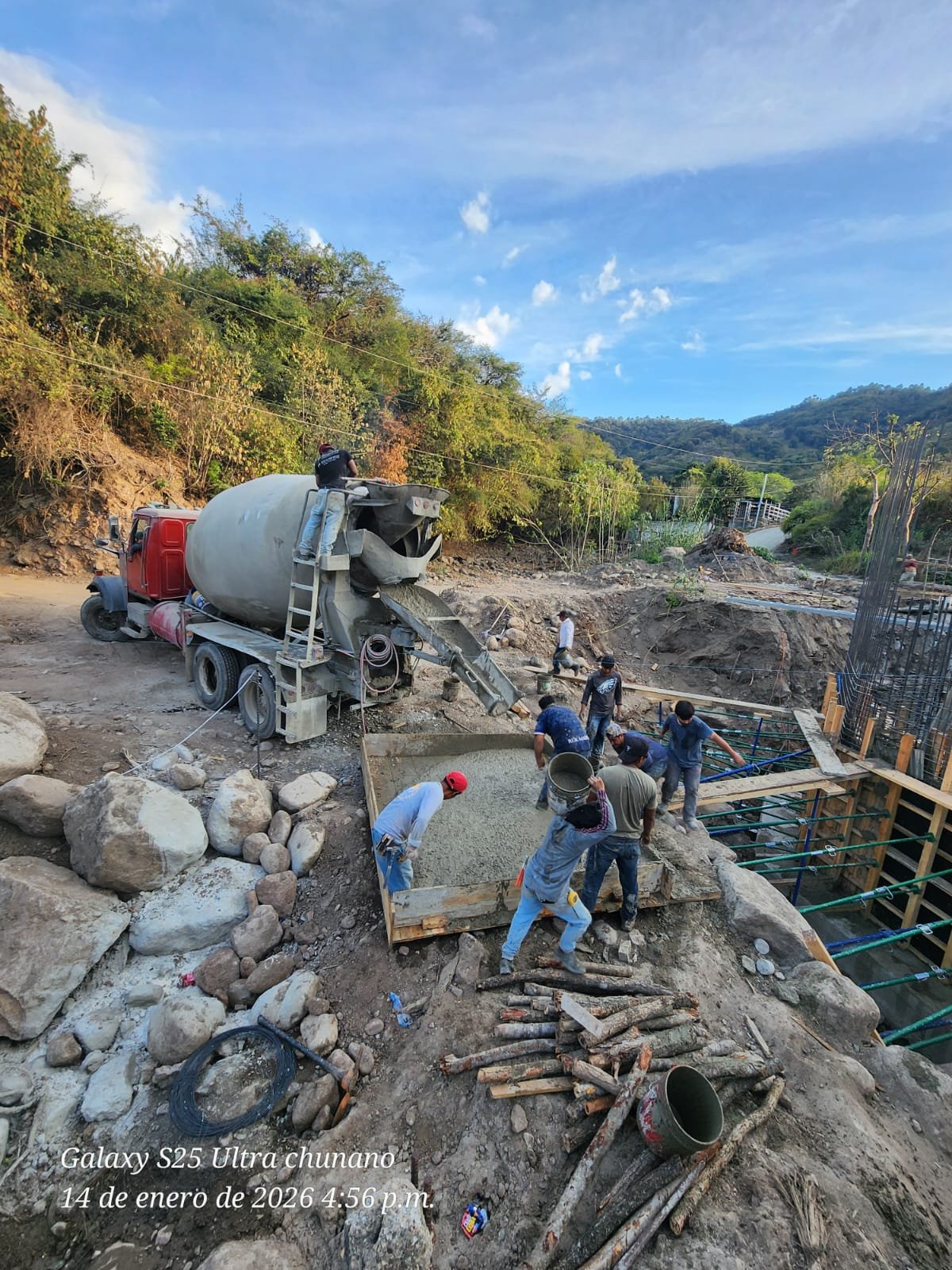

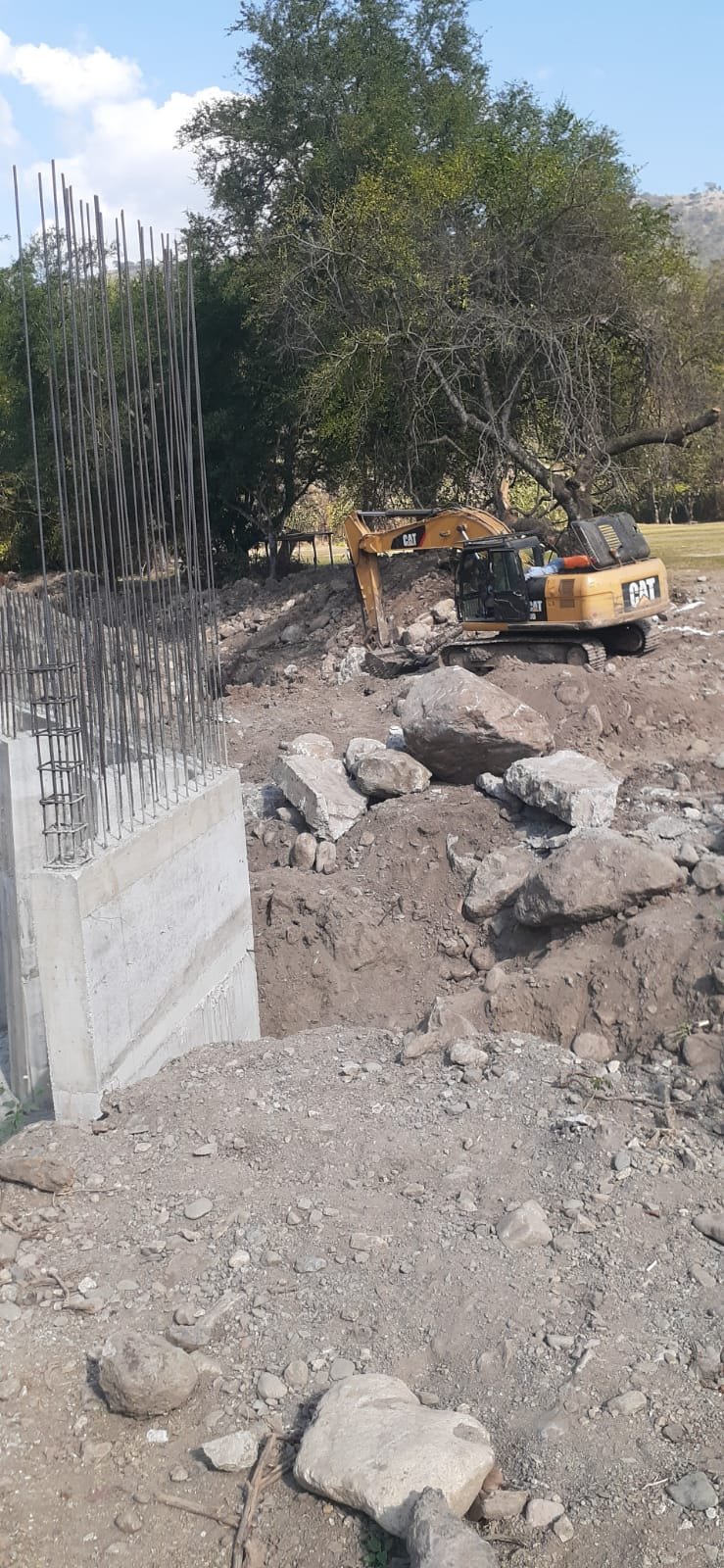

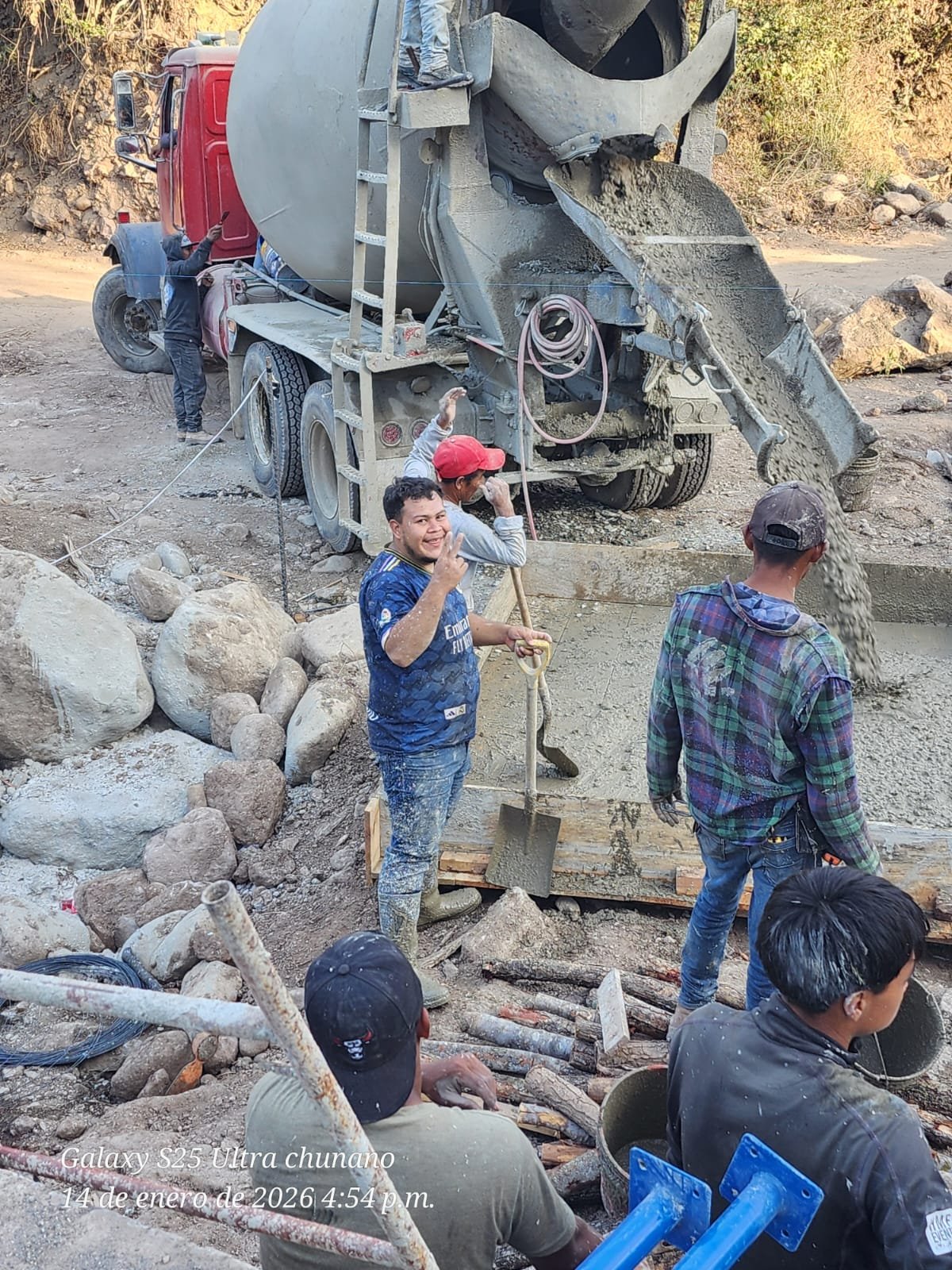

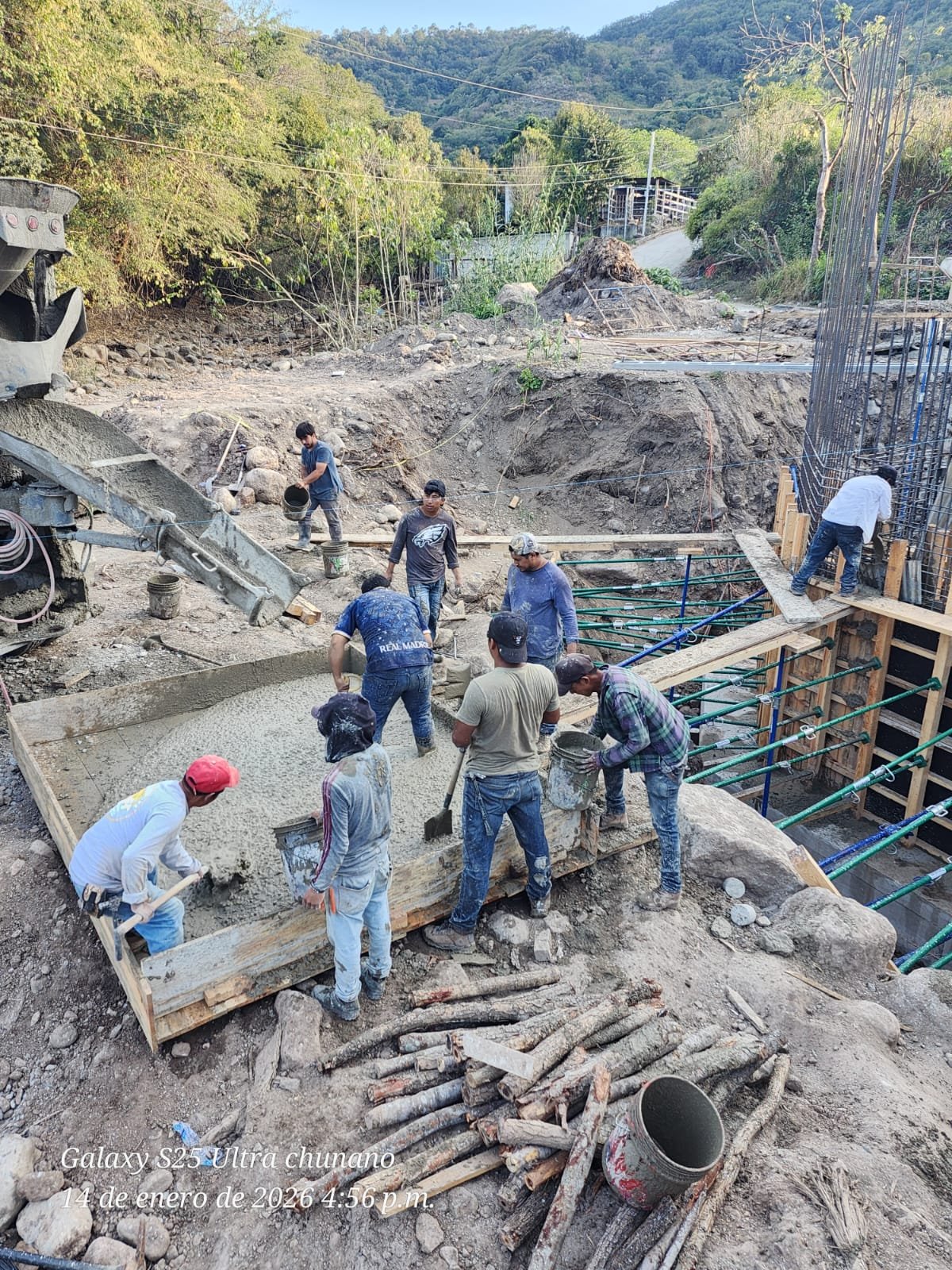

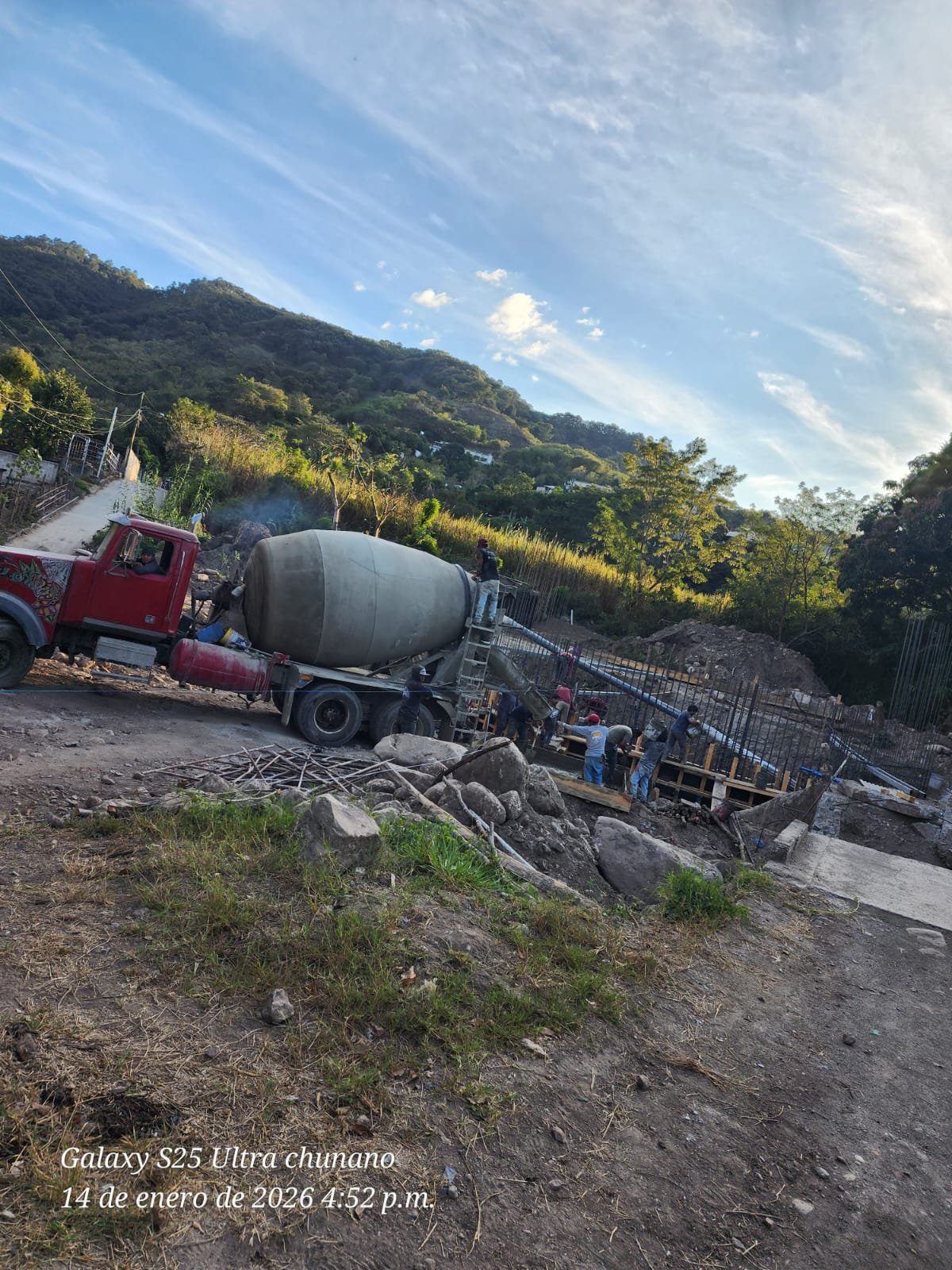

30/01/2026

Reporte de Avance

Registro fotográfico del avance de obra

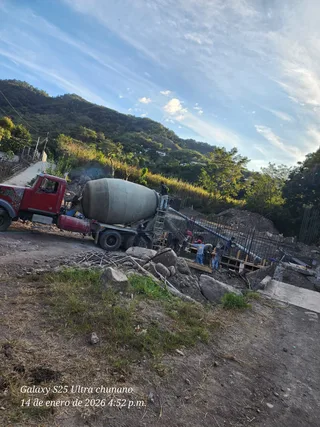

Avance de obra del 30/01/2026 — foto 2
Avance de obra del 30/01/2026 — foto 3
Avance de obra del 30/01/2026 — foto 4
Avance de obra del 30/01/2026 — foto 5
Avance de obra del 30/01/2026 — foto 6
+1

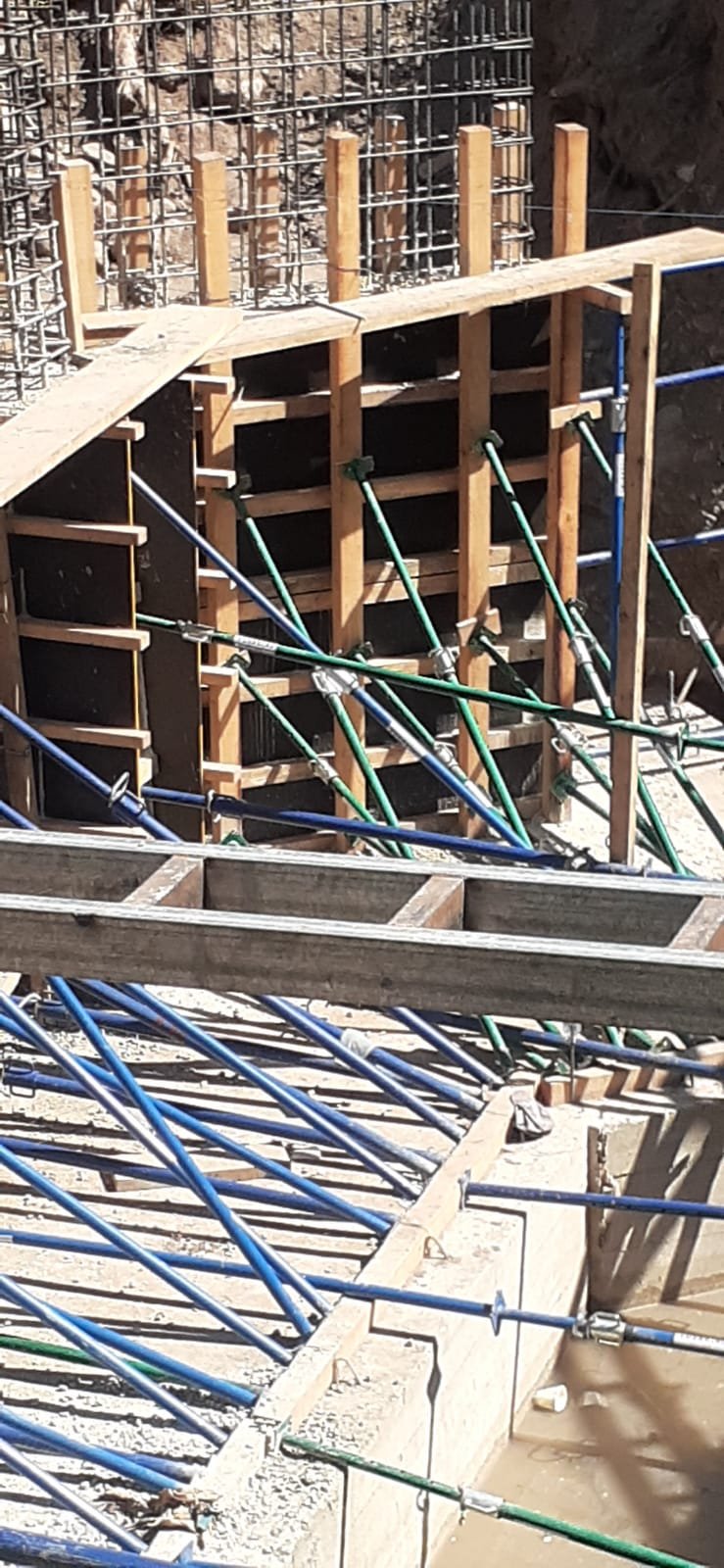

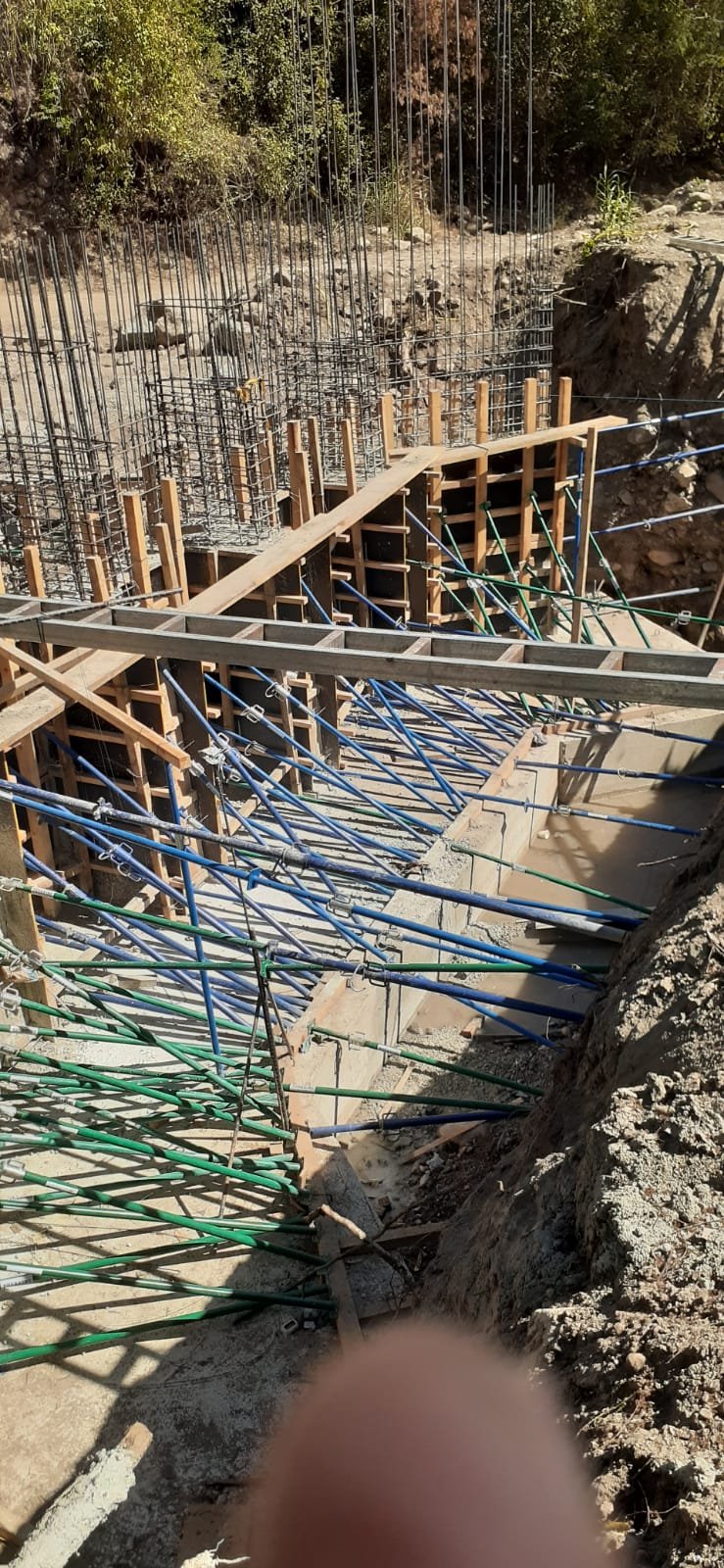

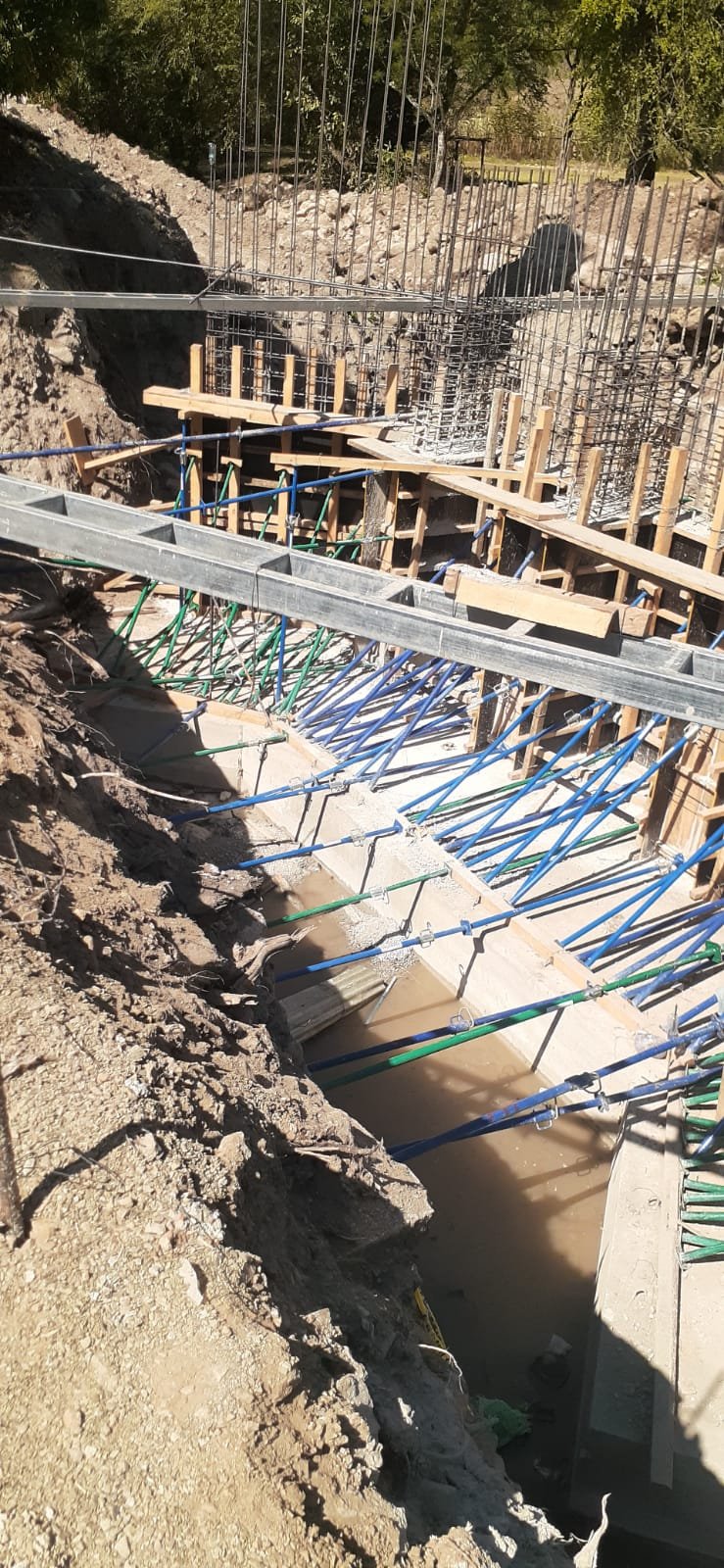

Avance de obra del 23/01/2026 6

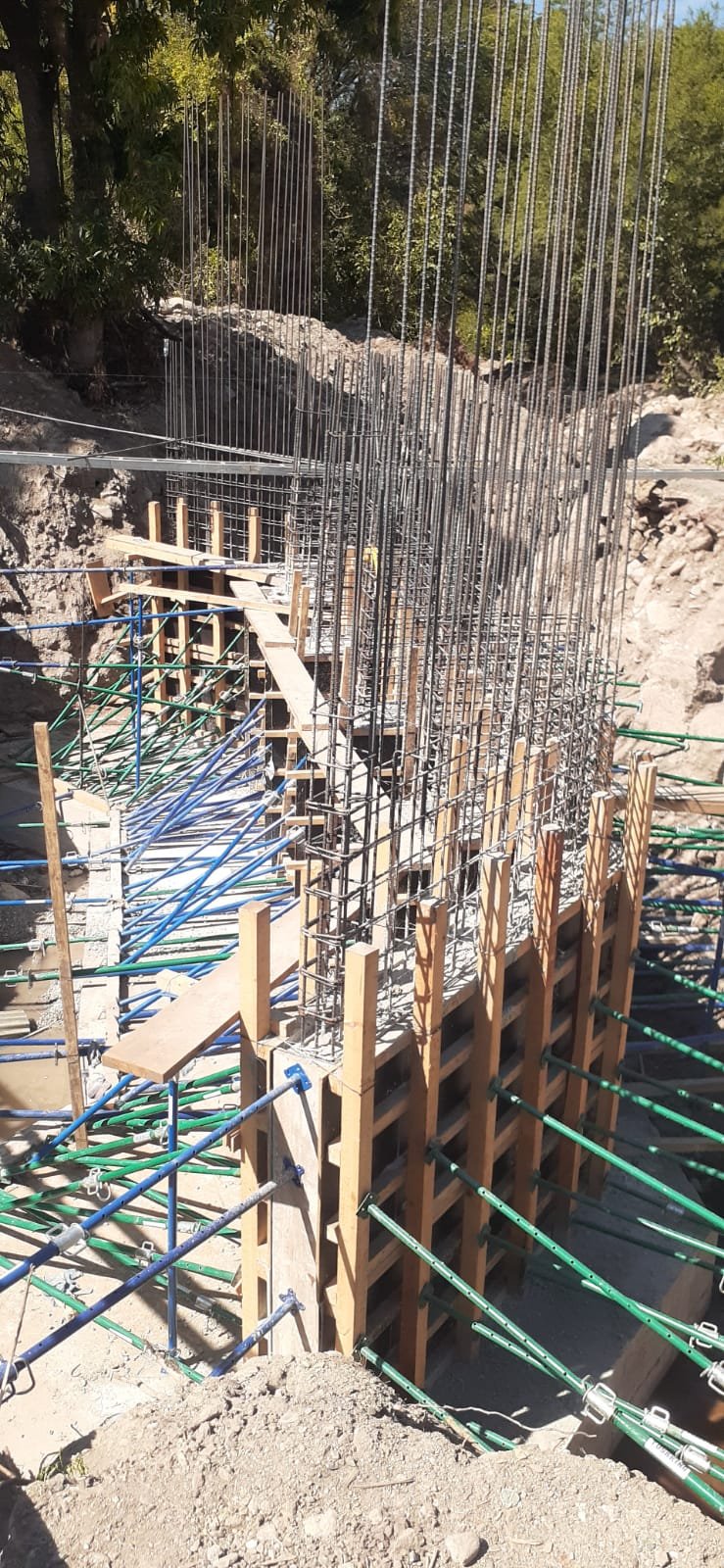

23/01/2026

Reporte de Avance

Registro fotográfico del avance de obra

Avance de obra del 23/01/2026 — foto 2
Avance de obra del 23/01/2026 — foto 3
Avance de obra del 23/01/2026 — foto 4
Avance de obra del 23/01/2026 — foto 5
Avance de obra del 23/01/2026 — foto 6

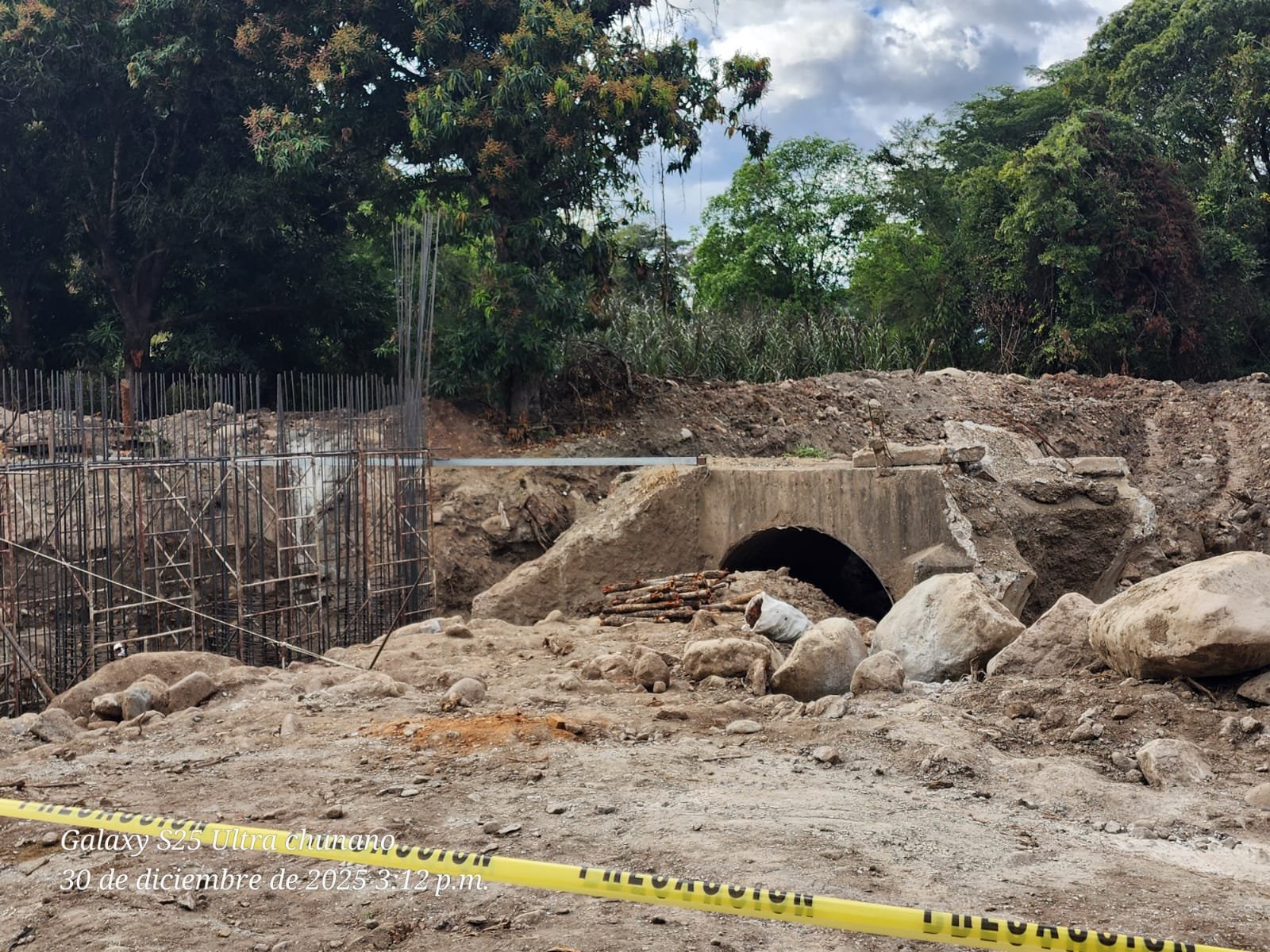

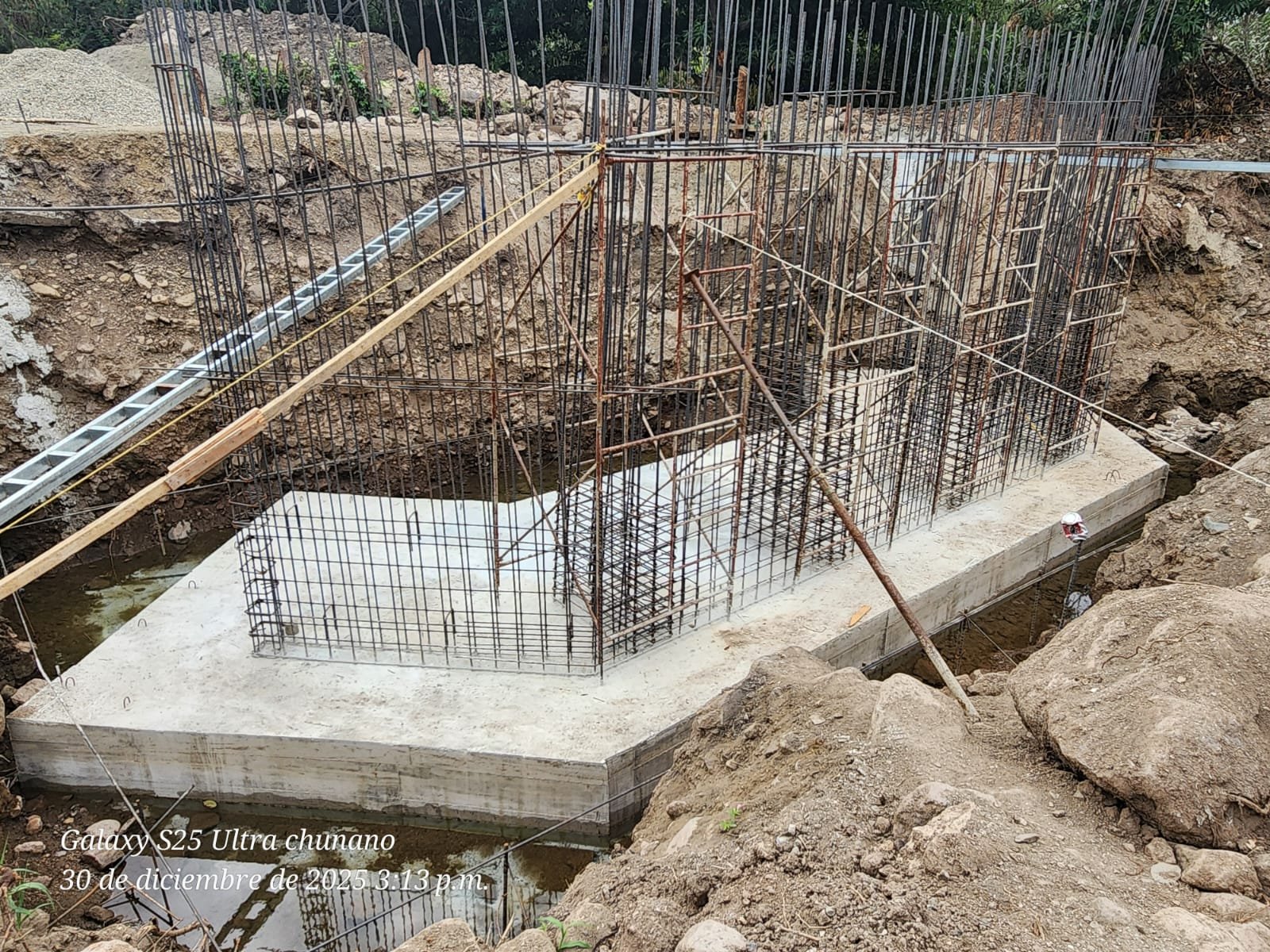

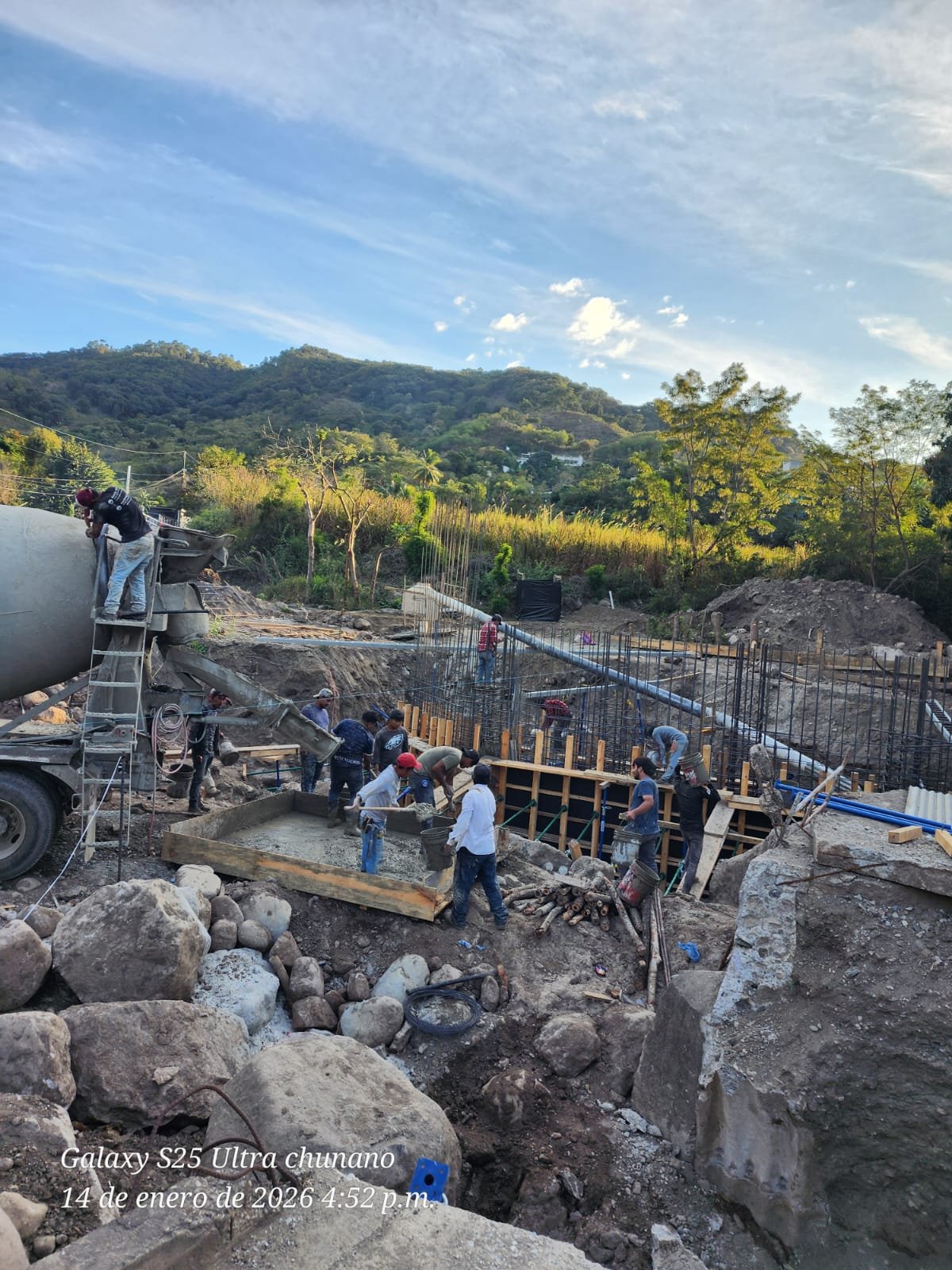

Avance de obra del 09/01/2026 7
09/01/2026

Reporte de Avance

Registro fotográfico del avance de obra

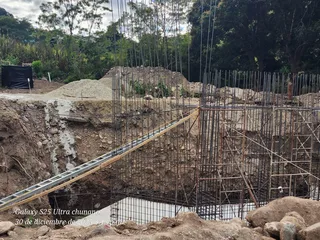

Avance de obra del 09/01/2026 — foto 2
Avance de obra del 09/01/2026 — foto 3
Avance de obra del 09/01/2026 — foto 4
Avance de obra del 09/01/2026 — foto 5
Avance de obra del 09/01/2026 — foto 6
+1

Documentos Oficiales

Publicados en el portal Guatecompras · verificado el 24/08/2026

Ejecución de la obra

Documentos alojados en el portal oficial Guatecompras (se abren en pestaña nueva). Esta sección se actualiza automáticamente cuando la entidad publica documentos nuevos, como informes de supervisión o actas.

Ver el expediente completo del concurso en Guatecompras → (incluye actas, respuestas y otros anexos que el portal no expone en su servicio de datos abiertos)

Información del Contrato

Detalles oficiales según contrato 22-2025

Número de Contrato
22-2025
NOG (Guatecompras)
Contratista
SAMUEL PORFIRIO OCHOA DE LEÓN
Empresa
CONSTRUCTORA OCHOA LOPEZ
Monto Adjudicado
Q.4,607,600.00
Plazo de Ejecución
10 meses calendario
Fecha de Firma
17/10/2025
Fecha Estimada Término
17/08/2026
Entidad Contratante
MUNICIPALIDAD DE SAN RAYMUNDO
Ubicación
Caserío Zarzalito, Aldea El Zarzal, San Raymundo, Guatemala
Modalidad
Licitación Pública (Art. 17 LCE)
Ofertas recibidas
1
Publicación del concurso
12/08/2025
Fecha de adjudicación
01/10/2025
NIT del contratista
8080003
Estado en Guatecompras
Adjudicado
Plazo contractual oficial
03/11/2025 al 31/08/2026
Estado del Proyecto
En Ejecución
Descripción
REPOSICIÓN PUENTE VEHICULAR CASERÍO ZARZALITO, ALDEA EL ZARZAL, SAN RAYMUNDO, GUATEMALA
